Dự án đường dây 500kV Lào Cai – Vĩnh Yên nguy cơ chậm tiến độ nếu không bàn giao hành lang tuyến trước 30/4
Nguyệt Hà
28/03/2025, 19:34
Dự án đường dây 500kV Lào Cai – Vĩnh Yên có tổng mức đầu tư khoảng 7.411 tỷ đồng, với chiều dài khoảng 229,5km đi qua địa phận 4. Hiện các nhà thầu đang khẩn trương thỏa thuận/đền bù, mở đường thi công và triển khai thi công đào đúc móng, tuy nhiên vướng mắc ở khâu giải phóng mặt bằng vẫn đang là thách thức lớn cho tiến độ dự án...
Lễ Khởi công Dự án đường dây 500kV Vĩnh Yên.
Tại cuộc họp giao ban về dự án đường dây 500kV Lào Cai-Vĩnh Yên ngày 28/3, Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên đã đưa ra nhiều chỉ đạo tháo gỡ khó khăn cho dự án.
HOÀN THÀNH LỰA CHỌN NHÀ THẦU CHO 32/36 GÓI THẦU
Báo cáo của Tập đoàn Điện lực Việt Nam (EVN) cho thấy tính đến thời điểm này, công tác chuyển mục đích sử dụng rừng dự án đường dây 500kV Lào Cai-Vĩnh Yên đã hoàn thành, công tác bồi thường, giải phóng mặt bằng phần móng cột đã bàn giao mặt bằng 434/468 vị trí móng cột (92,7%), còn 34 vị trí móng chưa bàn giao.
EVN cho biết đã hoàn thành lựa chọn nhà thầu cho 32/36 gói thầu. Về công tác thi công xây dựng, hiện các nhà thầu đang khẩn trương thỏa thuận\đền bù, mở đường thi công và triển khai thi công đào đúc móng. Đến nay, đã mở đường cho 92 vị trí, đang thi công đường cho 24 vị trí; đang triển khai thi công 66/468 vị trí cột.
Tập đoàn đã huy động mọi nguồn lực về tài chính, nhân lực, máy thi công, tổ chức thi công đồng loạt, liên tục tại các vị trí được bàn giao mặt bằng, thi công xuyên Lễ, xuyên ngày nghỉ, thực hiện tối đa phương châm 4 tại chỗ gồm “chỉ huy tại chỗ; lực lượng tại chỗ; phương tiện, vật tư tại chỗ; hậu cần tại chỗ”; đẩy nhanh tiến độ gia công chế tạo cột thép, mua sắm vật tư thiết bị, đảm bảo đồng bộ với tiến độ thi công các giai đoạn của Dự án.
VƯỚNG MẮC Ở MẶT BẰNG
Theo báo cáo của EVN, hiện dự án vẫn còn nhiều khó khăn vướng mắc, nhất là công tác bồi thường giải phóng mặt bằng. Cụ thể, phần móng cột còn 34/468 vị trí chưa bàn giao mặt bằng và 20/434 vị trí đã bàn giao mặt bằng nhưng chưa được vào thi công. 10/12 huyện chưa hoàn thành công tác phê duyệt giá đất và 11/12 huyện chưa phê duyệt phương án bồi thường, hỗ trợ tái định cư chính thức.
Phần hành lang tuyến công tác kiểm đếm/phê duyệt phương án bồi thường, hỗ trợ tái định cư vẫn còn gặp khó khăn, nhất là liên quan đến rừng...

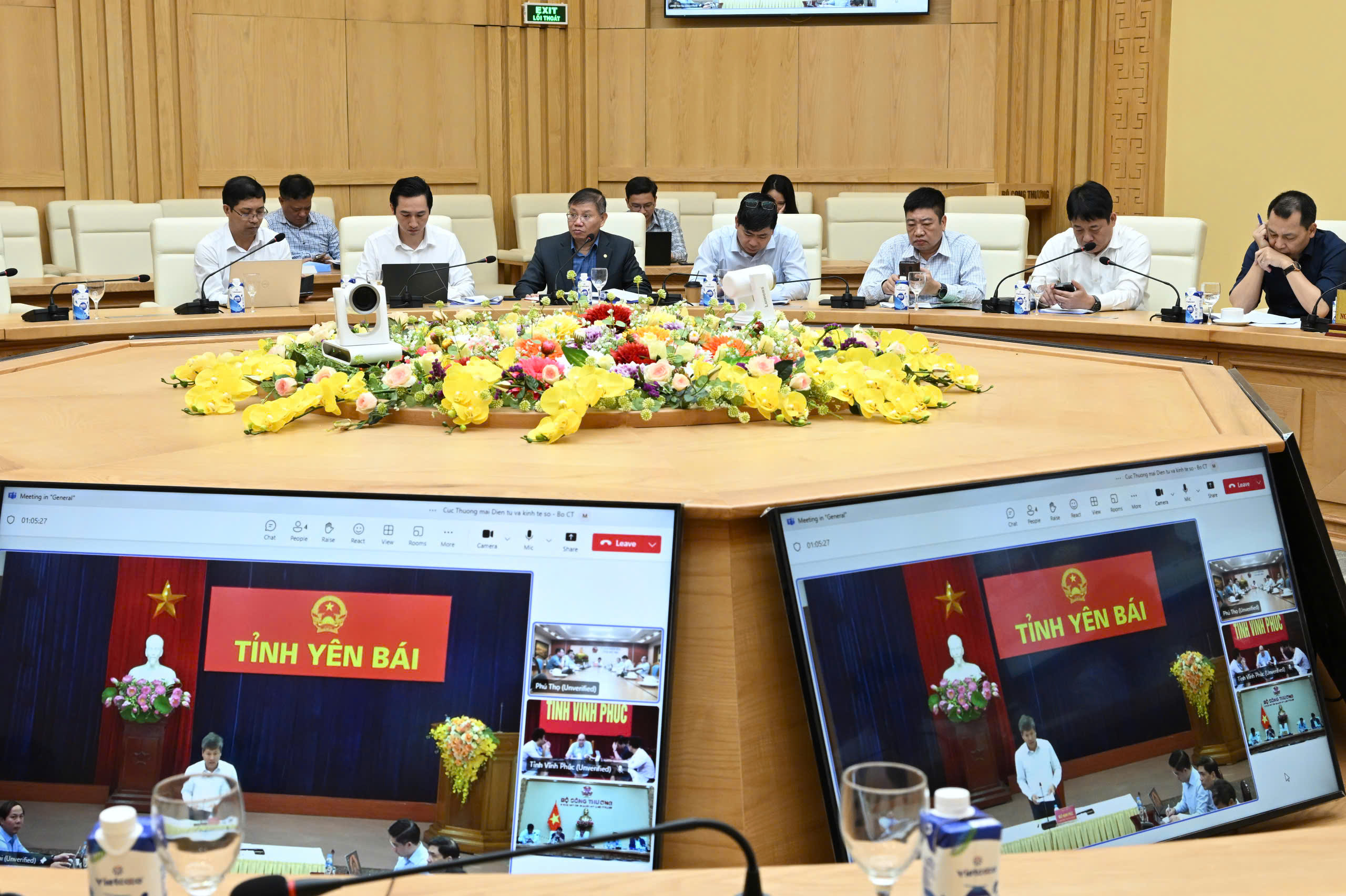

Cuộc họp trực tuyến với 4 tỉnh Lào Cai, Yên Bái, Phú Thọ, Vĩnh Phúc.
Tại cuộc họp giao ban, các địa phương Lào Cai, Yên Bái, Phú Thọ, Vĩnh Phúc đã báo cáo Bộ Công Thương về kết quả triển khai dự án. Theo báo cáo, các địa phương đều tích cực vào cuộc hỗ trợ chủ đầu tư và các nhà thầu giải quyết các thủ tục hành chính, giải phóng mặt bằng.
Tuy nhiên, hiện vẫn còn một số khó khăn chính, như việc xác định giá đất cụ thể để bồi thường ở các vị trí còn khác nhau, mức độ dao động từ mấy chục triệu đến trăm triệu. Một số địa phương chưa được EVN cung cấp hồ sơ, thông tin về những vị trí vướng mắc cụ thể để xác định phương án giải quyết triệt để.
Sau khi nghe báo cáo, các ý kiến của địa phương, bộ, ngành, phát biểu kết luận cuộc họp, Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên cho rằng địa phương, các bộ, ngành, EVN và các nhà thầu, đơn vị liên quan đã tích cực triển khai công việc theo chỉ đạo của Thủ tướng Chính phủ và dự án đã đạt được kết quả đáng khích lệ.
Tuy nhiên, theo Bộ trưởng, bên cạnh những kết quả đạt được như Chủ đầu tư đã nêu, việc triển khai dự án vẫn còn còn nhiều khó khăn, đó là hiện toàn tuyến vẫn còn 34 vị trí móng cột chưa bàn giao, rải rác ở các địa phương. Toàn bộ hành lang tuyến qua 4 tỉnh chưa được bàn giao mặt bằng. Công tác phê duyệt giá đất, giá bồi thường vẫn chưa hoàn thành; việc mở đường tạm thi công, bãi tập kết nguyên vật liệu còn gặp nhiều vướng mắc.
Do đó, để đạt được tiến độ thi công và bảo đảm yêu cầu chất lượng công trình theo đúng tiến độ đã đề ra, Bộ trưởng Nguyễn Hồng Diên yêu cầu Ban Chỉ đạo Quốc gia đề nghị các địa phương trong phạm vi dự án tập trung một số việc sau:
Thứ nhất, phải huy động toàn hệ thống vào cuộc giúp chủ đầu tư giải phóng mặt bằng cả vị trí cột và khoảng néo và đẩy mạnh công tác tuyên truyền.
Bộ trưởng cho biết theo báo cáo của Chủ đầu tư, nếu làm đúng theo quy trình quy định của luật pháp hiện hành chắc chắn việc thu hồi những vị trí kể cả hố móng và hành lang tuyến không đơn giản sẽ không kịp hoàn thành đúng thời gian Chính phủ giao, như vậy công tác tuyên truyền để có được mặt bằng là vô cùng quan trọng.
Thứ hai, tiếp tục phương châm 4 tại chỗ để ủng hộ chủ đầu tư, ủng hộ các nhà thầu có thể triển khai thuận lợi nhất. Thông qua việc triển khai dự án này tình hình kinh tế - xã hội, việc làm tại các địa phương, khu vực sẽ có nhiều biến chuyển tích cực, điều này sẽ khiến trách nhiệm của họ tại các công trình tốt hơn.
Thứ ba, địa phương cần khẩn trương phê duyệt giá đất cụ thể, ban hành phương án bồi thường, hỗ trợ tái định cư các vị trí móng cột trước ngày 31/3, hoàn thành công tác kê kiểm, lập phương án bồi thường và hỗ trợ tái định cư đối với hành lang tuyến trước ngày 15/4. Đây cũng là cam kết của lãnh đạo chủ chốt các địa phương t với Thủ tướng, đồng thời bảo đảm tiến độ đã đưa ra.
Dự án sẽ không đảm bảo tiến độ kịp thời bàn giao toàn bộ hành lang tuyến toàn bộ trước ngày 30/4
Thứ tư, tuyên truyền, vận động người dân bàn giao các vị trí móng cột còn lại trong tháng 3/2025 để kịp thời bàn giao toàn bộ hành lang tuyến toàn bộ trước ngày 30/4. Nếu không tiến độ dự án sẽ không đảm bảo.
Thứ năm, yêu cầu và chỉ đạo các chủ rừng hoàn thành lập phương án khai thác tận thu lâm sản trình cơ quan có thẩm quyền phê duyệt trước ngày 31/3.
Thứ sáu, đề nghị lãnh đạo địa phương chỉ đạo các cơ quan, đơn vị liên quan tiếp tục hỗ trợ cho chủ đầu tư, các nhà thầu thi công trong việc đạt thỏa thuận đường vào thi công, mở đường tạm, bãi tập kết nguyên vật liệu.
Về phần công việc của dự án liên quan đến tỉnh Vĩnh Phúc, Bộ trưởng đề nghị tỉnh phối hợp với Bộ Quốc phòng và Binh chủng Tăng thiết giáp khẩn trương thực hiện thủ tục thu hồi đất và bàn giao mặt bằng vị trí 462 thuộc Trung tâm huấn luyện tổng hợp tăng thiết giáp quản lý trong tháng 3/2025.
Đồng thời, tỉnh cũng chỉ đạo Công ty TNHH MTV thủy lợi Tam Đảo phối hợp, hỗ trợ Chủ đầu tư và nhà thầu thi công hoàn thiện hồ sơ cấp phép hoạt động thi công vị trí cột VT455 trong phạm vi bảo vệ công trình thủy lợi (hồ đập Bàn Long) để trình cấp có thẩm quyền cấp phép thi công trước ngày 5/4/2025.
Bộ trưởng đề nghị các bộ liên quan phối hợp thực hiện một số nhiệm vụ sau:
Bộ Tài chính sớm có ý kiến đối với các vấn đề liên quan để UBND các tỉnh có căn cứ thực hiện thủ tục thu hồi đất, bàn giao mặt bằng và phê duyệt Phương án tạm sử dụng rừng phục vụ thi công.
Bộ Nông nghiệp và Môi trường chỉ đạo Vườn Quốc gia Tam Đảo khẩn trương lập, trình phê duyệt phương án khai thác tận thu lâm sản trước ngày 31/3/2025, đồng thời xem xét việc cho phép các nhà thầu thi công kiểm đếm, chặt hạ cây trong phạm vi mở đường tạm, bãi tạm, vị trí móng cột và tập kết về địa điểm tập trung để có mặt bằng thi công.
Đối với Tập đoàn Điện lực Việt Nam, Bộ trưởng Nguyễn Hồng Diên yêu cầu: Tiếp tục phối hợp với các địa phương hoàn thiện hồ sơ, thủ tục liên quan đến công tác bồi thường, giải phóng mặt bằng, chi trả tiền cho người dân và vận động người dân bàn giao mặt bằng.
Đôn đốc, yêu cầu các nhà thầu/đơn vị thi công tăng cường nhân lực, vật tư, thiết bị để thi công ngay khi có mặt bằng và đủ điều kiện thi công. Tận dụng điều kiện thời tiết tốt hiện nay để đẩy nhanh tiến độ thi công trên công trường.
"Phải thống nhất với địa phương về phương thức chi trả bồi thường giải phóng mặt cho người dân phương” - Bộ trưởng yêu cầu và lưu ý, “Hai tháng tới, thời tiết ở miền Bắc bước vào mùa mưa sẽ gây nhiều bất lợi cho công tác thi công, do đó EVN cần tăng cường nhân lực, huy động vật tư nguyên nhiên vật liệu, tính trước vị trí đặt cột , sứ, dây, ... để chủ động.
Đồng thời, EVN phải tiếp tục đẩy nhanh tiến độ lựa chọn nhà thầu đối với các gói thầu còn lại bảo đảm công khai minh bạch, đúng pháp luật.
Bộ trưởng cũng đồng tình với ý kiến kiến nghị của các địa phương, đó là chủ đầu tư, nhà thầu thi cần công hết sức chú ý đến việc bảo vệ môi trường, hạn chế mức thấp nhất, ảnh hưởng môi trường đến điều kiện sống của người dân, cải thiện cơ sở hạ tầng cho các vùng phụ cận sau khi hoàn trả mặt bằng và hoàn thành công trình.
Dự án đường dây 500kV Lào Cai – Vĩnh Yên có tổng mức đầu tư khoảng 7.411 tỷ đồng, với chiều dài khoảng 229,5km đi qua địa phận 4 tỉnh Vĩnh Phúc, Phú Thọ, Lào Cai, Yên Bái. Mục tiêu của dự án là đảm bảo truyền tải điện mua từ Trung Quốc, giải tỏa công suất các nhà máy thủy điện khu vực Tây Bắc, góp phần đảm bảo an ninh năng lượng quốc gia, đặc biệt là trong bối cảnh nền kinh tế tăng trưởng ở mức 2 con số trong những năm tiếp theo. Dự án khởi động từ tháng 2/2025 và khởi công chính thức từ ngày 16/3/2025.
Chính quyền TP.HCM đang có kế hoạch “giải cứu” chợ truyền thống trước tình hình khó khăn của hàng loạt chợ đang “đuối sức”; trong đó dự kiến sẽ “đóng cửa” một số chợ hoạt động yếu kém, bị bỏ hoang...
Sâu cuốn lá nhỏ gây hại diện rộng trên lúa mùa, Ninh Bình ra công điện khẩn phòng trừ
UBND tỉnh Ninh Bình vừa ban hành Công điện số 06/CĐ-UBND yêu cầu các sở, ban, ngành liên quan và Chủ tịch UBND các xã, phường tập trung chỉ đạo phòng, trừ sâu cuốn lá nhỏ đang gây hại nghiêm trọng trên diện tích lúa mùa năm 2025.
Sắp diễn ra loạt sự kiện về thành tựu 80 năm ngành Nông nghiệp và Môi trường
Triển lãm ngành Nông nghiệp và Môi trường 2025 không chỉ là sự kiện tổng kết 80 năm phát triển của ngành, mà còn là cầu nối giữa quá khứ – hiện tại – tương lai, giữa nông nghiệp truyền thống và nền nông nghiệp công nghệ cao, bền vững, gắn liền với hội nhập quốc tế…
Lấp “lỗ hổng” để tránh hàng giả, quảng cáo "thổi phồng" sản phẩm
Những vụ việc bị phát giác trong thời gian qua như vụ kẹo kera, sữa tăng chiều cao… cho thấy lỗ hổng pháp lý khi doanh nghiệp lợi dụng cơ chế tự công bố sản phẩm và không phải đăng ký nội dung quảng cáo để “thổi phồng” tính năng, công dụng sản phẩm…
Hai lần Mỹ rút khỏi Thỏa thuận Paris và hậu quả toàn
cầu
Sự kiện Mỹ tuyên bố rút khỏi Thỏa thuận Paris không chỉ là một quyết định mang tính biểu tượng về chính sách đối ngoại, mà còn tạo ra một hiệu ứng dây chuyền sâu sắc đối với cách thức vận hành của nền kinh tế toàn cầu trong thời đại chuyển đổi xanh...
Sáu giải pháp phát triển nhanh và bền vững ngành năng lượng
Việt Nam đang đứng trước cơ hội lớn để phát triển năng lượng xanh, sạch nhằm đảm bảo an ninh năng lượng và phát triển bền vững. Ông Nguyễn Ngọc Trung chia sẻ với Tạp chí Kinh tế Việt Nam/VnEconomy về sáu giải pháp để phát triển nhanh và bền vững ngành năng lượng nói chung và các nguồn năng lượng tái tạo, năng lượng mới nói riêng…
Nhân lực là “chìa khóa” phát triển điện hạt nhân thành công và hiệu quả
Trao đổi với Tạp chí Kinh tế Việt Nam/VnEconomy, TS. Trần Chí Thành, Viện trưởng Viện Năng lượng nguyên tử Việt Nam, nhấn mạnh vấn đề quan trọng nhất khi phát triển điện hạt nhân ở Việt Nam là nguồn nhân lực, xây dựng năng lực, đào tạo nhân lực giỏi để tham gia vào triển khai, vận hành dự án...
Phát triển năng lượng tái tạo, xanh, sạch: Nền tảng cho tăng trưởng kinh tế trong dài hạn
Quốc hội đã chốt chỉ tiêu tăng trưởng kinh tế 8% cho năm 2025 và tăng trưởng hai chữ số cho giai đoạn 2026 – 2030. Để đạt được mục tiêu này, một trong những nguồn lực có tính nền tảng và huyết mạch chính là điện năng và các nguồn năng lượng xanh, sạch…
Nhà đầu tư điện gió ngoài khơi tại Việt Nam vẫn đang ‘mò mẫm trong bóng tối’
Trả lời VnEconomy bên lề Diễn đàn năng lượng xanh Việt Nam 2025, đại diện doanh nghiệp đầu tư năng lượng tái tạo nhận định rằng Chính phủ cần nhanh chóng ban hành các thủ tục và quy trình pháp lý nếu muốn nhà đầu tư nước ngoài rót vốn vào các dự án điện gió ngoài khơi của Việt Nam...
Tìm lộ trình hợp lý nhất cho năng lượng xanh tại Việt Nam
Chiều 31/3, tại Hà Nội, Hội Khoa học Kinh tế Việt Nam, Hiệp hội Năng lượng sạch Việt Nam chủ trì, phối hợp với Tạp chí Kinh tế Việt Nam tổ chức Diễn đàn Năng lượng Việt Nam 2025 với chủ đề: “Năng lượng xanh, sạch kiến tạo kỷ nguyên kinh tế mới - Giải pháp thúc đẩy phát triển nhanh các nguồn năng lượng mới”...
Thuế đối ứng của Mỹ có ảnh hướng thế nào đến chứng khoán?
Chính sách thuế quan mới của Mỹ, đặc biệt với mức thuế đối ứng 20% áp dụng từ ngày 7/8/2025 (giảm từ 46% sau đàm phán),
có tác động đáng kể đến kinh tế Việt Nam do sự phụ thuộc lớn vào xuất khẩu sang Mỹ (chiếm ~30% kim ngạch xuất khẩu).
Dưới đây là phân tích ngắn gọn về các ảnh hưởng chính:
