Gấp rút di dời các điểm giao chéo đường dây truyền tải để thi công cao tốc Bắc - Nam

Hiện các đơn vị thuộc Tổng công ty Truyền tải điện Quốc gia đã hoàn thành di dời được 58/77 điểm giao chéo, hiện còn 19 điểm giao chéo chưa di dời xong. Cụ thể, đoạn cao tốc Cam Lộ - La Sơn còn 9 điểm, đoạn cao tốc Dầu Giây - Phan Thiết còn 4 điểm, đoạn cao tốc Phan Thiết - Vĩnh Hảo còn 6 điểm...

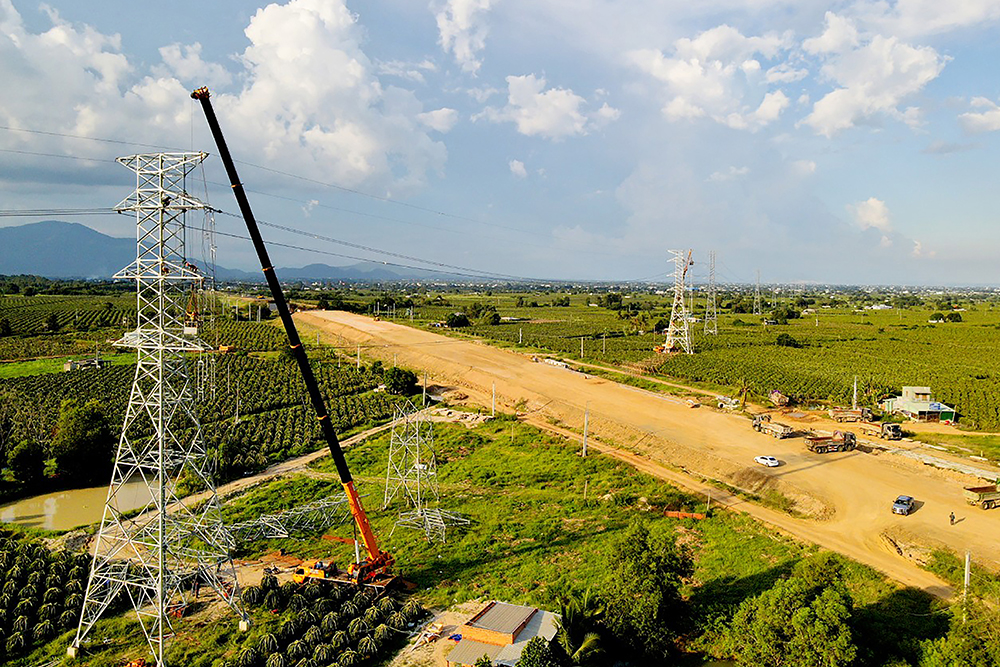

Thi công di dời vị trí 41- 42 đường dây 220kV Phan Thiết - Hàm Tân (tỉnh Bình Thuận) phục vụ thi công cao tốc Bắc – Nam
Thi công di dời vị trí 41- 42 đường dây 220kV Phan Thiết - Hàm Tân (tỉnh Bình Thuận) phục vụ thi công cao tốc Bắc – Nam

Tổng công ty Truyền tải điện Quốc gia cho biết đang phối hợp với cơ quan chức năng đẩy nhanh tiến độ giải quyết những khó khăn, vướng mắc trong thực hiện di dời các điểm giao chéo đường dây truyền tải điện với các dự án đường cao tốc Bắc - Nam.

Hiện các đơn vị thuộc Tổng công ty Truyền tải điện Quốc gia đã hoàn thành di dời được 58/77 điểm giao chéo, hiện còn 19 điểm giao chéo chưa di dời xong.

Cụ thể, đoạn cao tốc Cam Lộ - La Sơn còn 9 điểm, đoạn cao tốc Dầu Giây - Phan Thiết còn 4 điểm, đoạn cao tốc Phan Thiết - Vĩnh Hảo còn 6 điểm.

Theo lãnh đạo Tổng công ty Truyền tải điện Quốc gia, việc cải tạo di dời các vị trí cột điện này phải tuân thủ đầy đủ quy định của Luật Điện lực; các nghị định của Chính phủ về an toàn điện, quản lý chất lượng thi công xây dựng và bảo trì công trình xây dựng, quản lý dự án đầu tư xây dựng; cũng như các quy định Bộ Công Thương, Bộ Giao thông vận tải…

Kinh phí thực hiện cải tạo di dời các vị trí cột điện giao chéo này thuộc chi phí của dự án đường cao tốc Bắc - Nam. Công tác quản lý chi phí và triển khai thực hiện được UBND các tỉnh giao cho các huyện, thành phố và trực tiếp là các trung tâm phát triển quỹ đất triển khai các thủ tục lựa chọn nhà thầu thi công.

Do vậy, tiến độ của dự án, tiến độ cải tạo, di dời các trụ điện giao chéo với đường cao tốc phụ thuộc vào việc bố trí quỹ đất cho các vị trí móng cột điện, cũng như việc lập và thực hiện các phương án, biện pháp tổ chức thi công của nhà thầu khi thi công cải tạo di dời.

Ngày 15/9/2022, Tổng công ty Truyền tải điện Quốc gia đã có văn bản đề nghị UBND các tỉnh: Quảng Trị, Thừa Thiên Huế, Bình Thuận và Đồng Nai khẩn trương chỉ đạo các huyện trực thuộc có điểm giao chéo với đường dây truyền tải đẩy nhanh công tác lựa chọn nhà thầu để thi công đồng bộ với tiến độ của dự án. Đối với vị trí đang thi công cần đôn đốc nhà thầu xây lắp đẩy nhanh tiến độ thi công các điểm giao chéo.

Hiện nay thời tiết nắng nóng, các đường dây truyền tải điện 220kV, 500kV trong khu vực luôn vận hành với tình trạng đầy tải. Tổng công ty Truyền tải điện Quốc gia đề nghị chủ đầu tư các dự án cao tốc chỉ đạo các đơn vị thi công đồng bộ các điểm giao chéo đường cao tốc trên cùng một đường dây truyền tải điện, để đăng ký cắt điện 1 lần khi thi công di dời.

Trong giai đoạn gấp rút từ nay đến tháng 12/2022, Tổng công ty Truyền tải điện Quốc gia yêu cầu các đơn vị truyền tải điện trực thuộc cần phải tăng cường phối hợp với chính quyền địa phương, các đơn vị nhà thầu thi công. Đồng thời, bố trí cán bộ công nhân viên tham gia nghiệm thu công trình di dời đường dây nhằm hoàn thành các dự án kịp tiến độ và thông xe kỹ thuật vào cuối năm 2022,  cũng như bảo đảm an toàn, chất lượng cho hệ thống lưới điện truyền tải quốc gia.

Chuyển đổi mô hình khu công nghiệp thế hệ mới

Diễn đàn Phát triển Khu Công nghiệp Việt Nam được tổ chức trong bối cảnh việc định hướng phát triển các khu công nghiệp có ý nghĩa quan trọng thu hút đầu tư, góp phần định hình mô hình tăng trưởng mới, nâng cao năng suất, năng lực đổi mới sáng tạo và vị thế của Việt Nam trong các chuỗi giá trị toàn cầu.

HEINEKEN Việt Nam: 35 năm bền vững vì tương lai tốt đẹp

Sau 35 năm hoạt động tại Việt Nam, HEINEKEN Việt Nam tiếp tục thúc đẩy phát triển bền vững thông qua các sáng kiến về uống có trách nhiệm, bảo vệ môi trường và hỗ trợ cộng đồng, góp phần tạo giá trị lâu dài cho xã hội và nền kinh tế…

Dưới tác động của biến đối khi hậu, tình trạng thời tiết, thiên tai diễn biến bất thường, cực đoan hơn, đòi hỏi công tác dự báo, cảnh báo sớm, giúp các ngành, địa phương và người dân chủ động ứng phó, giảm thiểu thiệt hại. Đặc biệt với các hiện tượng khí hậu như El Nino, ông Hoàng Đức Cường cho rằng khi nhận diện sớm nguy cơ, dự báo cảnh báo sớm sẽ giúp có thời gian chủ động lên kế hoạch sớm, có các giải pháp ứng phó, góp phần giảm thiểu ảnh hưởng, tác động đến hoạt động sản xuất và đời sống sinh hoạt của người dân.

VnEconomy Interactive

VnEconomy Interactive

Interactive là một sản phẩm báo chí mới của VnEconomy vừa được ra mắt bạn đọc từ đầu tháng 3/2023 đã gây ấn tượng mạnh với độc giả bởi sự mới lạ, độc đáo. Đây cũng là sản phẩm độc quyền chỉ có trên...

VnEconomy
VnEconomy
