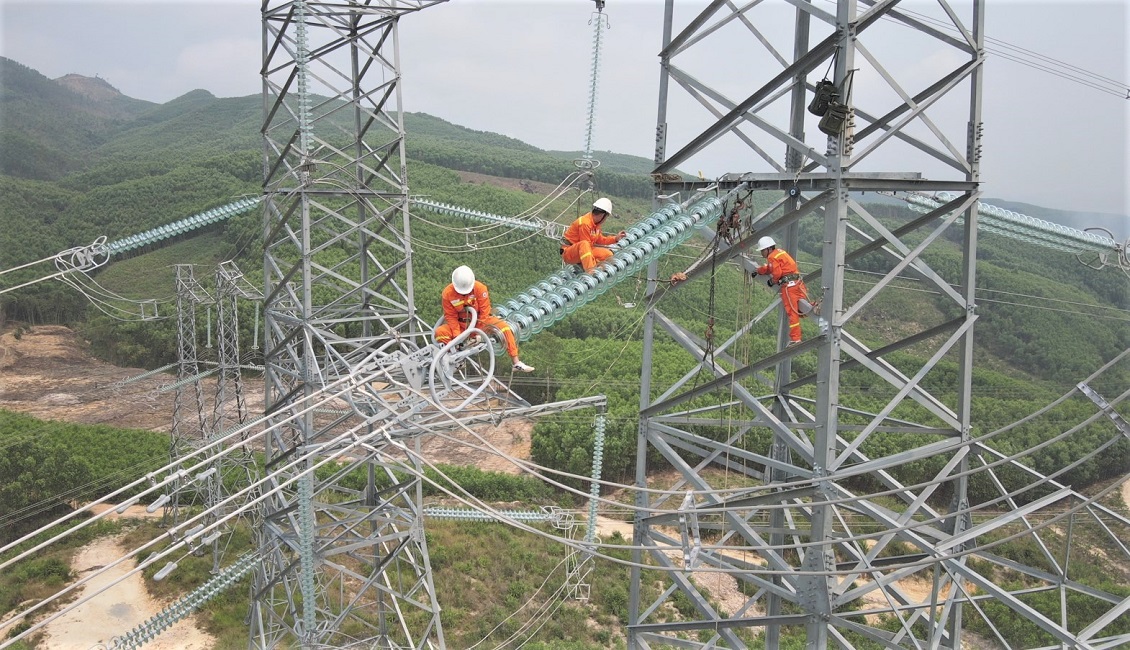

Chủ trì cuộc họp về tình hình thực hiện các dự án đường dây 500 kV mạch 3, chiều 21/8, Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên - Phó Trưởng ban thường trực Ban chỉ đạo quốc gia về phát triển điện lực, yêu cầu Chủ đầu tư là Tổng công ty Truyền tải điện Quốc gia (EVNNPT) cập nhật và hoàn thành Báo cáo nghiên cứu tiền khả thi (PreFS), tập hợp ý kiến các cơ quan chức năng trước ngày 25/8 để trình Thủ tướng.
Theo báo cáo của EVNNPT, tính đến 21/8/2023, tình hình triển khai chuẩn bị và thực hiện các dự án cụ thể như sau: đường dây 500 kV nhà máy nhiệt điện Nam Định I - Phố Nối và đường dây 500 kV nhiệt điện Nam Định I - Thanh Hoá đã được EVNNPT trình Bộ Kế hoạch và Đầu tư, Bộ Kế hoạch đầu tư đã có văn bản xin ý kiến các Bộ, địa phương để tổng hợp, báo cáo Thủ tướng Chính phủ.
Đối với đường dây 500 kV Quảng Trạch - Quỳnh Lưu và Đường dây 500 kV Quỳnh Lưu - Thanh Hoá, ngày 18/8/2023, Bộ Kế hoạch và Đầu tư đã có các Báo cáo trình Thủ tướng Chính phủ về kết quả thẩm định chấp thuận chủ trương đầu tư dự án.
Thời gian tới, nhằm thực hiện triển khai dự án theo đúng tiến độ đã đề ra, EVNNPT đã đề xuất Bộ Công Thương báo cáo Thủ tướng Chính phủ một số nội dung như: chấp thuận các Dự án là các công trình xây dựng khẩn cấp theo quy định tại điểm b khoản 1 Điều 130 Luật Xây dựng; phê duyệt chủ trương đầu tư các Dự án trước khi phê duyệt chủ trương chuyển mục đích sử dụng rừng, cho phép Chủ đầu tư các Dự án hoàn thiện Hồ sơ chuyển đổi mục đích sử dụng rừng trình Bộ Nông nghiệp và Phát triển nông thôn thẩm định, trình Thủ tướng Chính phủ phê duyệt.
Tại cuộc họp, đại diện các đơn vị: Cục Điện lực và năng lượng tái tạo, Tập đoàn Điện lực Việt Nam (EVN) và EVNNPT đã báo cáo về tình hình thực hiện các dự án đường dây 500 kV mạch 3 (Dự án); các khó khăn, vướng mắc và giải pháp; đề xuất, kiến nghị để dự án được triển khai theo kịp tiến độ.
Sau khi nghe ý kiến của các đơn vị, Bộ trưởng Nguyễn Hồng Diên ghi nhận và đánh giá cao những nỗ lực của EVN, EVNNPT cùng sự phối hợp hỗ trợ của các đơn vị chuyên môn của Bộ Công Thương trong việc triển khai thực hiện Dự án.
Theo Bộ Trưởng, đường dây 500 kV mạch 3 (Dự án) có vai trò đặc biệt quan trọng trong việc kết nối lưới điện liên miền, góp phần bảo đảm cung ứng điện cho miền Bắc, đảm bảo an ninh năng lượng. Bộ trưởng yêu cầu EVNNPT cập nhật và hoàn thành Báo cáo nghiên cứu tiền khả thi (PreFS), tập hợp ý kiến các cơ quan chức năng trước ngày 25/8 để trình Thủ tướng.
Đối với các vấn đề liên quan đến Bộ Nông nghiệp và Phát triển nông thôn về việc chuyển đổi đất rừng, đất lúa tại các tỉnh có liên quan đến Dự án, EVNNPT cần tiếp tục phối hợp, làm việc chặt chẽ với các địa phương có Dự án đi qua để triển khai các công việc cần thiết.
Bên cạnh đó, Chủ đầu tư cũng cần tích cực phối hợp chặt chẽ với Bộ Tài nguyên và Môi trường để hoàn thành hồ sơ Báo cáo đánh giá tác động môi trường của Dự án để trình Thủ tướng Chính phủ.
Bộ trưởng đề nghị Ủy ban Quản lý vốn nhà nước tại doanh nghiệp tiếp tục phối hợp chặt chẽ với Bộ Công Thương và các Bộ, ngành liên quan tiếp tục chỉ đạo, đôn đốc chủ đầu tư triển khai thực hiện Dự án, đảm bảo chất lượng và tiến độ được giao; nghiên cứu các đề xuất của EVN, EVNNPT về cơ chế đặc thù để báo cáo Thủ tướng Chính phủ xem xét, quyết định (vì đây là dự án có tính cấp bách và đặc biệt quan trọng).
Đồng thời, yêu cầu Cục Điện lực và Năng lượng tái tạo, Văn phòng Ban chỉ đạo quốc gia về phát triển điện lực phối hợp chặt chẽ với chủ đầu tư để tiến hành song song các công việc liên quan theo chức năng, nhiệm vụ được giao nhằm nhanh chóng hoàn tất các thủ tục đầu tư dự án.
Với chủ đề “Việt Nam 2045: Cửa ngõ vào tương lai”, VGLF 2026 quy tụ 100 người Việt và người gốc Việt có tầm ảnh hưởng trong nhiều lĩnh vực, đến từ gần 30 quốc gia. Bên cạnh đó, Diễn đàn còn có sự tham gia của nhiều nhà lãnh đạo, chuyên gia, doanh nhân và đại diện các tổ chức trong và ngoài nước, tạo nên không gian đối thoại đa chiều và kết nối nguồn lực xuyên biên giới…
Trong hai tháng cuối năm, TP. Cần Thơ tập trung đẩy nhanh tiến độ các dự án đầu tư công, đưa thêm năng lực sản xuất mới vào hoạt động, đồng thời triển khai các chương trình kích cầu tiêu dùng và chuẩn bị nguồn hàng phục vụ Tết Nguyên đán Đinh Mùi 2027...
Hiệp định VEFTA đã mở ra cánh cửa cho hàng hóa Việt Nam tiến vào thị trường Bắc Âu, khu vực có sức mua thuộc hàng cao nhất thế giới. Tuy nhiên, để hiện thực hóa các ưu đãi thuế quan thành lợi nhuận, doanh nghiệp Việt Nam buộc phải đối mặt với rào cản tiêu chuẩn khắt khe và bài toán nâng cao năng lực nội tại...
Dự án Luật Giao dịch hàng hóa phái sinh tạo khuôn khổ pháp lý để doanh nghiệp, người sản xuất, phòng ngừa rủi ro giá, từng bước hình thành giá tham chiếu cho hàng Việt...
Vietnam Foodexpo 2026 không chỉ là nơi trưng bày sản phẩm, mà còn thu hút mạng lưới nhà mua hàng quốc tế lớn từ Canada, Ấn Độ, Indonesia và nhiều thị trường trọng điểm khác đến tìm kiếm đối tác cung ứng dài hạn...
Báo cáo tình hình kinh tế - xã hội 10 tháng đầu năm 2026 ghi nhận nhiều con số kỷ lục. Tổng kim ngạch xuất nhập khẩu lần đầu tiên vượt mốc 1.000 tỷ USD, vốn FDI đăng ký đạt mức cao nhất kể từ năm 2009 đến nay (54,85 tỷ USD), vốn FDI thực hiện cũng đạt mức cao nhất trong 5 năm qua (24,08 tỷ USD). Cùng với sự phục hồi mạnh mẽ của sản xuất công nghiệp, bán lẻ và du lịch, nền kinh tế Việt Nam đang chứng tỏ đà tăng trưởng vững chắc…
Theo Bộ Công thương, hiện có 11 doanh nghiệp được cấp phép pha chế và phối trộn xăng sinh học với tổng năng lực đạt 1,410 triệu m3/tháng, cơ bản đáp ứng nhu cầu tiêu thụ khoảng 1triệu m3/tháng.
