Dự án đường dây 500 kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên) có tổng chiều dài khoảng 519 km, đi qua địa bàn 211 xã, phường của 43 huyện, thị xã thuộc 9 tỉnh gồm: Quảng Bình, Hà Tĩnh, Nghệ An, Thanh Hóa, Ninh Bình, Nam Định, Thái Bình, Hải Dương, Hưng Yên. Tổng số móng cột là 1.179 móng cột, tổng mức đầu tư khoảng 22.000 tỷ đồng, do EVN NPT thuộc Tập đoàn Điện lực Việt Nam (EVN) làm chủ đầu tư.
Tại địa bàn Thanh Hóa có 132 km đường dây, gồm 299 vị trí móng cột. Đến nay, tỉnh Thanh Hóa đã vận động bàn giao mặt bằng toàn bộ 299 vị trí móng cột cho chủ đầu tư tiến hành thi công. Và chỉ gần 2 tháng nữa, đường dây 500 kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên) sẽ đến đích vận hành.

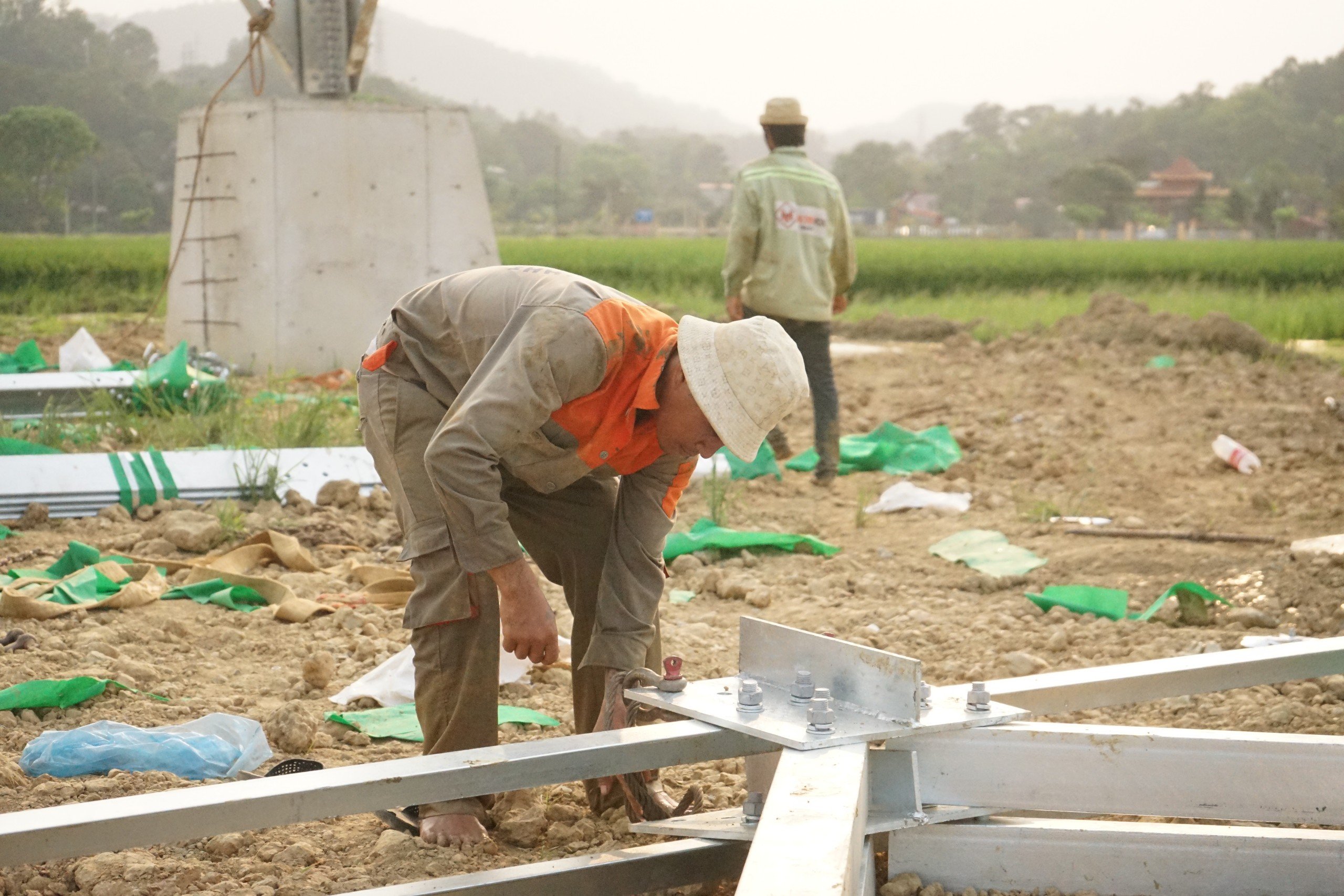

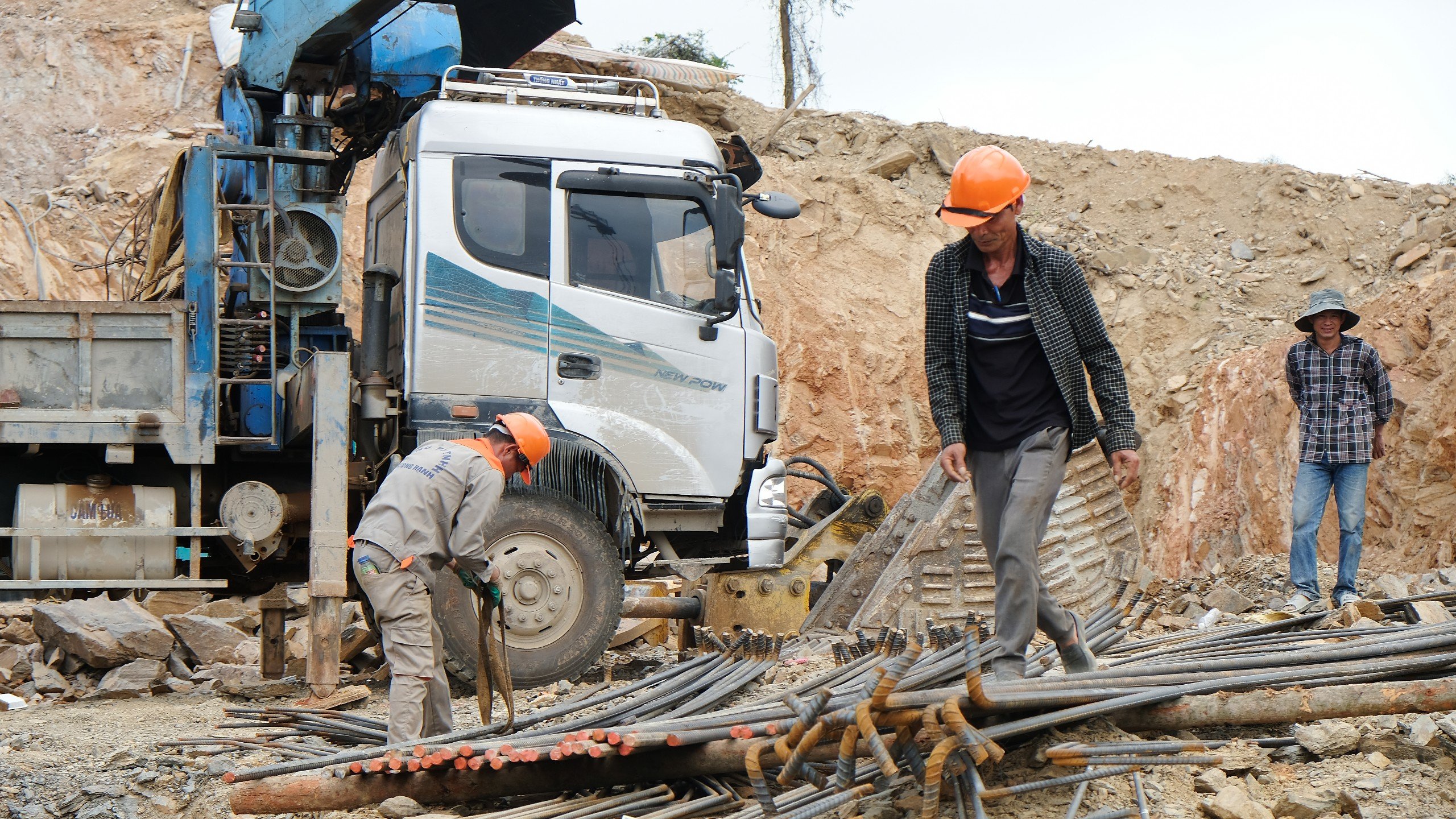

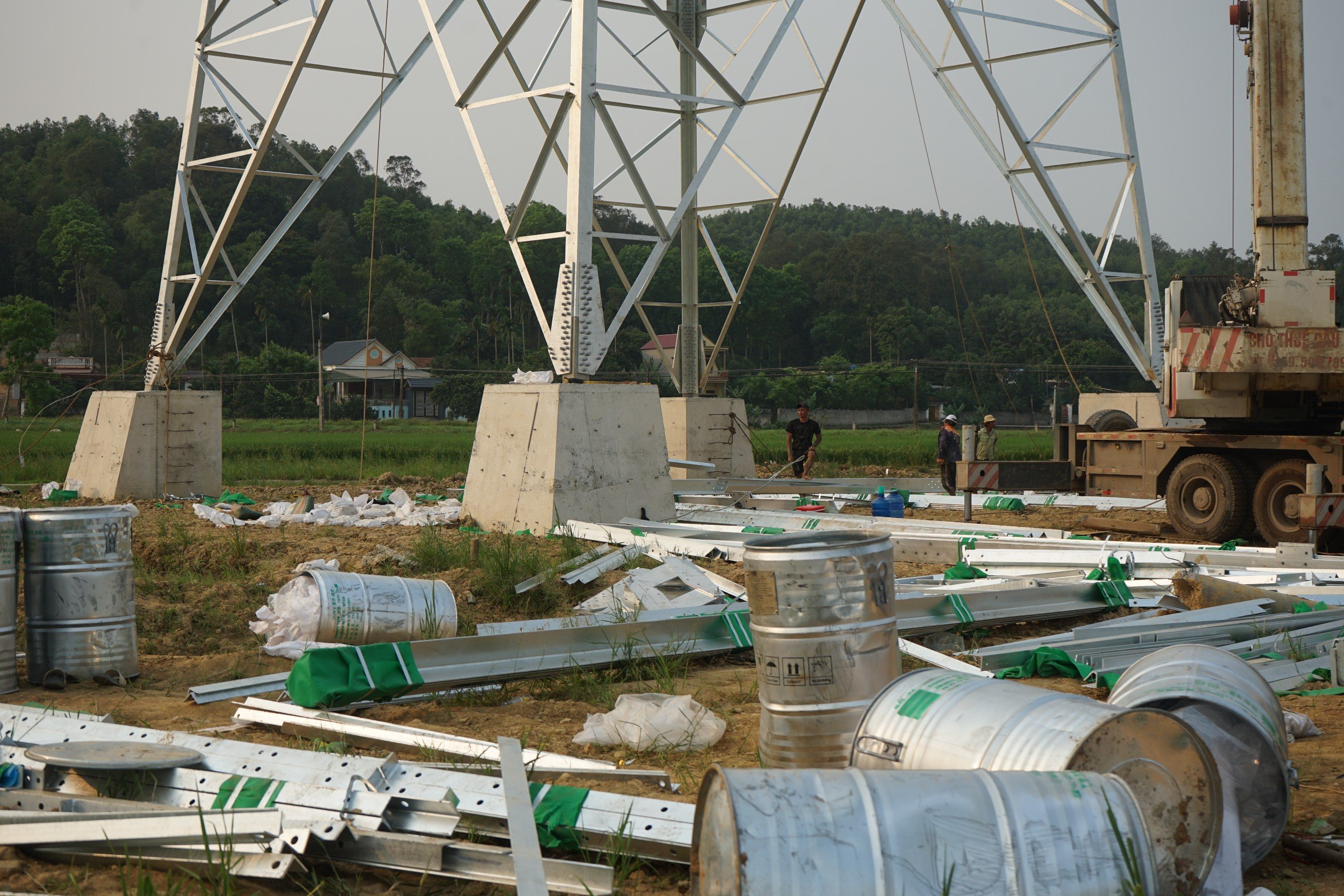

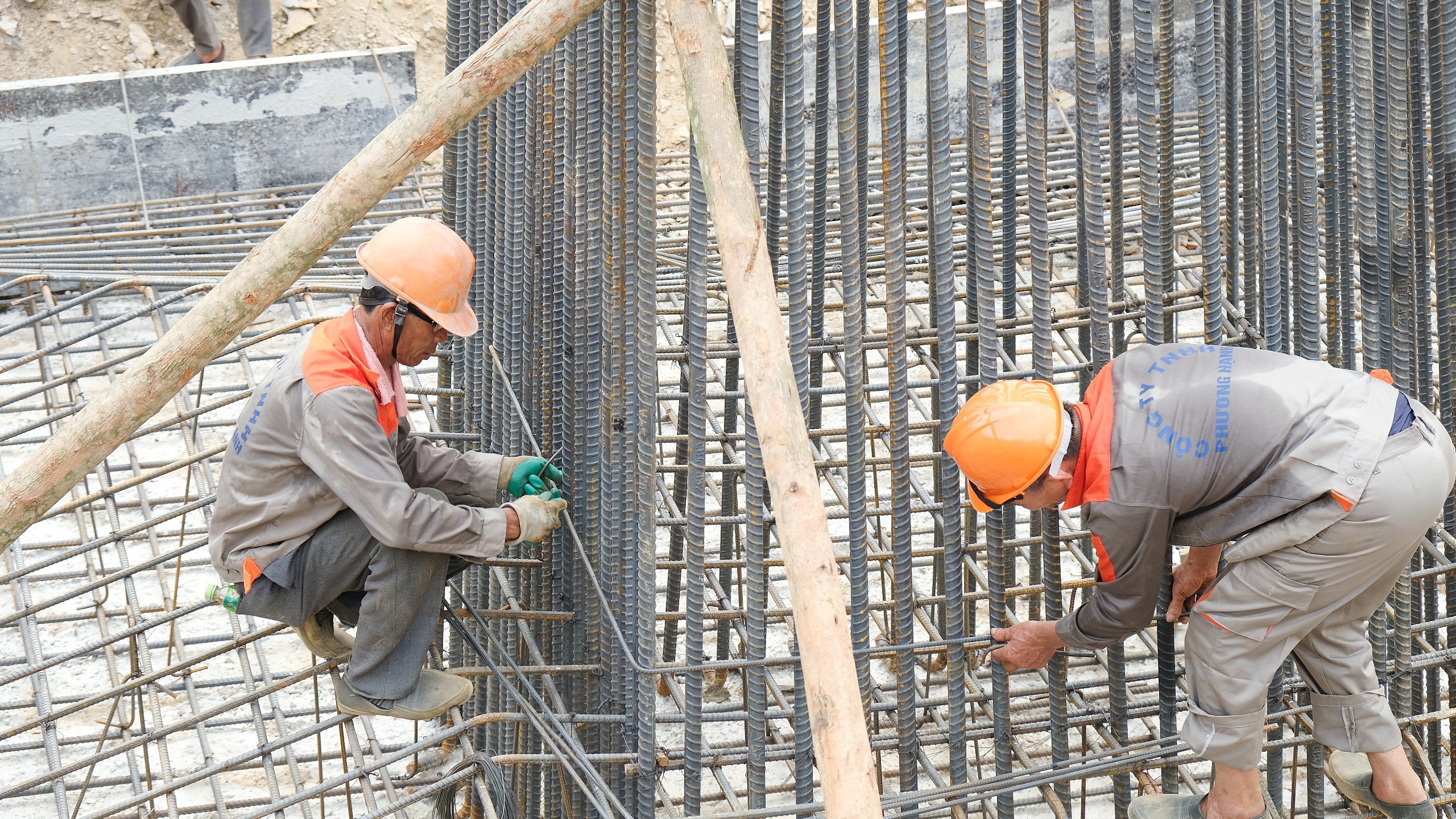

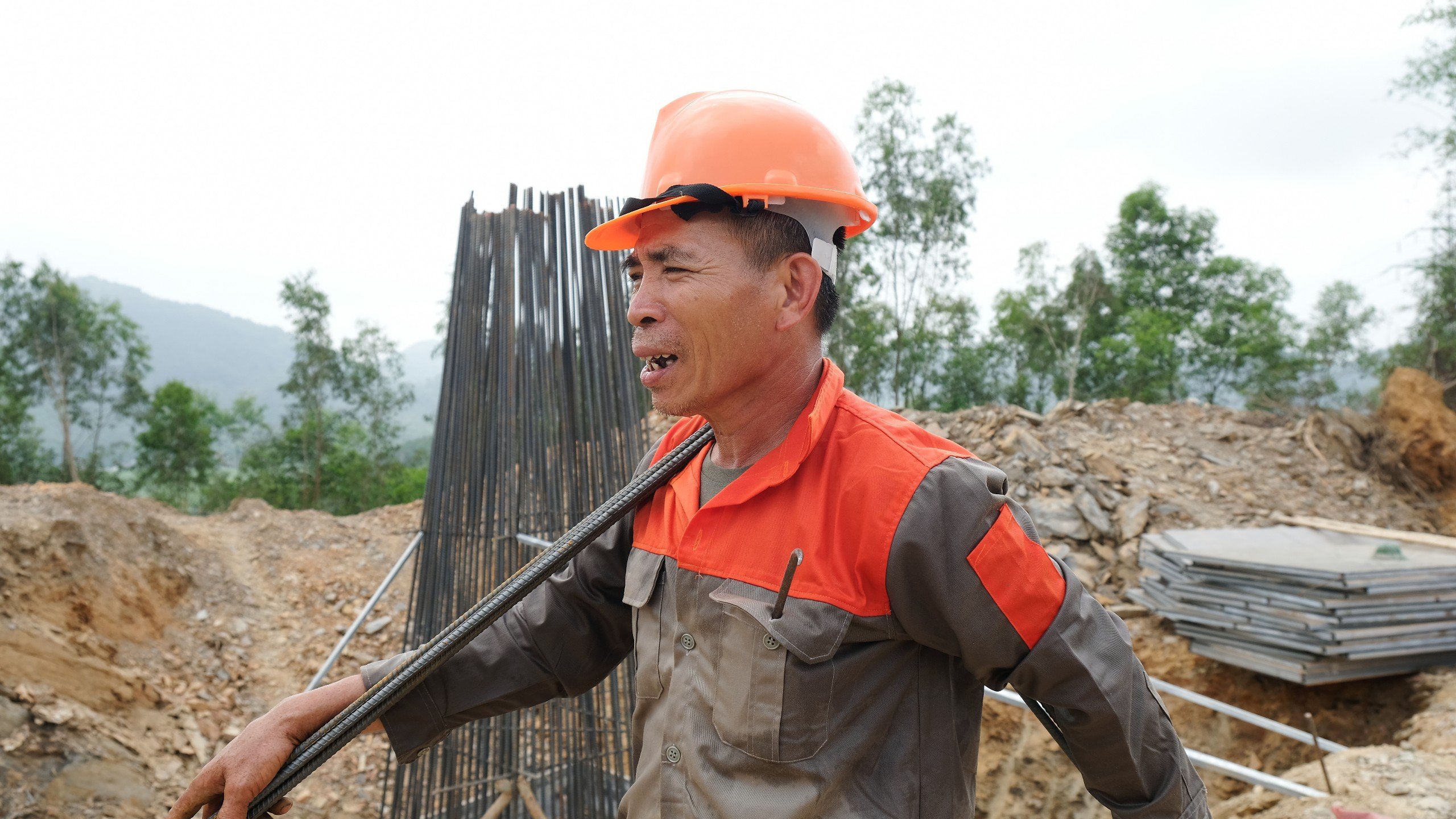

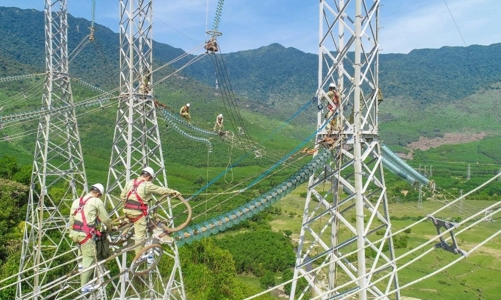

Quyết tâm đưa dự án về đích đúng hẹn, gác lại niềm vui riêng, trên các tuyến đường dây qua địa bàn Thanh Hoá, hàng trăm kỹ sư, công nhân đang “vượt nắng, thắng mưa”, thi công xuyên kỳ nghỉ lễ 30/4-1/5.

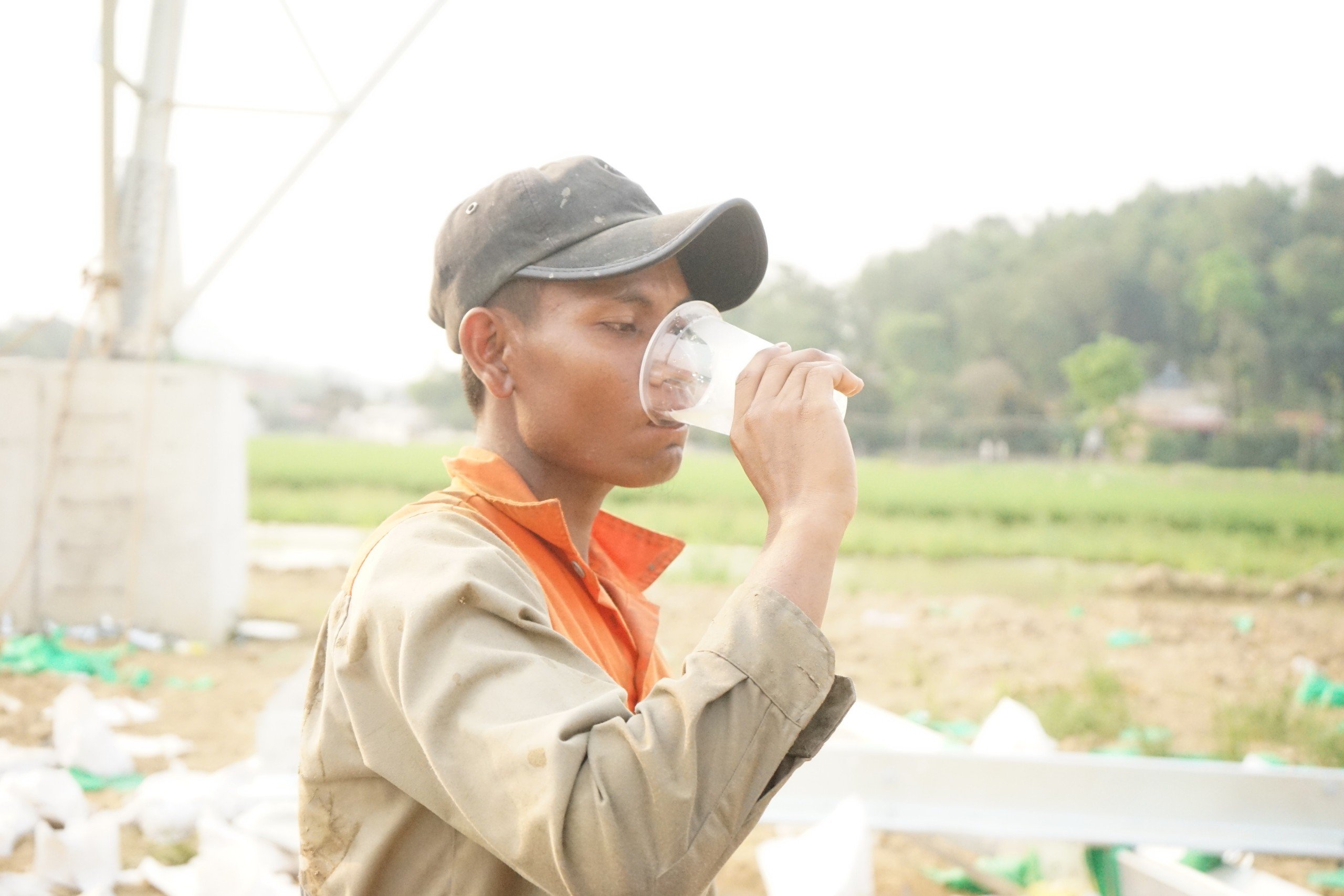

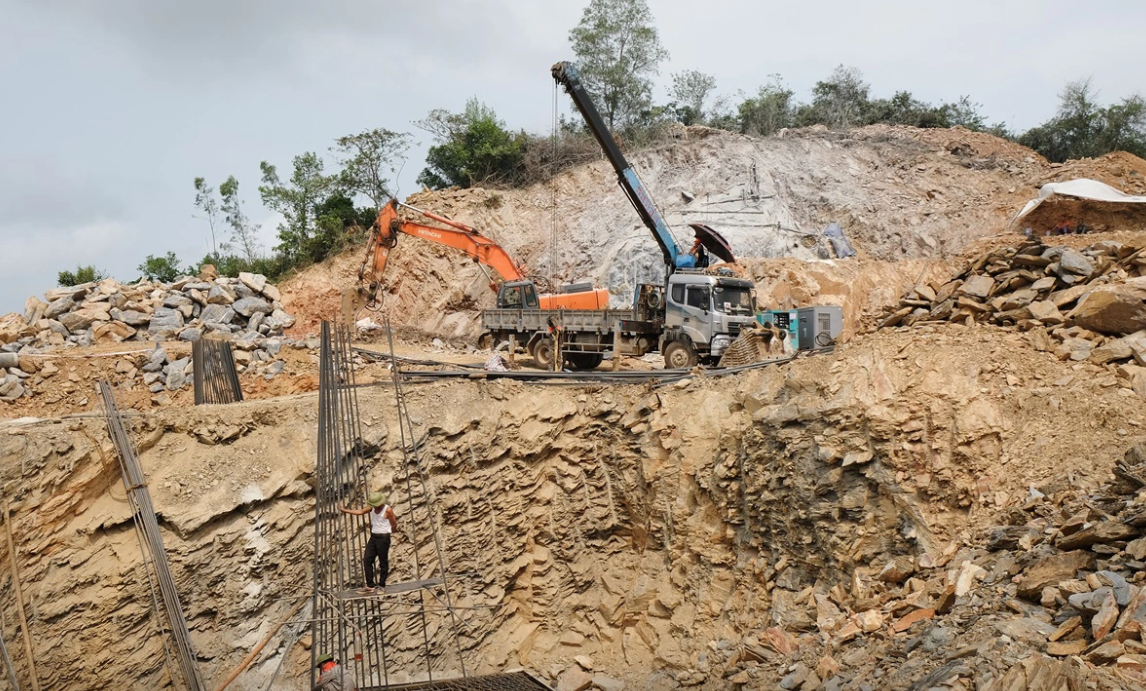

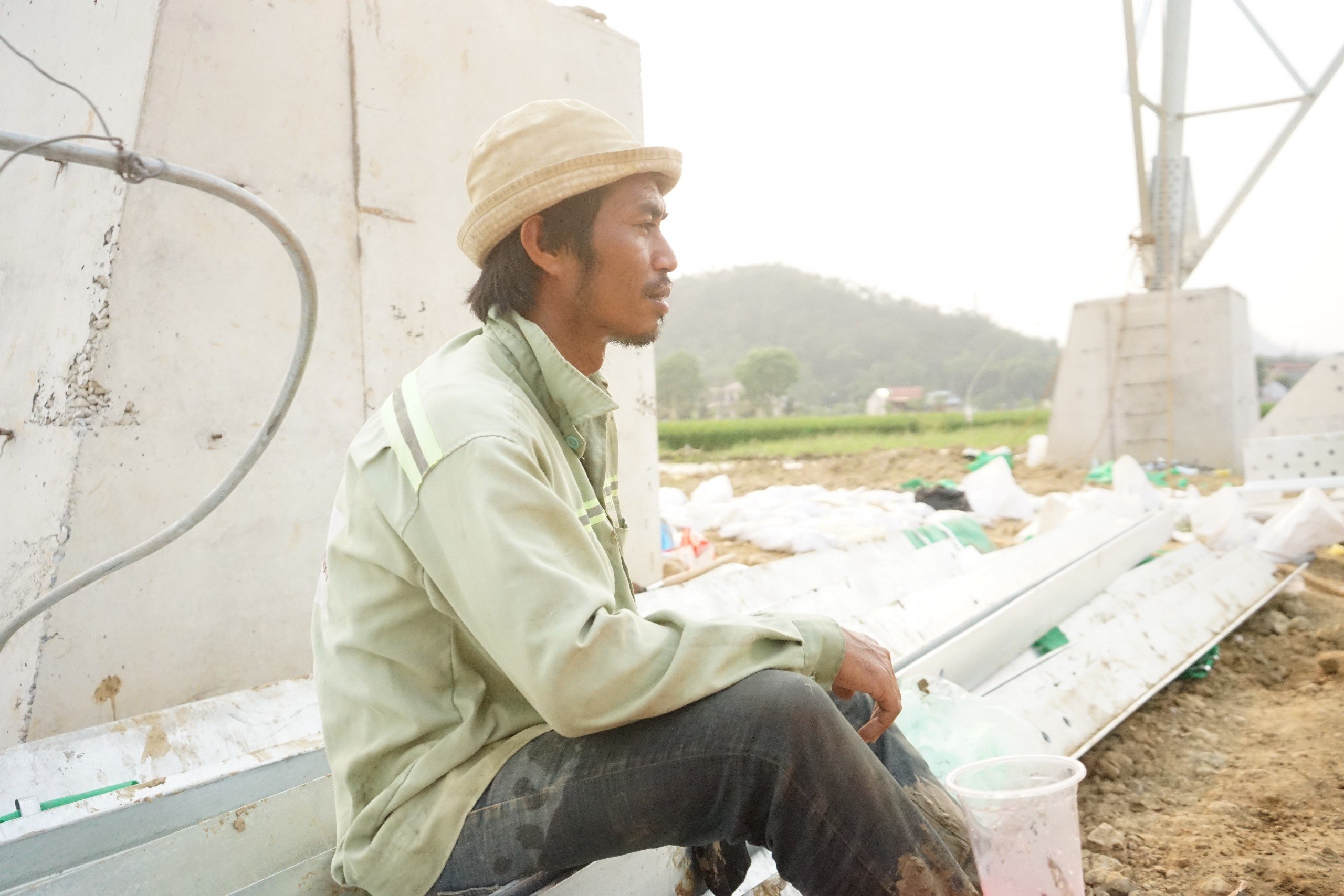

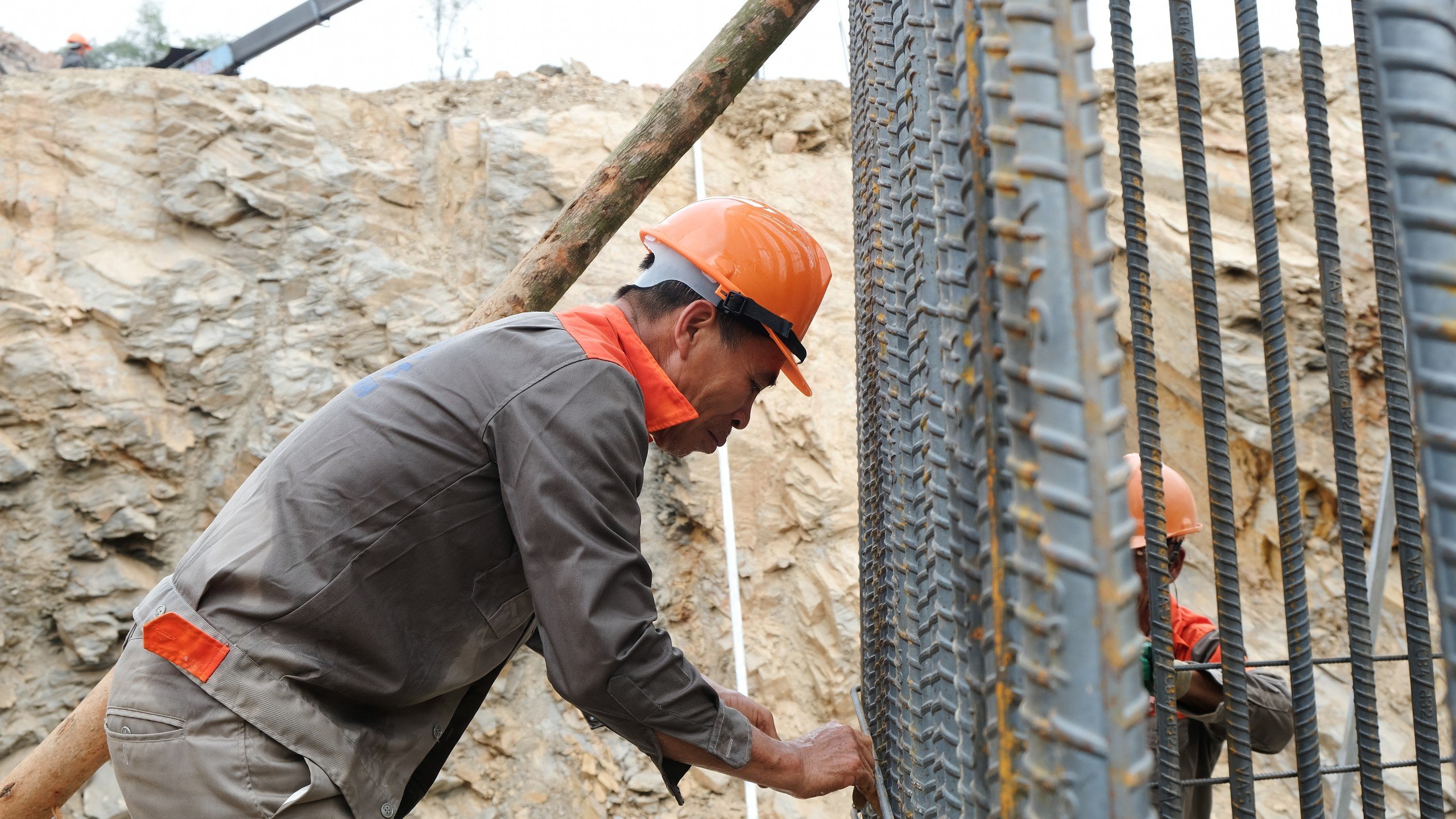

Theo ghi nhận của VnEconomy, tại cọc 136 thuộc xã Châu Lộc, huyện Hậu Lộc, tỉnh Thanh Hóa, một trong những vị trí cọc có điều kiện thi công vô cùng khó khăn, đường vận chuyển xa, đồi núi, san gạt đào phá móng có khối lượng lớn. Thi công dưới cái nắng gay gắt những ngày qua, công nhân mồ hôi ướt sũng, nhưng ai nấy đều hối hả làm việc...
Dự án đường dây 500 kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên) phấn đấu đến ngày 30/6/2024 sẽ tiến hành đóng điện. Khi đi vào vận hành, đường dây 500 kV mạch 3 sẽ giúp nâng cao khả năng truyền tải điện từ miền Trung ra miền Bắc lên khoảng 5.000 MW, gấp đôi so với hiện tại, đảm bảo an ninh năng lượng cho khu vực phía Bắc ngay trong mùa hè năm nay và thời gian tới.




Dù là mắt xích quan trọng của các tập đoàn quốc tế, song Việt Nam không thể chỉ dựa vào chi phí thấp, năng lực gia công hay mạng lưới FTA để giữ vững vị thế. Trong bối cảnh chuỗi cung ứng tái cấu trúc, nhà mua hàng hiện ưu tiên những hệ sinh thái đáp ứng đồng thời các tiêu chuẩn về chất lượng, tốc độ, khả năng chống chịu, tăng trưởng xanh và năng lực công nghệ...
Những khó khăn, vướng mắc liên quan đến thủ tục, giấy phép lưu thông sản phẩm, phương tiện phòng cháy, chữa cháy, cũng như quá trình thực hiện các quy định về phòng cháy, chữa cháy và cứu nạn, cứu hộ sẽ được trao đổi tại Diễn đàn doanh nghiệp PCCC 2026...
Một doanh nghiệp có đơn hàng quốc tế nhưng thiếu vốn lưu động, không đủ nguồn lực nâng cấp nhà máy, khó phòng ngừa biến động tỷ giá hoặc không thể đáp ứng yêu cầu ESG sẽ khó trở thành nhà cung ứng dài hạn...
Trung tâm Xúc tiến du lịch TP.HCM cho hay sau 3 ngày hoạt động sôi nổi, Hội chợ Du lịch Quốc tế TP.HCM lần thứ 20 (ITE HCMC 2026) đã khép lại với những kết quả tăng trưởng nổi bật về quy mô, mức độ quốc tế hóa và hiệu quả kết nối du lịch...
Hội nghị MTE Hà Nội 2026 dự kiến diễn ra ngày 1/10/2026, từ 13h đến 21h, tại Ascott Tây Hồ Hà Nội.
Để thực hiện Nghị quyết số 19-NQ/TW, cũng trong ngày 28/7/2026 Bộ Chính trị đã ký ban hành Chương trình hành động thực hiện Nghị quyết với 40 chỉ tiêu và 51 nhiệm vụ, giải pháp cụ thể.
Giá nhà vẫn là một trong những bài toán lớn của thị trường bất động sản. Nhưng phía sau câu chuyện giá nhà là một vấn đề rộng hơn: làm thế nào để người dân thực sự có cơ hội tiếp cận một nơi ở phù hợp?
