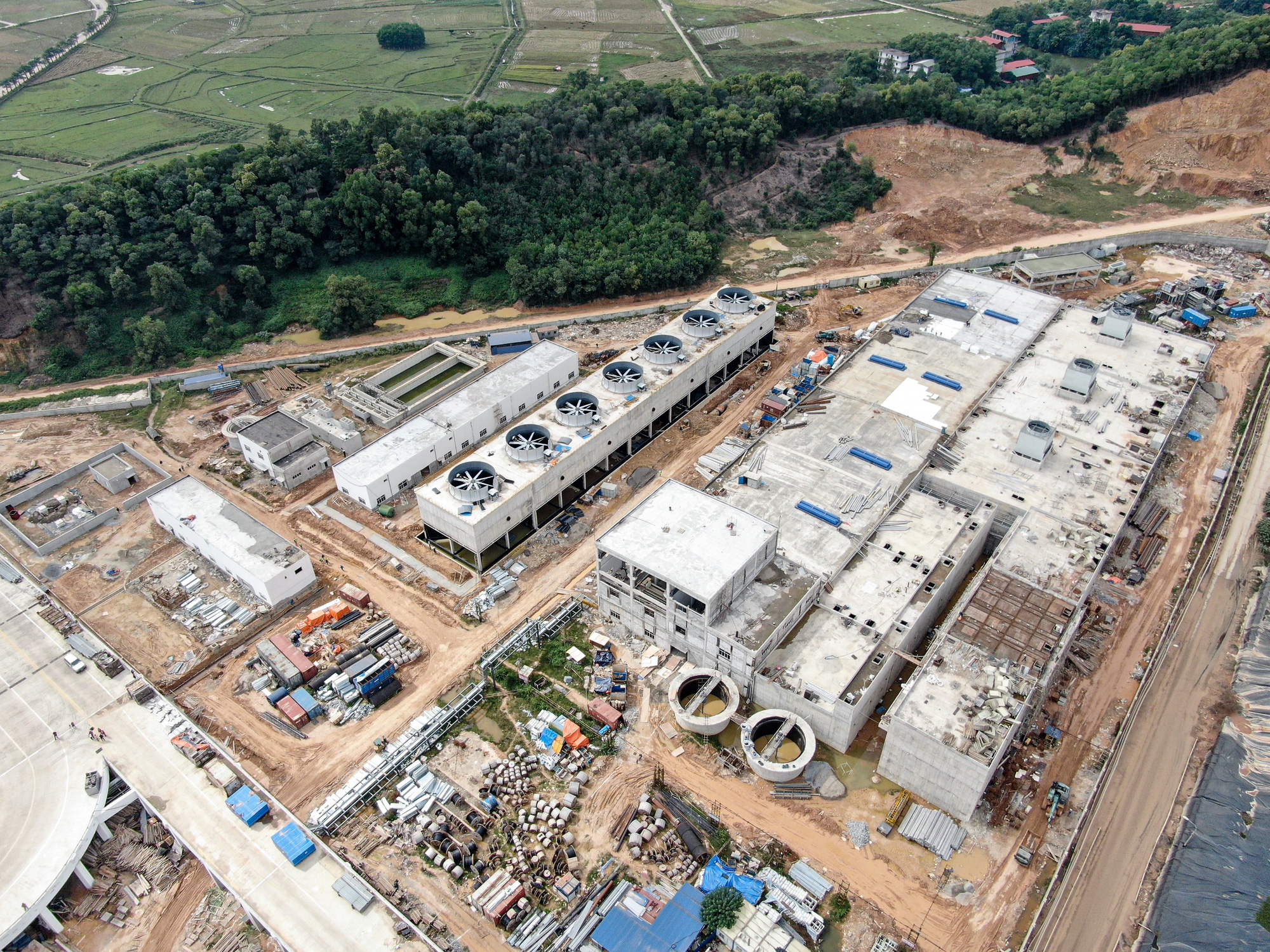

Ngày mai 20/1, Nhà máy Điện rác lớn nhất Việt Nam chính thức hoạt động

Dự án Nhà máy Điện rác Sóc Sơn, Hà Nội có tổng mức đầu tư khoảng 7.000 tỷ đồng, khi đi vào hoạt động ổn định sẽ tiêu thụ được khoảng 70% lượng rác tại Hà Nội...

Nhà máy Điện rác Sóc Sơn có quy mô lớn thứ 2 trên thế giới sẽ chính thức đốt rác, phát điện vào ngày mai 20/1
Nhà máy Điện rác Sóc Sơn có quy mô lớn thứ 2 trên thế giới sẽ chính thức đốt rác, phát điện vào ngày mai 20/1

UBND thành phố Hà Nội vừa có Quyết định số 163/QĐ-UBND chấp thuận điều chỉnh chủ trương đầu tư dự án Nhà máy Điện rác Sóc Sơn tại Khu liên hợp xử lý chất thải Nam Sơn (huyện Sóc Sơn).

Theo đó, từ ngày 20/1, Nhà máy Điện rác Sóc Sơn sẽ chính thức đi vào hoạt động với việc vận hành lò đốt rác số 3 công suất 800 tấn rác/ngày, công suất phát điện 15MW. Sau khi hoàn thiện cả 3 giai đoạn, tổng công suất tiếp nhận, xử lý rác thải của Nhà máy Điện rác Sóc Sơn là 5.000 tấn/ngày.

Theo quyết định, tiến độ dự án sẽ được chia thành ba giai đoạn. Giai đoạn 1, ngày 20/1, lò đốt số 3 sẽ chính thức đốt rác với công suất 800 tấn/ngày; rác tiếp nhận vào nhà máy 1.000 tấn/ngày. Tổ máy số 2 phát điện công suất 15MW.

Giai đoạn 2, ngày 20/2, lò đốt số 2, số 4 sẽ chính thức đốt rác với công suất 800 tấn/lò/ngày; khối lượng rác tiếp nhận vào nhà máy là 3.000 tấn/ngày. Tổ máy số 1 phát điện. Công suất phát của cả 2 tổ máy (1 và 2) là 45MW.

Giai đoạn 3, ngày 25/3, lò đốt số 1, số 5 sẽ chính thức đốt rác với công suất 800 tấn/lò/ngày; khối lượng rác tiếp nhận vào nhà máy là 5.000 tấn/ngày. Tổ máy số 3 phát điện. Tổng công suất phát điện của 3 tổ máy (1, 2, 3) là 75MW.

Dự án Nhà máy đốt rác phát điện Sóc Sơn của Tập đoàn Thiên Ý nằm trong Khu liên hợp xử lý chất thải rắn Sóc Sơn, được UBND TP.Hà Nội chấp thuận chủ trương từ năm 2017, tổng mức đầu tư khoảng 7.000 tỷ đồng. Nhà máy được giới thiệu "sử dụng công nghệ đốt rác châu Âu", công suất đốt 4.000 tấn rác mỗi ngày, thu được 75 MW điện mỗi giờ.

Nhà máy điện rác Sóc Sơn từng thông báo tháng 9/2021 vận hành thử nghiệm tuy nhiên dự án đã bị chậm tiến độ nhiều tháng vì dịch Covid-19 bùng phát, nhà máy thiếu công nhân và chuyên gia nước ngoài, việc nhập máy móc thiết bị cũng chậm trễ.

Người dân thủ đô kỳ vọng công trình này sẽ sớm đi vào hoạt động ổn định, bởi các bãi chôn lấp rác của Hà Nội đều đã quá tải từ lâu.

Theo số liệu của Sở Xây dựng Hà Nội, trung bình mỗi ngày trên địa bàn thành phố phát sinh khoảng 6.500 tấn rác thải sinh hoạt được thu gom, phân luồng vận chuyển về 2 khu xử lý rác tập trung của thành phố là Khu liên hợp xử lý chất thải Sóc Sơn (huyện Sóc Sơn), tiếp nhận khoảng 5.000 tấn/ngày và Khu xử lý chất thải rắn Xuân Sơn (thị xã Sơn Tây và huyện Ba Vì), tiếp nhận khoảng 1.500 tấn/ngày. Việc xử lý chủ yếu bằng phương pháp chôn lấp hợp vệ sinh.

Với việc Nhà máy Điện rác Sóc Sơn đi vào hoạt động ổn định, sẽ xử lý khoảng 70% tổng lượng rác phát sinh hàng ngày của Hà Nội.

Cơ hội lớn đưa thủy sản Việt Nam tiến sâu vào thị trường Brazil và Mỹ Latinh

Tại Triển lãm Thủy sản Mỹ Latinh 2026, các doanh nghiệp Việt Nam tập trung giới thiệu những mặt hàng thủy sản thế mạnh, đồng thời tăng cường kết nối với các nhà nhập khẩu và phân phối tại Brazil cùng khu vực Mỹ Latinh. Hoạt động xúc tiến này diễn ra trong bối cảnh kim ngạch xuất khẩu cá tra và cá rô phi của Việt Nam sang thị trường này đang tăng trưởng rất tích cực...

TP. Hồ Chí Minh sẽ có thêm 300 hợp tác xã mới vào năm 2030

TP. Hồ Chí Minh mục tiêu thành lập 300 hợp tác xã mới vào năm 2030, trở thành một phần trong kế hoạch tổng thể nhằm nâng cao hiệu quả hoạt động của khu vực kinh tế tập thể, đồng thời thúc đẩy liên kết sản xuất và ứng dụng công nghệ hiện đại…

SCC có hai thương hiệu nước hoa đạt Thương hiệu Quốc gia Việt Nam 2026

Tiếp tục khẳng định vị thế tại kỳ xét chọn Thương hiệu Quốc gia Việt Nam năm 2026, Công ty Cổ phần Mỹ phẩm Sài Gòn (SCC) ghi dấu ấn với hai thương hiệu nước hoa Miss Saigon và Miss Vietnam. Trong đó, Miss Saigon tiếp tục được công nhận sau thành công năm 2024, còn Miss Vietnam lần đầu góp mặt trong danh sách sản phẩm đạt danh hiệu này.

Kỳ họp thứ 2, Quốc hội khoá XVI

Kỳ họp thứ 2, Quốc hội khoá XVI

Kỳ họp thứ 2, Quốc hội khoá XVI dự kiến kéo dài 28 ngày bắt đầu từ 17/10/2026. Kỳ họp với khối lượng công việc lớn, dự kiến xem xét, thông qua 43 luật, nghị quyết quy phạm pháp luật và quyết định...

Việt Nam: Khát vọng quốc gia biển mạnh

Việt Nam: Khát vọng quốc gia biển mạnh

Yêu cầu cốt lõi mà Nghị quyết 20 đặt ra là phải biến nước ta từ một quốc gia có biển thành một quốc gia biển mạnh, với kinh tế biển phát triển hiện đại, có năng lực cạnh tranh cao, đồng thời giữ vững...

VnEconomy Interactive

VnEconomy Interactive

Interactive là một sản phẩm báo chí mới của VnEconomy vừa được ra mắt bạn đọc từ đầu tháng 3/2023 đã gây ấn tượng mạnh với độc giả bởi sự mới lạ, độc đáo. Đây cũng là sản phẩm độc quyền chỉ có trên...

VnEconomy
VnEconomy
