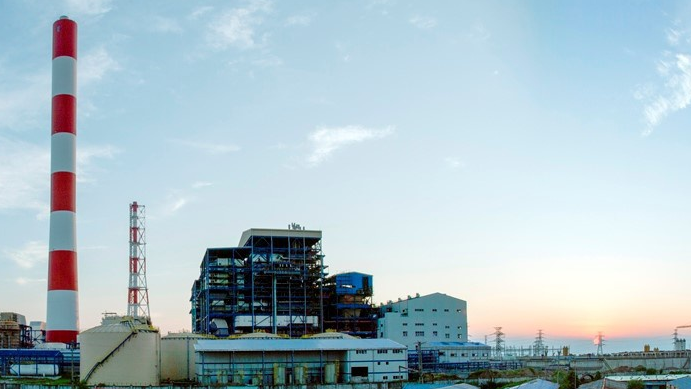

Ông Hoàng Quốc Vượng, Chủ tịch Hội đồng thành viên Tập đoàn Dầu khí Việt Nam (PetroVietnam) khẳng định điều đó khi đề cập đến việc dự án Nhiệt điện Thái Bình 2 bị chậm tiến độ.
Trước đó, ngày 15/7/2021, Thủ tướng Chính phủ Phạm Minh Chính đã chủ trì cuộc họp Thường trực Chính phủ xem xét giải quyết những vướng mắc, vấn đề tồn đọng kéo dài của dự án Nhiệt điện Thái Bình 2.
Tại cuộc họp, Thủ tướng Phạm Minh Chính nhấn mạnh, phải thực hiện giám sát, đẩy nhanh tiến độ để dự án ớm hoàn thành đầu tư xây dựng, đưa dự án vào khai thác, sử dụng.
Ngay sau cuộc họp, ngày 23/7/2021 Phó Thủ tướng Chính phủ Lê Văn Thành đã đến tận nơi kiểm tra công trường xây dựng Nhà máy Nhiệt điện Thái Bình 2.
Phó Thủ tướng Lê Văn Thành nhấn mạnh, trong thời gian tới phải tập trung tối đa nguồn lực, đẩy nhanh tiến độ, đưa nhà máy vào vận hành, khai thác an toàn trong năm 2022, hạn chế thấp nhất thiệt hại cho nền kinh tế.
Theo báo cáo của PetroVietnam, đến nay, tiến độ tổng thể đự án đạt 86,8%, trong đó phần thiết kế đạt 99,9%, mua sắm đạt 99,71%, phần gia công, chế tạo đạt 94,4%, phần thi công đạt 84,2% và chạy thử đạt 13%.
Ban Quản lý Dự án đang đặt mục tiêu phấn đấu sẽ phát điện thương mại tổ máy 1 vào ngày 30/11/2022 và phát điện thương mại tổ máy 2 sau đó 1 tháng.
Ông Hoàng Quốc Vượng, Chủ tịch Hội đồng thành viên PetroVietnam nhấn mạnh sẽ quyết tâm đưa cả 2 tổ máy của nhà máy vào vận hành thương mại vào cuối năm 2022.
Hiện nay PetroVietnam đang nỗ lực để có thể bảo đảm hoàn thành các hạng mục còn lại của Dự án. Tuy nhiên, dự án đang vướng một số khó khăn như việc huy động chuyên gia từ các nhà thầu nước ngoài chậm so với kế hoạch do ảnh hưởng của dịch Covid-19 nên việc chạy thử mới chỉ đạt 13%.
Được biết, dự án Nhiệt điện Thái Bình 2 được quy hoạch với công suất 600 MW, tổng lượng điện sản xuất mỗi năm theo thiết kế lên đến 7,2 tỉ kWh điện thương phẩm. Đến nay, sau gần 10 năm thi công dự án vẫn hoàn thành.
Dự án do PetroVietnam làm chủ đầu tư và Tổng công ty Cổ phần Xây lắp Dầu khí Việt Nam làm tổng thầu EPC. Tổng mức đầu tư dự án đến nay dự kiến là 41.799 tỷ đồng, đội vốn thêm 6.000 tỷ đồng so với dự toán ban đầu.
Dự án Nhiệt điện Thái Bình 2 thuộc danh mục các dự án nguồn điện cấp bách theo Quyết định 2414/QĐ-TTg, ngày 11/12/2013 của Thủ tướng Chính phủ.
Điện mặt trời mái nhà đang được Hà Tĩnh xác định là một trong những hướng bổ sung nguồn điện tại chỗ, với mục tiêu đến năm 2030 mở rộng tới 50% hộ gia đình và trụ sở công đủ điều kiện...
Tài chính số Việt Nam đang tăng trưởng nhanh hơn mặt bằng chung của thế giới, khi có tới 87% người dân có tài khoản ngân hàng và số lượng giao dịch QR tăng 128,2% giai đoạn 2021-2025. Tuy nhiên, đà tăng này đang đối mặt nhiều rủi ro phi truyền thống, khung pháp lý phân tán và những dạng tranh chấp mới mà hệ thống pháp luật hiện hành chưa có đủ công cụ để xử lý...
Trong tháng 8/2026, Thanh Hóa sẽ hoàn thành kiểm tra 22 dự án nhà ở xã hội trên địa bàn, tập trung rà soát việc mua bán không đúng đối tượng, sử dụng sai mục đích và những tồn tại trong quản lý, vận hành chung cư.
Tiềm năng tiết kiệm năng lượng trong các ngành công nghiệp, xây dựng và thương mại của Việt Nam còn rất lớn, nhưng điểm nghẽn lớn nhất cho doanh nghiệp hiện vẫn là vốn và khả năng tiếp cận tài chính còn hạn chế...
Ủy ban chống bán phá giá Indonesia (KADI) chấm dứt vụ việc và không áp thuế chống bán phá giá với sản phẩm nhựa PPH Việt Nam có ý nghĩa quan trọng với ngành, giúp duy trì kim ngạch xuất khẩu, thúc đẩy khả năng tăng trưởng trong thời gian tới...
Chiều 11/8, Tạp chí Kinh tế Việt Nam/VnEconomy đã tổ chức Diễn đàn: “Hoàn thiện chính sách tạo lợi thế cạnh tranh thúc đẩy phát triển năng lượng”.
Trong tháng 8/2026, Thanh Hóa sẽ hoàn thành kiểm tra 22 dự án nhà ở xã hội trên địa bàn, tập trung rà soát việc mua bán không đúng đối tượng, sử dụng sai mục đích và những tồn tại trong quản lý, vận hành chung cư.
