16:11 16/08/2021

Phú Yên dự kiến đấu giá, đầu thầu 318 dự án, khu đất

Ban Mai

Nhằm khai thác tiềm năng từ quỹ đất tạo nguồn thu ngân sách để ưu tiên đầu tư cơ sở hạ tầng, tỉnh Phú Yên sẽ tổ chức bán đấu giá, đấu thầu 318 dự án, khu đất…

Cầu Hùng Vương bắc qua sông Ba nối TP.Tuy Hoà - Vũng Rô, tỉnh Phú Yên.
Cầu Hùng Vương bắc qua sông Ba nối TP.Tuy Hoà - Vũng Rô, tỉnh Phú Yên.

UBND tỉnh Phú Yên đã phê duyệt phương án và kế hoạch thực hiện khai thác quỹ đất các dự án giai đoạn 2021-2025.

Theo đó, tỉnh sẽ đấu giá, đấu thầu 318 dự án, khu đất với tổng diện tích hơn 512,7ha. Trong đó, 19 dự án thuộc cấp tỉnh quản lý với diện tích hơn 182,5ha; cấp huyện quản lý 299 dự án với diện tích hơn 330,2ha.

Dự kiến, tỉnh sẽ thu về hơn 35.647 tỷ đồng thông qua việc khai thác tiềm năng quỹ đất ở trên. Trong đó, cấp tỉnh quản lý hơn 16.946 tỷ đồng và cấp huyện quản lý hơn 18.701 tỷ đồng.
Số thu tiền sử dụng đất dự kiến phân bổ cho giai đoạn 2021-2025 của cấp tỉnh là hơn 12.881 tỷ đồng; cấp huyện là 18.693 tỷ đồng.

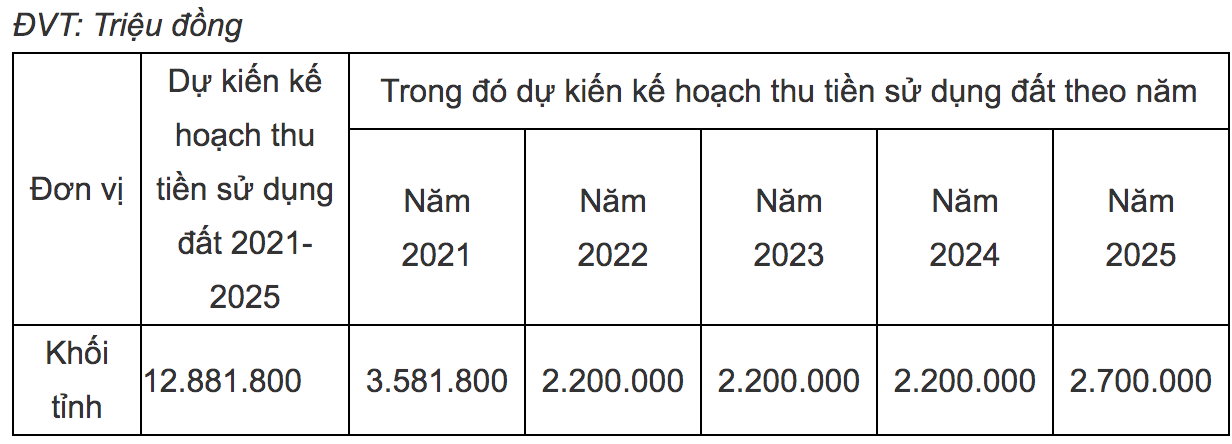

Số thu tiền sử dụng đất dự kiến phân bổ cho giai đoạn 2021-2025 của cấp tỉnh hơn 12.881 tỷ đồng – Nguồn: Sở Kế hoạch và Đầu tư tỉnh Phú Yên.
Số thu tiền sử dụng đất dự kiến phân bổ cho giai đoạn 2021-2025 của cấp tỉnh hơn 12.881 tỷ đồng – Nguồn: Sở Kế hoạch và Đầu tư tỉnh Phú Yên.

UBND tỉnh Phú Yên cũng nêu kế hoạch thực hiện phương án khai thác quỹ đất để tạo nguồn thu ngân sách tiền sử dụng đất giai đoạn 2021-2025.

Đối với các khu đất, dự án (thuộc cấp tỉnh quản lý) đã dự kiến đưa vào kế hoạch đấu giá thu tiền sử dụng đất của năm sau liền kề thì trong năm trước đó phải tập trung nguồn lực, ưu tiên thực hiện đầu tư hoàn thành cơ sở hạ tầng, đăng ký đưa vào kế hoạch sử dụng đất hằng năm, chuẩn bị đầy đủ thủ tục pháp lý để đưa vào kế hoạch tổ chức bán đấu giá, đấu thầu vào đầu năm sau liền kề; các năm tiếp theo sau cũng thực hiện tương tự như đã nêu ở trên cho đến khi kết thúc giai đoạn vào năm 2025.

Cụ thể, năm 2021 tập trung, ưu tiên đầu tư hoàn thành cơ sở hạ tầng và bàn giao quỹ đất cho Trung tâm Phát triển quỹ đất tỉnh các dự án: Dự án Đầu tư hạ tầng kỹ thuật khu đô thị mới Nam TP.Tuy Hòa (giai đoạn 1 - đợt 2); dự án san nền khu trí thức và đầu tư đoạn đường số 06, đoạn đường Phan Chu Trinh thuộc khu đô thị mới Nam TP.Tuy Hòa; Kè chống sạt lở bờ tả sông Ba kết hợp với phát triển hạ tầng đô thị (khu B); Hồ điều hòa Hồ Sơn và hạ tầng xung quanh.

Năm 2022 tập trung, ưu tiên đầu tư hoàn thành cơ sở hạ tầng và bàn giao quỹ đất cho Trung tâm Phát triển quỹ đất tỉnh dự án Đầu tư cơ sở hạ tầng khu dân cư phía Đông đường Hùng Vương (đoạn từ đường Trần Hào - đường N7b); riêng dự án Hạ tầng kỹ thuật khu dân cư phía Nam thuộc khu đô thị mới Nam TP. Tuy Hòa (đợt 1, 2) hoàn thành trước tháng 6/2022.

Năm 2023 tập trung, ưu tiên đầu tư hoàn thành cơ sở hạ tầng và bàn giao quỹ đất cho Trung tâm Phát triển quỹ đất tỉnh các dự án: Đường Trần Phú nối dài và hạ tầng kỹ thuật (giai đoạn 1); Kè chống sạt lở bờ tả sông Ba kết hợp phát triển hạ tầng đô thị đoạn qua thôn Vĩnh Phú, xã Hòa An, huyện Phú Hòa, tỉnh Phú Yên; Khu đất Trường Chính trị tỉnh Phú Yên, tại 30-Điện Biên Phủ, phường 7, TP.Tuy Hoà…

UBND tỉnh Phú Yên giao Sở Kế hoạch và Đầu tư rà soát chủ trương đầu tư các khu đất, dự án; phối hợp Sở Xây dựng và các đơn vị liên quan hoàn tất việc xác định giá trị nộp ngân sách Nhà nước tối thiểu trước tháng 10/2021.

Chủ tịch UBND các huyện, thị xã, thành phố xây dựng và ban hành phương án và kế hoạch thực hiện phương án khai thác quỹ đất theo thẩm quyền và tổ chức triển khai thực hiện đảm bảo kế hoạch thu ngân sách và kế hoạch đầu tư công trung hạn giai đoạn 2021-2025 của địa phương…
