Bộ Công Thương tìm hướng "cứu" dự án nhiệt điện 41.000 tỷ

Bạch Huệ

19/02/2019, 16:10

Dự án Nhiệt điện Thái Bình đang khát vốn, có nguy cơ chậm tiến độ đến 55-57 tháng

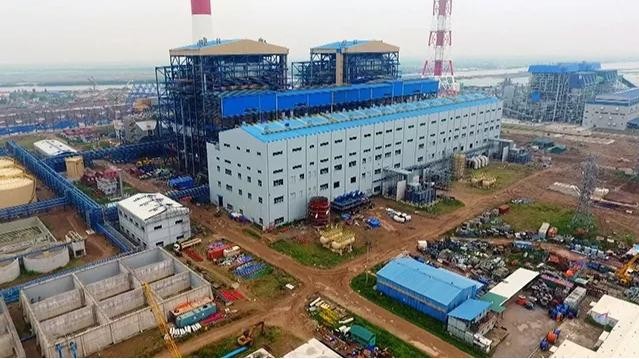

Dự án Nhiệt điện Thái Bình 2.
Dự án Nhiệt điện Thái Bình 2.

Theo tin từ Bộ Công Thương, Bộ trưởng Trần Tuấn Anh đã có phương án trong tháng 3/2019 sẽ cử một Đoàn công tác của Bộ về Thái Bình làm việc về các nội dung liên quan đến Nhà máy Nhiệt điện Thái Bình.

Theo Bộ trưởng, đây là một dự án lớn, có công suất 1.200 MW. Dự án này do Tập đoàn Dầu khí Quốc gia (PetroVietnam) làm chủ đầu tư, hiện mới đạt khoảng 83% khối lượng, tiến độ.

Bộ trưởng nhấn mạnh: "Không có lí do gì mà chúng ta lại để thất thoát tài sản, thất thoát nguồn lực đầu tư lớn như vậy, nhất là khi Dự án có điều kiện để hoàn thành". Để khắc phục, Bộ trưởng cho rằng cần sự phối hợp với Ủy ban Quản lý vốn tại doanh nghiệp, với các Bộ, ngành liên quan và địa phương.

Nhiệt điện Thái Bình 2 có tổng vốn đầu tư 41.000 tỷ đồng (tương đương 1,827 tỷ USD) sau nhiều lần điều chỉnh. Dự có quy mô công suất 2x600MW thuộc Trung tâm điện lực Thái Bình, được xây dựng tại Mỹ Lộc, Thái Thuỵ, Thái Bình, phê duyệt tại Quyết định 5844 ngày 2/7/2010 do Tổng công ty Xây lắp dầu khí (PVC ) làm tổng thầu EPC.

Liên quan đến siêu dự án này, Bộ Công Thương cũng có văn bản gửi Thủ tướng Chính phủ cho biết hiện tại, dự án đã giải ngân được trên 31.200 tỷ đồng đạt khoản 82%. Tuy nhiên, đến năm 2020 dự án này mới có khả năng hoàn thành (kế hoạch vận hành tổ máy số 1 vào năm 2017, tổ máy 2 vào năm 2018). Như vậy, dự án Nhiệt điện Thái Bình 2 đã chậm tiến độ 55-57 tháng.

Báo cáo của Petro Vietnam cho biết, đến giữa tháng 10/2018 tiến độ tổng thể của dự án đạt 82,78%. Một số tồn tại vướng mắc chính của dự án được chỉ ra như PVC chưa có kinh nghiệm làm tổng thầu EPC nhà máy nhiệt điện than, năng lực tài chính của PVC kém, không đảm bảo khả năng thanh toán cho các công việc đã hoàn thành và tạm ứng cho các hợp đồng đã ký với nhà thầu phụ.

Việc PVC sử dụng tiền tạm ứng của dự án 1.115 tỷ đồng vào mục đích khác đã làm thiếu hụt nguồn tiền thực hiện dự án. Theo báo cáo của Petro Vietnam, dự kiến đến khi hoàn thành dự án, tổng thầu PVC sẽ bị  thiếu hụt khoảng 55,18 triệu USD và 1.095 tỷ đồng so với giá trị Hợp đồng EPC được ký điều chỉnh sau khi tổng mức đầu tư được điều chỉnh lần 2 được duyệt.

Petro Vietnam còn khó khăn trong thu xếp vốn còn thiếu, đến nay nhiều thiết bị chưa đưa vào sử dụng nhưng đã bị quá thời hạn bảo hành của nhà sản xuất/nhà chế tạo. Việc dự án tiếp tục chậm tiến độ sẽ dẫn đến tăng rủi ro liên quan đến chất lượng thiết bị đã quá thời hạn bảo hành của nhà sản xuất/nhà chế tạo.

"Dự án có quy mô lớn, nếu không sớm thực hiện, hoàn thành sẽ dẫn đến phát sinh chi phí và gây thiệt hại lớn về kinh tế, ảnh hưởng tới việc đảm bảo cung cấp điện và tạo dư luận không tốt. Tổng thầu PVC thiếu kinh nghiệm, năng lực tài chính hạn chế, không có đủ vốn lưu động để đảm bảo dòng tiền thực hiện dự án…", Bộ Công Thương nhận định

Đọc thêm

Dòng sự kiện

Đảng Cộng sản Việt Nam - Đại hội XIV

Đảng Cộng sản Việt Nam - Đại hội XIV

Với phương châm Đoàn kết - Dân chủ - Kỷ cương - Đột phá - Phát triển, Đại hội đại biểu toàn quốc lần thứ XIV của Đảng xác định tư duy, tầm nhìn, những quyết sách chiến lược để chúng ta vững bước tiến mạnh trong kỷ nguyên mới, thực hiện thắng lợi các mục tiêu phát triển đất nước đến năm 2030 khi Đảng ta tròn 100 năm thành lập (1930 - 2030); hiện thực hoá tầm nhìn phát triển đến năm 2045, kỷ niệm 100 năm thành lập nước Cộng hoà xã hội chủ nghĩa Việt Nam (1945 - 2045).

Bài viết mới nhất

Bài viết mới nhất

Giá vàng trong nước và thế giới

Giá vàng trong nước và thế giới

VnEconomy cập nhật giá vàng trong nước & thế giới hôm nay: SJC, 9999, giá vàng USD/oz, biến động giá vàng tăng, giảm - phân tích, dự báo & dữ liệu lịch sử.

Bài viết mới nhất

VnEconomy Interactive

VnEconomy Interactive

Interactive là một sản phẩm báo chí mới của VnEconomy vừa được ra mắt bạn đọc từ đầu tháng 3/2023 đã gây ấn tượng mạnh với độc giả bởi sự mới lạ, độc đáo. Đây cũng là sản phẩm độc quyền chỉ có trên VnEconomy.

Bài viết mới nhất

Trợ lý thông tin kinh tế Askonomy - Asko Platform

Trợ lý thông tin kinh tế Askonomy - Asko Platform

Trong kỷ nguyên trí tuệ nhân tạo, đặc biệt là generative AI, phát triển mạnh mẽ, Tạp chí Kinh tế Việt Nam/VnEconomy đã tiên phong ứng dụng công nghê để mang đến trải nghiệm thông tin đột phá với chatbot AI Askonomy...

Bài viết mới nhất

Phát triển quỹ đầu tư nhà nước để giảm gánh nặng cho ngân hàng

Phát triển quỹ đầu tư nhà nước để giảm gánh nặng cho ngân hàng

Tháo nút thắt vốn và nợ xấu, củng cố vị thế nhà tạo lập thị trường

Tháo nút thắt vốn và nợ xấu, củng cố vị thế nhà tạo lập thị trường

Đón đọc Tạp chí Kinh tế Việt Nam số 11-2026

Đón đọc Tạp chí Kinh tế Việt Nam số 11-2026

Asko AI Platform

Askonomy AI

...

icon

Thuế đối ứng của Mỹ có ảnh hướng thế nào đến chứng khoán?

Chính sách thuế quan mới của Mỹ, đặc biệt với mức thuế đối ứng 20% áp dụng từ ngày 7/8/2025 (giảm từ 46% sau đàm phán), có tác động đáng kể đến kinh tế Việt Nam do sự phụ thuộc lớn vào xuất khẩu sang Mỹ (chiếm ~30% kim ngạch xuất khẩu). Dưới đây là phân tích ngắn gọn về các ảnh hưởng chính:

VnEconomy
