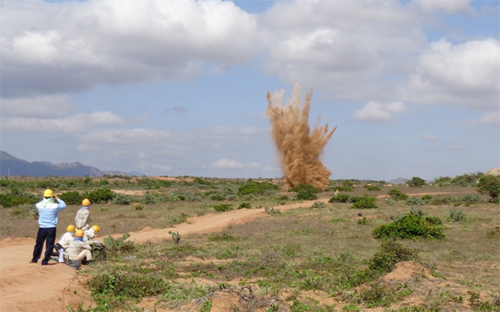

Trong một văn bản được phát hành ngày 21/11, ngay trước thềm phiên Thủ tướng trả lời chất vấn trước Quốc hội, chất vấn của đại biểu Đỗ Mạnh Hùng gửi đến Thủ tướng về tiến độ nhà máy điện hạt nhân Ninh Thuận 1 đã có câu trả lời.
Phó chủ nhiệm Ủy ban Về các vấn đề xã hội của Quốc hội viết trong văn bản chất vấn: tại Nghị quyết số 41/2009/QH12, Quốc hội đã quyết định dự kiến lộ trình triển thực hiện dự án điện hạt nhân Ninh Thuận: "Khởi công xây dựng nhà máy điện hạt nhân Ninh Thuận 1 vào năm 2014, đưa tổ máy đầu tiên vận hành vào năm 2020".
Ngày 23/10/2012, Chính phủ có báo cáo số 297/BC-CP nêu, "dự kiến tháng 3/2013 sẽ hoàn thành hồ sơ phê duyệt địa điểm và dự án đầu tư nhà máy điện hạt nhân Ninh Thuận 1".
Tuy nhiên, tại kỳ họp thứ 6, báo cáo số 370/BC-CP ngày 14/10/2013 lại nêu: sẽ hoàn thành lập hồ sơ phê duyệt địa điểm xây dựng và dự án đầu tư nhà máy vào tháng 12/2013, và không đề cập đến việc khởi công nhà máy vào 2014.
Còn tại báo cáo thẩm tra ngày 23/10/2013 của Ủy ban Khoa học - Công nghệ và Môi trường của Quốc hội lại khẳng định, "...đến năm 2014 sẽ chỉ có thể khởi công các công trình hạ tầng phục vụ thi công như đường giao thông, điện, nước. Và mẻ bê tông đầu tiên cho tâm lò phản ứng chỉ được đổ sớm nhất vào cuối năm 2017, đầu năm 2018 khi thiết kế kỹ thuật được duyệt và có giấy phép xây dựng".
Như vậy, cho đến nay có thể khẳng định dự án sẽ bị chậm, không đạt tiến độ như Nghị quyết 41/2009/QH13 yêu cầu. Đại biểu Hùng đề nghị Thủ tướng cho biết nguyên nhân, trách nhiệm của sự chậm trễ này và sự chậm trễ này có làm tăng chi phí đầu tư và làm giảm hiệu quả của dự án không?
Được sự ủy quyền của Thủ tướng, Bộ Công Thương trả lời, theo tính toán của bộ này thì việc khởi công chính thức, đổ mẻ bê tông đầu tiên cho tâm lò phản ứng sớm nhất vào cuối 2017, đầu 2018.
Nguyên nhân chậm tiến độ được giải thích là do những vấn đề phát sinh trong việc nghiên cứu lựa chọn địa điểm đã làm kéo dài thời gian lập hồ sơ phê duyệt địa điểm và dự án đầu tư (FS) khoảng hai năm so với dự kiến ban đầu.
Trong thời gian lập FS của dự án nhà máy điện hạt nhân Ninh Thuận 1, do sự cố Fukushima, Chính phủ đã yêu cầu rà soát để bổ sung các giải pháp đảm bảo an toàn chống động đất, sóng thần cho dự án. Địa điểm dự kiến xây dựng nhà máy cũng được nghiên cứu điều chỉnh để đảm bảo yêu cầu về an toàn khi xảy ra động đất, sóng thần…, văn bản nêu.
Về ảnh hưởng của việc chậm tiến độ đến tổng mức đầu tư và hiệu quả dự án, Bộ trưởng Vũ Huy Hoàng cho hay,
Chính phủ yêu cầu phải đảm bảo hiệu quả kinh tế tại thời điểm lập dự án đầu tư.
Theo văn bản trả lời chất vấn thì tại thời điểm Quốc hội phê duyệt chủ trương đầu tư năm 2009, tổng mức đầu tư của dự án điện hạt nhân Ninh Thuận khoảng 10 tỷ USD. Sau sự cố Fukushima, theo khuyến cáo của cơ quan năng lượng nguyên tử quốc tế và yêu cầu của các cơ quan pháp quy hạt nhân, các thiết kế mới nhà máy điện hạt nhân đều bổ sung một số biện pháp tăng cường an toàn đối với các thảm họa thiên tai. Như, nâng cao vị trí đặt nhà máy, đặt thêm các thiết bị cấp điện dự phòng, tăng cường tính an toàn thụ động… để tăng độ tin cậy, an toàn.
Tuy nhiên, tại thời điểm này, Bộ trưởng cho biết
chưa đánh giá được chính xác chi phí tăng thêm cũng như hiệu quả kinh tế, do việc lập hồ sơ phê duyệt địa điểm và dự án đầu tư chưa hoàn thành
.
Khi có kết quả, Chính phủ sẽ báo cáo Quốc hội, Bộ trưởng khẳng định.
Vào cuối chiều nay, Thủ tướng Nguyễn Tấn Dũng sẽ có khoảng gần một tiếng trả lời trực tiếp chất vấn của đại biểu Quốc hội. Ở các phiên chất vấn trước đó, Thủ tướng đều chăm chú lắng nghe và ghi chép.
Nhấn mạnh yêu cầu đưa các quyết sách của Đảng về văn hóa vào cuộc sống, Tổng Bí thư, Chủ tịch nước Tô Lâm đề nghị tập trung thực hiện 5 định hướng lớn nhằm khơi dậy sức sáng tạo, chăm lo đời sống tinh thần của nhân dân và phát huy sức mạnh văn hóa trong giai đoạn phát triển mới của đất nước.
Tại cuộc tiếp xúc cử tri Thành phố Hồ Chí Minh, Chủ tịch Quốc hội Trần Thanh Mẫn nhấn mạnh yêu cầu tăng cường giám sát thực thi pháp luật, tháo gỡ vướng mắc về đất đai, cải cách tiền lương và đẩy nhanh tiến độ các dự án trọng điểm, tạo động lực phát triển kinh tế - xã hội.
Việt Nam hiện có gần 16,5 triệu người cao tuổi, trong đó hơn 9 triệu người đang tham gia lao động, sản xuất, kinh doanh. Dự báo đến năm 2034, số người từ 60 tuổi trở lên sẽ đạt khoảng 21 triệu người. Già hóa dân số không chỉ đặt ra thách thức về an sinh xã hội mà còn mở ra cơ hội phát triển kinh tế bạc, tạo động lực tăng trưởng mới.
Phát biểu tại Hội nghị công bố Quy hoạch tổng thể TP.HCM thời kỳ 2025–2050, tầm nhìn 100 năm, Chủ tịch Quốc hội Trần Thanh Mẫn nhấn mạnh tổ chức thực hiện là yếu tố quyết định thành công; yêu cầu Thành phố phát huy cơ chế đặc thù, khơi thông nguồn lực và ưu tiên đầu tư hạ tầng giao thông kết nối liên vùng.
Quy hoạch tổng thể TP. Hồ Chí Minh thời kỳ 2025 - 2050, tầm nhìn 100 năm, đặt mục tiêu duy trì tăng trưởng GRDP hai chữ số trong nhiều giai đoạn, đưa quy mô kinh tế đạt 2.000 - 2.500 tỷ USD vào năm 2050. Thành phố định hướng mô hình tăng trưởng dựa vào khoa học công nghệ, đổi mới sáng tạo, kinh tế số và các ngành có giá trị gia tăng cao...
Lãnh đạo Bộ Xây dựng xác nhận, Luật Nhà ở (sửa đổi) được chỉnh lý, bổ sung nhằm bảo đảm người thu nhập thấp có khả năng tiếp cận được nhà ở thông qua việc thể chế hóa rõ nhóm các đối tượng được hưởng chính sách về nhà ở xã hội, nhà ở cho thuê và nhà lưu trú công nhân; quy định cụ thể các điều kiện về nhà ở, thu nhập và thứ tự ưu tiên xét duyệt đối với từng loại hình chính sách.
Tình trạng cán bộ công chức e ngại, sợ sai, làm việc cầm chừng, né tránh, đùn đẩy trách nhiệm vẫn còn tồn tại. Khắc phục vấn nạn này, Thủ tướng Chính phủ khẳng định sẽ bắt buộc phải xem xét và đánh giá, điều chuyển cán bộ nếu không đạt được tiến độ, kết quả, chất lượng công việc.
