Khẩn trương hoàn thành lập kế hoạch tiến độ chi tiết cho các dự án đường dây 500kV mạch 3

Phó Thủ tướng Trần Hồng Hà chỉ rõ nguyên nhân chậm tiến độ trong quá trình triển khai đầu tư các dự án đường dây 500 kV mạch 3 từ Quảng Trạch đến Phố Nối là do chưa có kế hoạch chi tiết, cụ thể, kiểm tra, đôn đốc, báo cáo; đồng thời chưa lường hết bất cập, khó khăn trong thực tế…

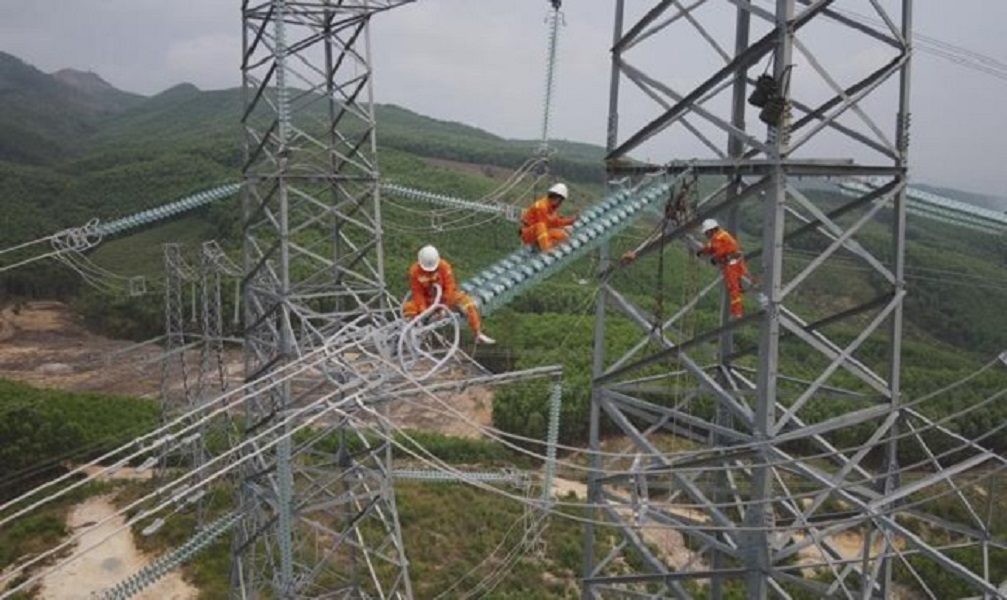

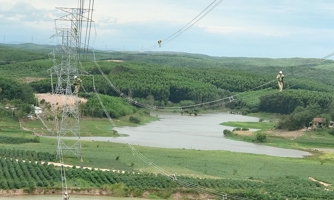

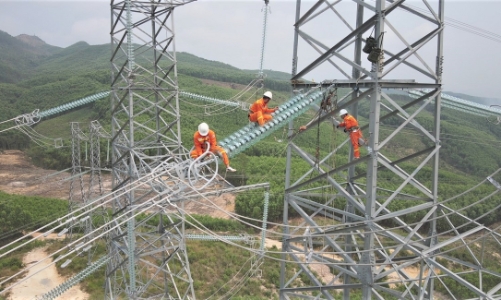

Các dự án đường dây 500 kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên) đang chậm tiến độ.
Các dự án đường dây 500 kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên) đang chậm tiến độ.

Chủ trì cuộc họp về tình hình triển khai thực hiện đầu tư các dự án đường dây 500 kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên), chiều 23/10, Phó Thủ tướng Trần Hồng Hà yêu cầu Bộ Công Thương thực hiện nghiêm việc lập kế hoạch cụ thể, đường găng (biểu đồ) tiến độ triển khai các bước của dự án theo đúng chỉ đạo của Thủ tướng Chính phủ tại công văn 745/TTg-CN ngày 15/8/2023.

Phó Thủ tướng Trần Hồng Hà: "Bộ Công Thương phải lập ngay kế hoạch cụ thể, đường găng tiến độ triển khai các dự án đường dây 500 kV mạch 3 từ Quảng Trạch đến Phố Nối theo đúng chỉ đạo của Thủ tướng Chính phủ". Ảnh: VGP.
Phó Thủ tướng Trần Hồng Hà: "Bộ Công Thương phải lập ngay kế hoạch cụ thể, đường găng tiến độ triển khai các dự án đường dây 500 kV mạch 3 từ Quảng Trạch đến Phố Nối theo đúng chỉ đạo của Thủ tướng Chính phủ". Ảnh: VGP.

Theo báo cáo của Tập đoàn Điện lực Việt Nam (EVN), đường dây 500 kV mạch 3 từ Quảng Trạch đến Phố Nối, gồm 4 dự án thành phần: Quảng Trạch - Quỳnh Lưu; Quỳnh Lưu – Thanh Hoá; Nam Định 1 – Thanh Hóa; Nam Định 1 – Phố Nối.

Hiện nay, các địa phương có đường dây 500 kV mạch 3 đi qua đang phối hợp chặt chẽ với bộ, cơ quan Trung ương để hoàn thiện các thủ tục bổ sung, làm rõ về hồ sơ chủ trương chuyển đổi mục đích sử dụng rừng, bảo đảm sự phù hợp của các dự án với quy hoạch sử dụng đất của các địa phương.

EVN/Tổng Công ty Truyền tải điện (EVNNPT) đang hoàn thiện hồ sơ nhằm bảo đảm tiến độ phê duyệt Báo cáo đánh giá tác động môi trường (ĐTM) ngay khi Thủ tướng Chính phủ phê duyệt chủ trương đầu tư các dự án; hoàn thiện báo cáo nghiên cứu khả thi các dự án để trình cơ quan có thẩm quyền thẩm định, phê duyệt ngay sau khi chủ trương đầu tư, ĐTM được phê duyệt.

Tại cuộc họp Phó Thủ tướng Trần Hồng Hà chỉ rõ nguyên nhân, trách nhiệm của từng bộ, ngành, cơ quan, địa phương đối với việc chậm tiến độ trong quá trình triển khai đầu tư các dự án đường dây 500 kV mạch 3 từ Quảng Trạch đến Phố Nối, do chưa có kế hoạch chi tiết, cụ thể, kiểm tra, đôn đốc, báo cáo; đồng thời chưa lường hết bất cập, khó khăn trong thực tế…

Vì vậy, Phó Thủ tướng yêu cầu Bộ Công Thương phải lập ngay kế hoạch cụ thể, đường găng tiến độ triển khai các dự án đường dây 500 kV mạch 3 từ Quảng Trạch đến Phố Nối về thời gian, hạng mục, thẩm quyền, cơ quan chịu trách nhiệm… theo đúng chỉ đạo của Thủ tướng Chính phủ và báo cáo Thủ tướng Chính phủ trước ngày 30/10. Các bộ, ngành, địa phương khẩn trương triển khai song song các bước chuẩn bị để khởi công các dự án trong thời gian sớm nhất.

Phó Thủ tướng Trần Hồng Hà yêu cầu các bộ, ngành, địa phương khẩn trương triển khai song song các bước chuẩn bị để khởi công các dự án đường dây 500 kV mạch 3 trong thời gian sớm nhất. Ảnh: VGP.
Phó Thủ tướng Trần Hồng Hà yêu cầu các bộ, ngành, địa phương khẩn trương triển khai song song các bước chuẩn bị để khởi công các dự án đường dây 500 kV mạch 3 trong thời gian sớm nhất. Ảnh: VGP.

Cụ thể, trên cơ sở dự thảo thiết kế chi tiết, các địa phương có dự án đi qua khẩn trương xác định ranh giới để điều chỉnh, bổ sung quy hoạch sử dụng đất dành cho năng lượng; phối hợp chặt chẽ với Bộ Nông nghiệp và Phát triển nông thôn để nhanh chóng hoàn thành thủ tục trình Thủ tướng phê duyệt chủ trương chuyển đổi mục đích sử dụng rừng phục vụ dự án.

Trên cơ sở đó, Bộ Kế hoạch và Đầu tư sớm tổng hợp, hoàn thiện, thẩm định để trình Thủ tướng chấp thuận/điều chỉnh chủ trương đầu tư các dự án sau khi phê duyệt chủ trương chuyển đổi mục đích sử dụng rừng. Đồng thời, Bộ Tài nguyên và Môi trương hoàn thành ngay ĐTM đối với các dự án.

Bộ Công Thương, EVN/EVNNPT khẩn trương phê duyệt dự án, thiết kế kỹ thuật các dự án làm cơ sở để lựa chọn nhà thầu, mua sắm; phối hợp với địa phương thực hiện kiểm đếm, đền bù, giải phóng mặt bằng…

Phó Thủ tướng lưu ý Bộ Công Thương, EVN, Ủy ban Quản lý vốn Nhà nước tại doanh nghiệp phải phối hợp chặt chặt chẽ với các địa phương, lực lượng công an để bảo đảm quyền lợi cho người dân trong quá trình đền bù, giải phóng mặt bằng cũng như bảo đảm an toàn, an ninh trật tự trong suốt quá trình triển khai dự án.

Thủ tướng Lê Minh Hưng dự Cấp cao đặc biệt ASEAN - Hoa Kỳ, trao đổi với Tổng thống Donald Trump

Trong cuộc trao đổi song phương với Tổng thống Hoa Kỳ Donald Trump, Thủ tướng Lê Minh Hưng đề nghị hai nước tiếp tục trao đổi trên tinh thần xây dựng nhằm sớm hoàn tất Hiệp định thương mại đối ứng. Tổng thống Trump ghi nhận đề nghị và giao các cơ quan chức năng tiếp tục trao đổi với Việt Nam.

Lãnh đạo Bộ Xây dựng xác nhận, Luật Nhà ở (sửa đổi) được chỉnh lý, bổ sung nhằm bảo đảm người thu nhập thấp có khả năng tiếp cận được nhà ở thông qua việc thể chế hóa rõ nhóm các đối tượng được hưởng chính sách về nhà ở xã hội, nhà ở cho thuê và nhà lưu trú công nhân; quy định cụ thể các điều kiện về nhà ở, thu nhập và thứ tự ưu tiên xét duyệt đối với từng loại hình chính sách.

VnEconomy Pù Luông – Nơi bản sắc đánh thức tiềm năng, du lịch xanh định vị điểm đến

Giữa đại ngàn xứ Thanh, Pù Luông hấp dẫn du khách bởi những thung lũng xanh, ruộng bậc thang uốn lượn, bản làng nép mình bên sườn núi và đời sống văn hóa đặc sắc của đồng bào các dân tộc. Không chỉ sở hữu lợi thế về cảnh quan, nơi đây còn có sức hút từ những giá trị văn hóa bản địa được gìn giữ qua nhiều thế hệ. Khai thác tiềm năng gắn với bảo tồn bản sắc, phát triển du lịch xanh và tạo sinh kế cho người dân đang mở ra hướng đi bền vững cho điểm đến này.

Kỳ họp thứ 2, Quốc hội khoá XVI

Kỳ họp thứ 2, Quốc hội khoá XVI

Kỳ họp thứ 2, Quốc hội khoá XVI dự kiến kéo dài 28 ngày bắt đầu từ 17/10/2026. Kỳ họp với khối lượng công việc lớn, dự kiến xem xét, thông qua 43 luật, nghị quyết quy phạm pháp luật và quyết định...

Việt Nam: Khát vọng quốc gia biển mạnh

Việt Nam: Khát vọng quốc gia biển mạnh

Yêu cầu cốt lõi mà Nghị quyết 20 đặt ra là phải biến nước ta từ một quốc gia có biển thành một quốc gia biển mạnh, với kinh tế biển phát triển hiện đại, có năng lực cạnh tranh cao, đồng thời giữ vững...

VnEconomy Interactive

VnEconomy Interactive

Interactive là một sản phẩm báo chí mới của VnEconomy vừa được ra mắt bạn đọc từ đầu tháng 3/2023 đã gây ấn tượng mạnh với độc giả bởi sự mới lạ, độc đáo. Đây cũng là sản phẩm độc quyền chỉ có trên...

VnEconomy
VnEconomy
