Kết luận cuối cùng về nguyên nhân sập 4 phiến dầm cầu cạn Pháp Vân đã được Hội đồng giám định gửi đến Bộ Giao thông Vận tải và các cơ quan liên quan sáng 24/4.
Theo đó, nguyên nhân khiến 4 phiến dầm sập đổ vào trưa ngày 18/4 là do các phiến dầm đặt lệch, thanh giằng ngang không được hàn, thanh chống gỗ không đảm an toàn trong quá trình thi công.
Về nguyên nhân trực tiếp xảy ra sự cố, theo GS. Lê Văn Thưởng - thành viên Hội đồng giám định, là việc gác dầm lên vị trí gối cao su ở trụ cầu không đảm bảo độ chính xác, cùng với các lỗi nêu trên đã khiến 4 phiến dầm sập đổ.

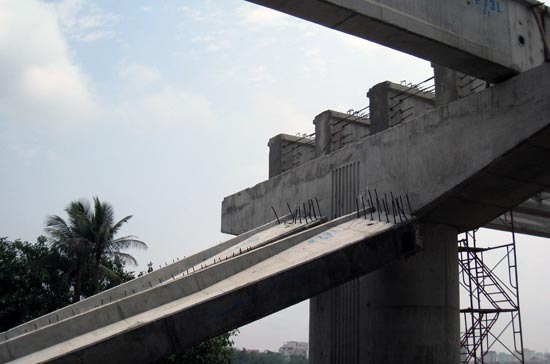

Cũng theo GS. Lê Văn Thưởng, qua quan sát thực tế, các phiến dầm có chỗ nghiêng, có chỗ hở. Các gối cao su biến dạng không đều làm dầm nghiêng từ từ và đến lúc nghiêng quá thì bị đổ gây hiệu ứng domino. Hoàn toàn không có nguyên nhân từ mưa gió, hay những yếu tố bên ngoài tác động vào.

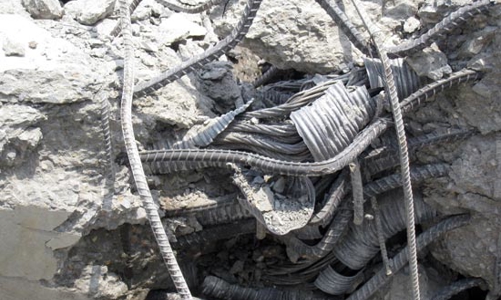

Liên quan đến chất lượng của các thanh chống nghiêng được các công nhân sử dụng từ các “thanh củi”, GS. Thưởng khẳng định hoàn toàn không đảm bảo an toàn. Ngay đến thời điểm này, nhiều phiến dầm vẫn chưa được nhà thầu thi công hàn để tạo liên kết ngang, sai với quy trình.
Kết luận về trách nhiệm dẫn đến sự cố, GS. Lê Văn Thưởng cho rằng, lỗi chính thuộc về nhà thầu do việc tổ chức thi công chưa tốt, thiếu cẩn thận bởi họ đã được tư vấn cung cấp các quy định, hướng dẫn.
Tuy nhiên, về phía chủ đầu tư và tư vấn giám sát vẫn có phần lơ là, không kiểm tra thường xuyên quá trình thi công công trình.
Sự cố sập 4 phiến dầm trưa ngày 18/4 thuộc gói thầu số 3A, xây dựng cầu cạn Pháp Vân kéo dài, nằm trong dự án xây dựng cầu Thanh Trì và đoạn tuyến Nam vành đai 3 Hà Nội do nhà thầu liên danh Sumitomo Mitsui - Tổng công ty Xây dựng Thăng Long thi công.
Gói thầu có chiều dài 2.484 m cầu cạn chạy suốt, 221 m cầu bản có lỗ bê tông cốt thép và hai đường gom dài 950m mỗi bên. Tổng giá trị hợp đồng hơn 990 tỷ đồng. Gói thầu được khởi công 14/10/2008 và được hoàn thành sau 730 ngày, đến nay đã thi công được 70% khối lượng công việc. Thiệt hại về kinh tế của sự cố trên, theo ước tính của chủ đầu tư, vào khoảng 600 triệu đồng.




Trước nhu cầu điện tăng khoảng 10% mỗi năm, Bộ Công Thương sẽ tiếp tục thúc đẩy phát triển điện mặt trời mái nhà, đôn đốc các địa phương ban hành chính sách hỗ trợ; đồng thời rà soát, điều chỉnh Quy hoạch điện VIII, cập nhật, thay thế các nguồn điện chậm tiến độ.
Phó Thủ tướng Nguyễn Văn Thắng nhấn mạnh yêu cầu chuyển từ tư duy ban hành chính sách sang tổ chức thực thi và đo lường kết quả. Việc tháo gỡ điểm nghẽn thể chế, đẩy mạnh phân cấp, phân quyền sẽ rút ngắn khoảng cách từ chủ trương đến thực tế, chuyển hóa chính sách đột phá thành sức bật cho địa phương và doanh nghiệp...
Bộ Y tế sẽ tăng cường quản lý thiết bị y tế theo toàn bộ vòng đời sản phẩm, hoàn thiện cơ sở dữ liệu về giá, công khai hệ thống phân phối, đồng thời mở rộng mua sắm tập trung và đàm phán giá đối với thuốc, thiết bị y tế đặc thù, giá trị lớn.
Trong quý IV/2026, Ngân hàng Nhà nước sẽ tiếp tục hướng dòng vốn tín dụng vào các lĩnh vực ưu tiên, các động lực tăng trưởng, dự án hạ tầng, công nghệ chiến lược và nhà ở xã hội; đồng thời kiểm soát chặt tín dụng đối với các lĩnh vực tiềm ẩn rủi ro.
Chính phủ tiếp tục kiên định mục tiêu tăng trưởng GDP hai con số trong năm 2026, đồng thời tập trung điều hành chính sách tiền tệ, tài khóa linh hoạt; giải ngân 100% vốn đầu tư công; tháo gỡ các dự án tồn đọng và đẩy nhanh giải ngân vốn cho khoa học - công nghệ, đổi mới sáng tạo, chuyển đổi số.
Ngày 3/10/2026, tại Hà Nội, Diễn đàn Kinh tế mới thường niên 2026 (Vietnam New Economy Forum – VNEF 2026) được tổ chức với chủ đề “Chính sách đột phá & Sức bật của địa phương, doanh nghiệp”. Sự kiện được phát sóng trực tiếp trên nền tảng VnEconomy.vn và FanPage VnEconomy...
Ngày 1/1/2026 Tập đoàn Pandora (Đan Mạch) khánh thành nhà máy chế tác trang sức tại Khu công nghiệp VSIP 3, TP Hồ Chí Minh với tổng vốn đầu tư 150 triệu USD. Nhà máy có công suất lên tới 60 triệu sản phẩm mỗi năm, tương đương tăng khoảng 50% tổng công suất của tập đoàn.
