Sản lượng điện tiếp tục tăng cao, EVN đẩy nhanh tiến độ các dự án trọng điểm
HHuyền Vy
Chọn cỡ chữ
Theo tính toán của NSMO, sản lượng điện sản xuất và nhập khẩu toàn hệ thống trong tháng 9/2026 tăng 10,3% so với cùng kỳ năm 2025. Để đảm bảo cung ứng điện trong mọi tình huống, EVN sẽ tập trung đẩy nhanh tiến độ các dự án nguồn và lưới điện trọng điểm…

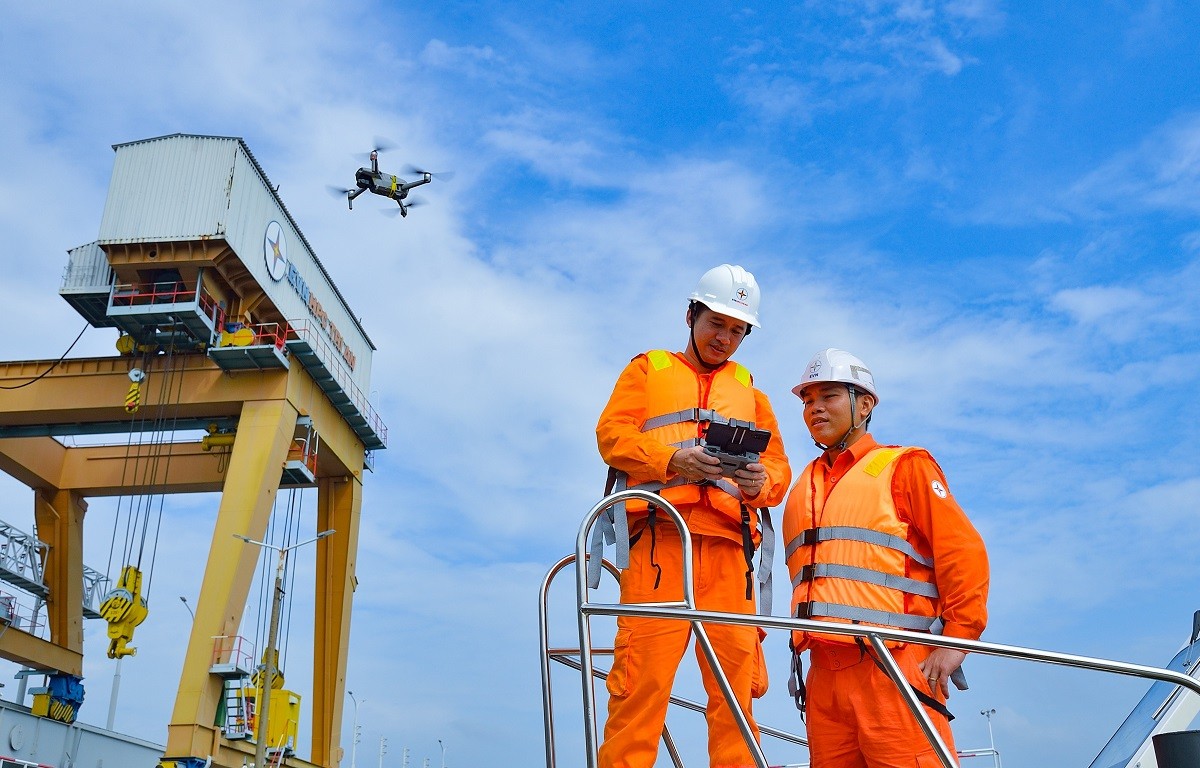

Kiểm tra vận hành hệ thống điện. Ảnh: EVN.
Thông tin về tình hình sản xuất và cung ứng điện tháng 8 và 8 tháng đầu
năm 2026, Tập đoàn Điện lực Việt Nam (EVN) cho biết đã đảm bảo cung cấp điện an
toàn, liên tục, phục vụ phát triển kinh tế - xã hội, đáp ứng nhu cầu sinh hoạt
của nhân dân.
Cụ thể, sản lượng điện sản xuất và nhập khẩu toàn hệ thống tháng 8/2026 đạt
32,26 tỷ kWh, tăng 8,7% so với cùng kỳ năm trước. Lũy kế 8 tháng năm 2026, sản
lượng toàn hệ thống đạt 235,82 tỷ kWh, tăng 9,3% so với cùng kỳ năm 2025. Trong
đó, thủy điện: 58,62 tỷ kWh,
chiếm 24,9%; nhiệt điện than: 119,24 tỷ kWh, chiếm 50,6%; tua bin khí:
18,31 tỷ kWh, chiếm 7,8%; năng lượng tái tạo: 30,5 tỷ kWh, chiếm 12,9% (trong
đó điện mặt trời đạt 19,3 tỷ kWh, điện gió đạt 10,09 tỷ kWh); điện nhập khẩu:
8,82 tỷ kWh, chiếm 3,7%...
Sản lượng điện
truyền tải 8 tháng đầu năm 2026 ước đạt 190,1 tỷ kWh, tăng 10,82% so với cùng kỳ năm trước.
Xu hướng truyền tải chủ yếu theo chiều từ miền từ miền Bắc vào miền Trung và từ
miền Trung vào miền Nam với công suất truyền tải lớn nhất trên các đường dây
500kV Nho Quan - Nghi Sơn, Thanh Hóa - Quảng Trạch và giao diện Trung - Nam.
Về công tác đầu
tư xây dựng, trong tháng 8 năm 2026, Tập đoàn tiếp tục chỉ đạo, đôn đốc các đơn
vị triển khai nhiệm vụ đầu tư xây dựng theo kế hoạch năm, đặc biệt tập trung đầu
tư các dự án nguồn và lưới điện trọng điểm theo chỉ đạo của Ban Thường vụ Đảng
uỷ Tập đoàn tại Nghị quyết 31-NQ/ĐU ngày 21/3/2026.
Cụ thể, đối với Dự
án Nhiệt điện Quảng Trạch I, tổ máy 1 đã chạy thử đạt công suất thiết kế
và đang hiệu chỉnh thiết bị phụ trợ; tổ máy 2 đã thông thổi hơi, đang căn chỉnh
thiết bị cơ khí tua bin, dự kiến hòa
đồng bộ trong tháng 9/2026. Các dự án thủy điện: Trị An mở rộng, tích năng Bác Ái đang tiếp tục triển khai thi công đáp ứng
tiến độ. Các dự án thủy điện
mở rộng khác, gồm: Tuyên Quang mở rộng, Sê San 3 mở rộng, Sê San 4 mở rộng, đang được cấp có thẩm quyền xem xét phê duyệt chủ trương đầu tư...

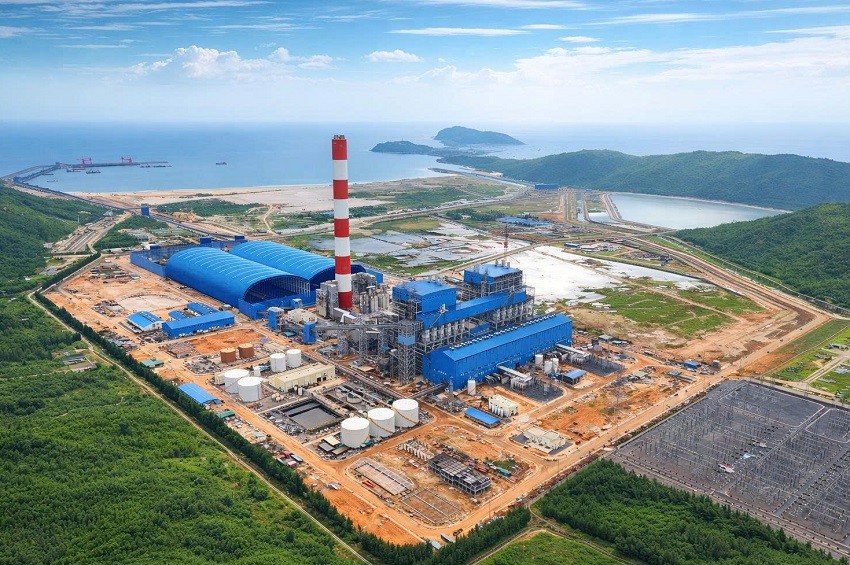

Dự án Nhiệt điện Quảng Trạch I dự kiến sẽ phát điện thương mại trong năm 2026. Ảnh: EVNPMB2.
Về lưới điện,
trong 8 tháng đầu năm 2026, EVN và các đơn vị đã khởi công 118 công trình và
hoàn thành đóng điện 116 công trình lưới điện từ 110 đến 500kV (05 dự án 500kV,
15 dự án 220kV và 96 dự án 110kV)... Trong đó đã đóng điện các công trình phục
vụ Hội nghị APEC 2027 tại Phú Quốc như: trạm biến áp 220kV Phú Quốc; đường dây
110kV Phú Quốc - Nam Phú Quốc.
Liên quan đến việc
lắp đặt hệ thống lưu trữ (BESS), EVN cho biết Tổng Công ty Điện lực Thành phố Hà Nội (EVNHANOI) đã hoàn thành 50MW, Tổng công ty Điện lực miền Bắc
(EVNNPC) hoàn thành 70MW và phấn đấu hoàn thành 305MW trong tháng 9/2026. Ban
Quản lý dự án Điện 2 và Tổng Công ty Phát điện 3 (EVNGENCO 3) tiếp tục triển khai các thủ tục đầu tư
BESS tập trung tại khu vực miền Bắc với quy mô tương ứng 550MW và 300MW.
Về sản xuất và
cung ứng điện trong tháng 9/2026, theo tính toán cập nhật của Công ty TNHH MTV Vận hành hệ thống điện
và thị trường điện Quốc gia (NSMO), sản lượng điện sản xuất và nhập khẩu
toàn hệ thống ước đạt 30,3 tỷ kWh, tăng 10,3% so với cùng kỳ năm 2025; công suất cực đại có thể đạt 52.473MW.
Để đảm bảo cung ứng
điện trong mọi tình huống và đáp ứng mục tiêu tăng trưởng theo chỉ đạo của Đảng,
Chính phủ và các Bộ Ngành, các đơn vị thành viên EVN sẽ tiếp tục tập trung thực
hiện nghiêm, quyết liệt và hiệu quả các nhiệm vụ được giao theo chỉ đạo của
Chính phủ, Thủ tướng Chính phủ tại Nghị quyết số 168/NQ-CP và 169/NQ-CP ngày
27/6/2026; đồng thời tiếp tục đảm bảo công tác phòng, chống thiên tai và tìm kiếm
cứu nạn mùa mưa bão năm 2026 theo chỉ đạo của Tập đoàn.
Về đầu tư xây dựng
nguồn điện, đảm bảo tiến độ các dự án nguồn điện trọng điểm: Dự án Nhiệt điện
Quảng Trạch I: phát điện thương mại cả 2 tổ máy trong năm 2026; Hoàn thiện
trình cấp thấm quyền phê duyệt báo cáo nghiên cứu khả thi Dự án LNG Quảng Trạch
III trong tháng 9/2026; Tiếp tục tập trung thi công các Dự án Thủy điện Trị An
mở rộng, Thủy điện tích năng Bác Ái theo mục tiêu kế hoạch tiến độ quý 3 và cả
năm 2026; Hoàn thành đưa vào khai thác sớm nhất các dự án cải tạo, nâng cấp hệ
thống xử lý khí thải Nhiệt điện Quảng Ninh, Uông Bí, Hải Phòng, Phả Lại, đảm bảo
tuân thủ các quy định pháp luật về môi trường...
Về đầu tư xây dựng
lưới điện, trong tháng 9/2026 hoàn thành dự án đường dây 110kV Phú Quốc - Bắc
Phú Quốc phục vụ Hội nghị APEC 2027. Phấn đấu đóng điện toàn tuyến đường dây
220kV Nhà máy điện Nhơn Trạch 3 - Long Thành trong năm 2026. Đôn đốc tiến độ để
khởi công các dự án nhập khẩu điện Trung Quốc từ Quảng Tây (trạm biến áp 220kV
Móng Cái, đường dây 220kV Hải Hà - Móng Cái; đường dây từ biên giới - Hải
Hà...) với mục tiêu hoàn thành trong năm 2026.
Từ đầu năm đến nay, TP. Hồ Chí Minh đã đồng loạt khởi công 49 dự án, công trình đầu tư công và PPP (đối tác công tư), với tỷ lệ giải ngân đầu tư công đạt 95%...
9 tháng đầu năm 2026, GRDP TP. Hồ Chí Minh tăng 9,06%, thu ngân sách đạt 676.937 tỷ đồng, giải ngân đầu tư công đạt 75,5% kế hoạch và thu hút 17,8 tỷ USD vốn FDI đăng ký. Bước sang quý 4, thành phố tập trung đẩy nhanh giải ngân đầu tư công, tháo gỡ các dự án vướng mắc, đấu giá đất, thu hồi nợ thuế và thúc đẩy giải ngân vốn đầu tư tư nhân nhằm hoàn thành các mục tiêu kinh tế năm 2026...
Chủ tịch Hội đồng đánh giá, phân hạng sản phẩm OCOP có trách nhiệm chỉ đạo, điều hành hoạt động đánh giá, phân hạng, chủ trì các cuộc họp và chịu trách nhiệm về kết quả đánh giá; các thành viên Hội đồng thực hiện rà soát, cho ý kiến chuyên môn theo lĩnh vực được phân công…
Thủ tướng Chính phủ Lê Minh Hưng nhấn mạnh: "Sự trưởng thành vượt bậc của các Thương hiệu quốc gia không chỉ thể hiện qua những con số tăng trưởng kinh tế ấn tượng, mà còn khẳng định sức mạnh cạnh tranh, uy tín và vị thế của Việt Nam trên bản đồ thế giới"…
Nâng tầm thương hiệu phân bón, kết nối nguồn cung, mở rộng thị trường và tiếp cận khách hàng nông nghiệp quy mô lớn đang là những hướng đi được Tổng công ty Phân bón Dầu khí Cà Mau (PVCFC, HOSE:DCM), đơn vị thành viên của Tập đoàn Công nghiệp – Năng lượng Quốc gia Việt Nam (Petrovietnam) thúc đẩy trong hoạt động xúc tiến thương mại tại Đông Nam Á.
Việt Nam luôn cần vốn ngoại để mở xưởng, tạo việc làm, thúc đẩy xuất khẩu và kết nối toàn cầu. Bước sang năm 2026, khi vị thế kinh tế đã khác, thu hút FDI của Việt Nam đòi hỏi chuẩn mực khắt khe hơn: phải xanh, số hóa, công nghệ cao, có sức lan tỏa và giúp Việt Nam từng bước làm chủ, tiến tới sở hữu công nghệ gốc.
Thực tế, sau 9 tháng năm 2026, dù kinh tế ghi nhận nhiều kết quả tích cực, chỉ có 12/34 tỉnh, thành phố đạt mức tăng trưởng hai con số. Bài toán đặt ra không chỉ là huy động thêm nguồn lực, mà còn là nâng cao năng lực thực thi và chuyển hóa nguồn lực thành giá trị thực chất.
Ngày 2/9/1945 đã mở ra bước ngoặt vĩ đại trong lịch sử dân tộc Việt Nam. Sự ra đời của nước Việt Nam Dân chủ Cộng hòa không chỉ khẳng định quyền độc lập, tự do và tự quyết về chính trị, mà còn trao...
VnEconomy cập nhật giá vàng trong nước & thế giới hôm nay: SJC, 9999, giá vàng USD/oz, biến động giá vàng tăng, giảm - phân tích, dự báo & dữ liệu lịch sử.
Nhìn lại di sản và thành tựu của Thời báo Kinh tế Việt Nam - Tạp chí Kinh tế Việt Nam trong 35 năm qua, giá trị lớn nhất không chỉ đo bằng lượng thông tin phục vụ bạn đọc hàng ngày, hàng giờ, cũng...
Interactive là một sản phẩm báo chí mới của VnEconomy vừa được ra mắt bạn đọc từ đầu tháng 3/2023 đã gây ấn tượng mạnh với độc giả bởi sự mới lạ, độc đáo. Đây cũng là sản phẩm độc quyền chỉ có trên...
