Phó Thủ tướng Lê Văn Thành vừa ký Quyết định số 1269/QĐ-TTg ban hành Kế hoạch, chính sách, giải pháp thực hiện Quy hoạch kết cấu hạ tầng đường thủy nội địa thời kỳ 2021-2030, tầm nhìn đến năm 2050.
Mục tiêu của Kế hoạch nhằm nâng cao nhận thức và hành động trong việc triển khai thực hiện Quyết định số 1829/QĐ-TTg ngày 31/10/2021 của Thủ tướng Chính phủ phê duyệt Quy hoạch kết cấu hạ tầng đường thủy nội địa thời kỳ 2021-2030, tầm nhìn đến năm 2050.
Đồng thời, tăng cường trách nhiệm trong việc phối hợp với các bộ, ngành, địa phương có liên quan trong việc triển khai thực hiện các mục tiêu, nhiệm vụ, giải pháp trong từng giai đoạn.
Quyết định số 1269 cũng xác định các nhiệm vụ, giải pháp, danh mục các dự án cụ thể triển khai thực hiện theo từng giai đoạn từ nay đến năm 2030 phù hợp với điều kiện của các bộ, ngành, địa phương; xác định rõ phương thức, nguồn lực, cơ chế phối hợp giữa các bộ, ban, ngành và địa phương trong việc triển khai thực hiện.
Kế hoạch nêu rõ sẽ tập trung các dự án đầu tư công vào kết cấu hạ tầng đường thủy nội địa công cộng như luồng tàu, công trình chỉnh trị, báo hiệu, âu tàu, đập dâng nước... đối với các tuyến có lưu lượng, mật độ vận tải lớn;
Đầu tư xây đựng cơ sở hạ tầng phục vụ công tác bảo đảm giao thông vận tải thủy nội địa và quản lý nhà nước chuyên ngành đường thủy nội địa tại các khu vực cảng thủy nội địa.

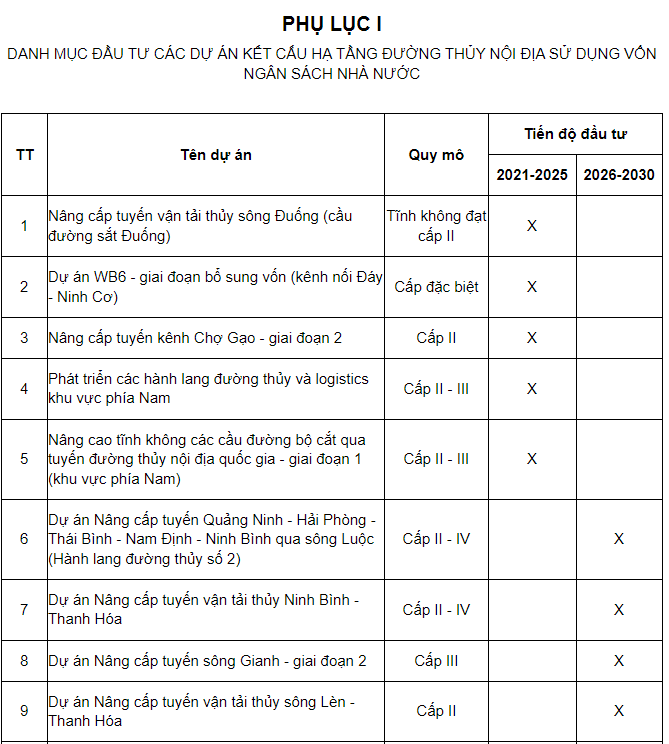

Triển khai thực hiện đảm bảo tiến độ, chất lượng các dự án lĩnh vực đường thủy nội địa trong kế hoạch đầu tư công trung hạn giai đoạn 2021-2025 của Bộ Giao thông vận tải gồm: dự án phát triển hành lang vận tải thủy và logistics khu vực phía Nam; dự án nâng cao tĩnh không các cầu đường bộ cắt qua tuyến đường thủy nội địa quốc gia - giai đoạn 1 (khu vực phía Nam); dự án nâng cấp tuyến kênh Chợ Gạo - giai đoạn 2; dự án nâng tĩnh không cầu Đuống; dự án xây dưng hệ thống thông tin quản lý tích hợp phục vụ chuyển đổi số Cục Đường thủy nội địa Việt Nam.
Cùng đó ưu tiên, phân bổ kế hoạch thực hiện các dự án đầu tư công trung hạn vốn ngân sách nhà nước giai đoạn 2021-2025 và dự kiến giai đoạn 2026-2030.

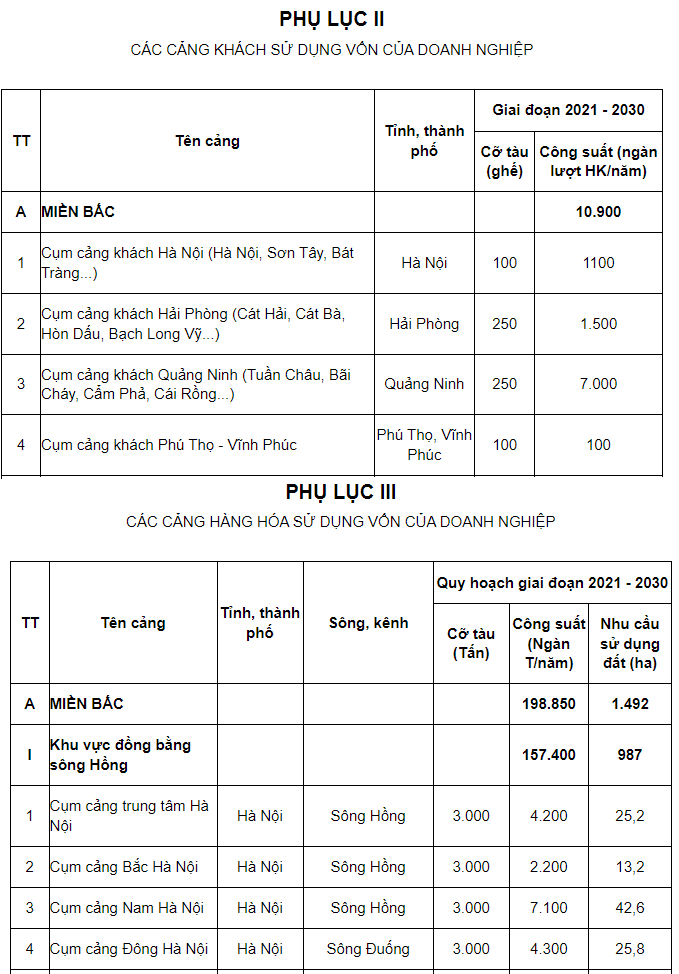

Cùng với đó, kêu gọi đầu tư thực hiện các dự án đầu tư xây dựng mới; nâng cấp, cải tạo, mở rộng các cảng khách, cảng thủy nội địa hàng hóa sử dụng nguồn vốn của doanh nghiệp theo quy hoạch được duyệt giai đoạn 2021-2030.
Về cơ chế đột phá để thực hiện quy hoạch, theo kế hoạch, sẽ được tiếp cận nguồn vốn vay ưu đãi nước ngoài của Chính phủ để đầu tư kết cấu hạ tầng đường thủy nội địa giúp kết nối hiệu quả giao thông đường thủy nội địa với các cảng biển theo các quy định của pháp luật về quản lý và sử dụng nguồn vốn ODA, vay ưu đãi nước ngoài của Chính phủ.
Ưu tiên bố trí vốn đầu tư công để đầu tư cải tạo, nâng cấp luồng đường thủy nội địa trên các tuyến vận tải đường thủy nội địa chính theo quy hoạch kết cấu hạ tầng đường thủy nội địa giai đoạn 2021-2025 và giai đoạn 2026-2030.
UBND tỉnh, thành phố trực thuộc trung ương bố trí kinh phí từ nguồn ngân sách địa phương để đầu tư, duy tu, bảo trì bến khách ngang sông tại địa bàn có điều kiện kinh tế - xã hội khó khăn, chưa có điều kiện phát triển, đầu tư các loại hình giao thông khác…




Góp ý dự thảo Bộ luật Hàng hải và Đường thủy Việt Nam (sửa đổi), các đại biểu Quốc hội đề nghị làm rõ cơ chế xử lý tài sản khi dự án hết thời hạn, điều kiện tiếp nhận tàu biển nước ngoài tại cảng thủy nội địa và phạm vi phân cấp cho địa phương...
Ngày 14/11, Vietravel Airlines chính thức khai trương đường bay thẳng Hà Nội - Thâm Quyến với tần suất khai thác hằng ngày, bổ sung kết nối giữa hai trung tâm kinh tế lớn của Việt Nam với khu vực phía Nam Trung Quốc...
Với 465/466 đại biểu tham gia biểu quyết tán thành, chiều 13/11, Quốc hội thông qua Nghị quyết kết thúc thực hiện các nghị quyết về chủ trương đầu tư xây dựng đường Hồ Chí Minh, chính thức khép lại giai đoạn đầu tư phân kỳ với quy mô 2 làn xe vào năm 2027...
Sau cột mốc nâng hạng, thị trường vốn Việt Nam đứng trước cơ hội lớn để thu hút dòng tiền dài hạn nhưng cũng đối diện với những nghịch lý của thị trường như lợi nhuận doanh nghiệp tăng trưởng nhưng giá cổ phiếu đi ngang, dòng vốn ngoại chưa ồ ạt chảy vào và thanh khoản chờ đợi sức bật mới. Vì vậy, thời gian tới, thị trường cần phải giải bài toán về chất lượng hàng hóa, niềm tin quản trị và lộ trình chuyển đổi mô hình kinh doanh nhằm định hình lại cấu trúc thị trường…
Dự án Nhà máy Nhiệt điện Nam Định I đã hoàn tất các điều kiện pháp lý, kỹ thuật và thương mại chủ yếu để ký hợp đồng BOT. Việc đưa dự án vào triển khai được kỳ vọng bổ sung nguồn điện nền cho miền Bắc, song tiến độ còn phụ thuộc vào thu xếp vốn, hoàn thiện các hợp đồng liên quan và giải phóng mặt bằng…
Báo cáo tình hình kinh tế - xã hội 10 tháng đầu năm 2026 ghi nhận nhiều con số kỷ lục. Tổng kim ngạch xuất nhập khẩu lần đầu tiên vượt mốc 1.000 tỷ USD, vốn FDI đăng ký đạt mức cao nhất kể từ năm 2009 đến nay (54,85 tỷ USD), vốn FDI thực hiện cũng đạt mức cao nhất trong 5 năm qua (24,08 tỷ USD). Cùng với sự phục hồi mạnh mẽ của sản xuất công nghiệp, bán lẻ và du lịch, nền kinh tế Việt Nam đang chứng tỏ đà tăng trưởng vững chắc…
Chính phủ sẽ chỉ đạo xây dựng các công cụ thu hút vốn đầu tư trung và dài hạn để tạo điều kiện, có các cơ sở và công cụ tài chính cho các nhà đầu tư như phát triển trung tâm tài chính tại Thành phố Hồ Chí Minh và Đà Nẵng. Đó là khẳng định của người đứng đầu Chính phủ.
