Kiểm toán Nhà nước vừa công bố báo cáo hoạt động xây dựng và việc quản lý, sử dụng vốn đầu tư của dự án cao tốc Hà Nội - Hải Phòng.

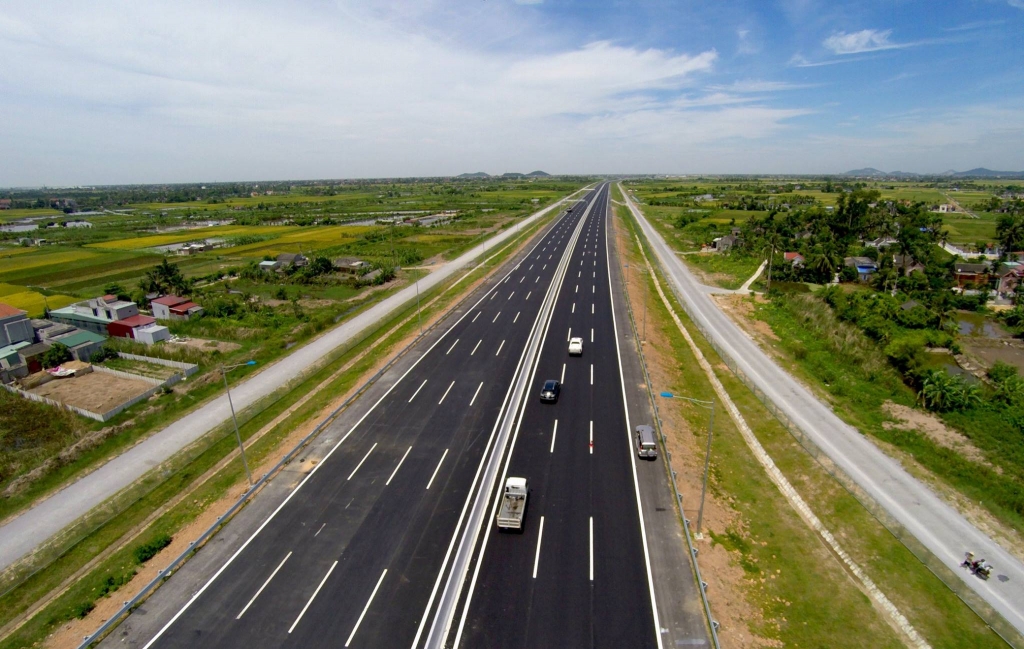

Dự án được Thủ tướng thông qua chủ trương đầu tư từ năm 2007, theo hình thức hợp đồng BOT (xây dựng - chuyển giao - vận hành), gồm 6 làn xe, tổng chiều dài 105,5 km, từ Hà Nội - Hưng Yên - Hải Dương - Hải Phòng.
Nhà đầu tư đồng thời là chủ đầu tư của dự án là Tổng công ty Phát triển hạ tầng và Đầu tư tài chính Việt Nam (VIDIFI).
Theo kế hoạch ban đầu, dự án được khởi công vào tháng 9/2008 và hoàn thành vào tháng 4/2012. Tuy nhiên, trên thực tế, dự án được khởi công sớm hơn vào ngày 19/5/2008, nhưng lại hoàn thành muộn hơn, vào tháng 12/2015.
Kiểm toán Nhà nước cho biết, dự án bị chậm tiến độ hơn 3 năm do nhiều gói thầu bị chậm so với hợp đồng đã ký kết, có gói chậm tới gần 45 tháng.
Sau kiểm toán, thời gian thu phí giảm hơn một năm
Phương án tài chính của dự án được lập năm 2008. Đến năm 2014, do tổng mức đầu tư và một số chỉ tiêu làm cơ sở lập phương án tài chính thay đổi so với ban đầu, nên VIDIFI đã lập phương án tài chính điều chỉnh.
Tuy nhiên, Kiểm toán Nhà nước cho biết một số nguồn thu thực tế chưa có, do đó chưa đủ cơ sở để đảm bảo khả năng hoàn vốn, phát huy hiệu quả.
Phương án tài chính xác định nợ gốc phải trả chưa chính xác, theo giá trị thực tế được đối chiếu giữa VDB và VIDIFI, với khoản chênh là 4.565 tỷ đồng. “Thực tế nợ gốc tại thời điểm 31/12/2015 là 27.558 tỷ đồng, nhưng trên phương án tài chính xác định là 32.123 tỷ đồng”, văn bản của Kiểm toán Nhà nước nêu.
Phương án tài chính cũng chưa có ý kiến thẩm định của Bộ Giao thông Vận tải sau khi điều chỉnh tổng mức đầu tư từ 45.487 tỷ đồng thành 44.818, chi phí hỗ trợ bồi thường giải phóng mặt bằng tái định cư tăng 370 tỷ đồng, lãi vay VND trong thời gian vận hành giảm từ 11%/năm xuống 10%/năm từ 1/7/2016.
Sau khi điều chỉnh một số thông số đầu vào của phương án tài chính theo số liệu kiểm toán tại thời điểm 30/9/2016, thời gian hoàn vốn của dự án là 28 năm 8 tháng 27 ngày (giảm 1 năm 3 tháng 3 ngày so với phương án tài chính điều chỉnh của dự án đang trình Bộ Giao thông Vận tải thẩm định).
Việc giảm thời gian thu phí này đến từ kết quả kiểm toán giảm chi phí thanh toán, xác định lại nợ gốc vay.
Kiến nghị xử lý tài chính 325 tỷ đồng
Kiểm toán Nhà nước đã kiến nghị VIDIFI xử lý tài chính chi phí đầu tư 325 tỷ đồng, trong đó giảm thanh toán gần 34 tỷ, giảm phí đầu tư công trình tính vào quyết toán hợp đồng BOT, chuyển sang dự án chi phí vay do hạch toán chưa đúng gồm 186 tỷ đồng, xử lý khác là 105 tỷ đồng. Nguyên nhân chủ yếu do tính sai khối lượng và đơn giá ở các gói thầu.
Đồng thời, Kiểm toán Nhà nước đề nghị giảm nguồn vốn đầu tư do thanh toán trùng chi phí lãi vay gói thầu EX6 với giá trị 113 triệu đồng.
VIDIFI được yêu cầu tiếp tục đôn đốc thu hồi về dự án số tiền 357 tỷ đồng từ khoản tạm ứng trước đó để xây khu tái định cư trên các địa bàn cao tốc chạy qua và tiền tạm ứng cho Công ty Cổ phần Thép Cửu Long.
Kiểm toán Nhà nước cũng yêu cầu VIDIFI kiểm điểm các cá nhân, tổ chúc liên quan đến những sai sót tại gói thầu EX17.
Đồng thời, đề nghị Bộ Kế hoạch và Đầu tư, Bộ Tài chính, Ngân hàng Nhà nước bố trí bồi thường giải phóng mặt bằng, tái định cư cho dự án theo đúng phương án tài chính tính toán là 4.070 tỷ đồng, từ 2016 - 2020.
Tổng Bí thư, Chủ tịch nước Tô Lâm đề nghị doanh nghiệp Việt Nam và New Zealand nâng cấp hợp tác theo hướng xanh, công nghệ cao, đổi mới sáng tạo; đồng thời tăng cường kết nối chuỗi giá trị, thị trường và nguồn nhân lực chất lượng cao.
Thị trường quyền sử dụng đất trong Nghị quyết 21-NQ/TW đã xác nhận rõ vị thế của nó như là một cấu phần có tính độc lập tương đối trong thị trường bất động sản. Điều này rất quan trọng khi thể chế hóa Nghị quyết 21 vào Luật Đất đai sửa đổi.
Đóng góp ý kiến cho dự án Luật sửa đổi đối với lĩnh vực nông nghiệp và môi trường, các đại biểu Quốc hội nhấn mạnh việc chuyển từ tiền kiểm sang hậu kiểm và đẩy mạnh phân cấp phải gắn liền với tăng cường kiểm soát rủi ro, bảo đảm đầy đủ nguồn lực thực hiện nhằm bảo vệ sản xuất và sức khỏe cộng đồng…
Sáng 13/8 (giờ địa phương), tại thành phố Auckland, Toàn quyền New Zealand Dame Cindy Kiro chủ trì Lễ đón Tổng Bí thư, Chủ tịch nước Tô Lâm cùng Đoàn đại biểu cấp cao Việt Nam thăm cấp Nhà nước tới New Zealand từ ngày 12-14/8/2026.
Thủ tướng Lê Minh Hưng đề nghị Việt Nam và Singapore nâng cấp mạng lưới VSIP, sớm kết nối VNeID và SingPass, đồng thời mở rộng hợp tác về năng lượng sạch, khoa học - công nghệ và đào tạo nguồn nhân lực chất lượng cao.
Chiều 11/8, Tạp chí Kinh tế Việt Nam/VnEconomy đã tổ chức Diễn đàn: “Hoàn thiện chính sách tạo lợi thế cạnh tranh thúc đẩy phát triển năng lượng”.
Từ vùng đất trước đây chỉ sản xuất lúa 1 vụ/năm với hiệu quả kinh tế bấp bênh, khu đồng Sùng, phố Tân Hồ, phường Đông Tiến, tỉnh Thanh Hóa đang hình thành mô hình kinh tế “3 trong 1” từ cây sen: kết hợp trồng sen làm nguyên liệu, chế biến sản phẩm và phát triển du lịch sinh thái, trải nghiệm. Mô hình hiện mang lại doanh thu hàng trăm triệu đồng/năm.
