Thanh tra chỉ ra loạt vi phạm tại ba dự án của Tân Hoàng Minh

Hàng loạt thiếu sót, vi phạm tại các dự án do Tân Hoàng Minh làm chủ đầu tư bị Thanh tra Bộ Xây dựng chỉ ra

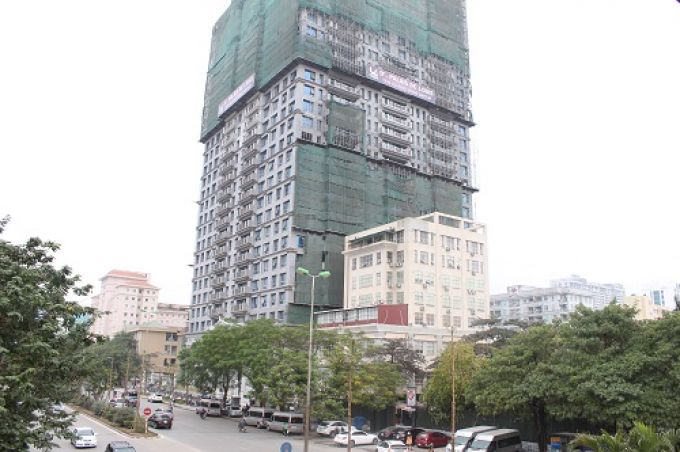

Dự án Khu nhà ở phía đông hồ Nghĩa Đô của Tân Hoàng Minh.
Dự án Khu nhà ở phía đông hồ Nghĩa Đô của Tân Hoàng Minh.

Thanh tra Bộ Xây dựng vừa công bố kết luận thanh tra 3 dự án thuộc Tập đoàn Tân Hoàng Minh.

Các dự án này gồm: Dự án xây dựng chung cư CT1 ao Hoàng Cầu, phường Ô Chợ Dừa, quận Đống Đa (dự án Hoàng Cầu); Dự án Khu nhà ở phía đông hồ Nghĩa Đô, đường Nguyễn Văn Huyên, quận Cầu Giấy (dự án Nguyễn Văn Huyên); Dự án xây dựng công trình hỗn hợp dịch vụ công cộng, thương mại, nhà trẻ và căn hộ chung cư số 2 Đặng Thai Mai, phường Quảng An, quận Tây Hồ (dự án Quảng An).

Kết luận thanh tra Bộ Xây dựng cho biết, về quản lý chất lượng công trình, một số cá nhân chưa đủ điều kiện năng lực hành nghề xây dựng, kinh nghiệm trong hoạt động xây dựng.

Tại hai dự án Hoàng Cầu và Quảng An, chủ đầu tư thẩm định công tác thiết kế bản vẽ thi công, dự toán xây dựng công trình chưa đúng mẫu quy định trước khi phê duyệt. Một số gói thầu thi công, biên bản nghiệm thu công việc căn cứ tiêu chuẩn xây dựng đã hết hiệu lực là không đúng quy định.

Đối với riêng dự án Nguyễn Văn Huyên, hồ sơ quản lý chất lượng không có biên bản nghiệm thu thi công, biên bản kiểm tra phòng thí nghiệm; không có giấy kiểm định thiết bị phục vụ thi công tại 2 gói thầu; thực hiện chưa đúng khoản 4, Điều 24 và khoản 5, Điều 29 Nghị định 15/2013/NĐ-CP.

Về việc mua các loại bảo hiểm theo quy định, kết luận thanh tra cho biết có 11 nhà thầu thi công không mua bảo hiểm theo cam kết của hợp đồng. Cụ thể tại dự án Hoàng Cầu có hai nhà thầu, dự án Nguyễn Văn Huyên có 8 nhà thầu và dự án Quảng An có 1 nhà thầu.

Liên quan tới nghiệm thu thanh toán khối lượng, chủ đầu tư cũng vi phạm pháp luật ở cả 3 dự án bị thanh tra.

Cụ thể, tại dự án Hoàng Cầu, gói thầu thi công kết cấu móng và tầng hầm do Công ty Cổ phần Đầu tư phát triển Bắc Hà thực hiện có một số hạng mục công việc tính sai về giá trị giữa biện pháp thi công trong đề xuất kĩ thuật so với đề xuất tài chính, dẫn đến giá trị thanh toán sai 105 triệu đồng.

Tại dự án Nguyễn Văn Huyên, gói thầu thiết kế, quản lý dự án và giám sát thi công do Công ty TNHH Tư vấn xây dựng Meinhardt (Việt Nam) thực hiện dở dang hợp đồng. Nhà thầu không thực hiện công tác quản lý dự án và giám sát thi công công trình nên giảm giá trị hợp đồng là 910.000 USD.

Tại dự án Quảng An, khi nghiệm thu, thanh toán còn tính sai khối lượng, sai khác giữa biện pháp thi công trong đề xuất kĩ thuật so với đề xuất tài chính dẫn đến việc thanh toán chưa đúng thực tế thi công.

“Việc chủ đầu tư nghiệm thu khối lượng sai so với thực tế là vi phạm Điều 33, Nghị định 59/2015/NĐ-CP ngày 18/6/2015 của Chính phủ”, kết luận thanh tra nêu rõ.

Trước các vi phạm của Tập đoàn Tân Hoàng Minh, Thanh tra Bộ Xây dựng đã yêu cầu UBND thành phố Hà Nội chỉ đạo liên sở (gồm các Sở Tài chính, Xây dựng, Tài nguyên Môi trường và các Cục thuế) kiểm tra rà soát về thực hiện nghĩa vụ tài chính của Tập đoàn Tân Hoàng Minh do có điều chỉnh tăng diện tích sàn xây dựng căn hộ và diện tích sàn kinh doanh tại dự án Nguyễn Văn Huyên (tăng 3.191 m2 diện tích sàn căn hộ và 527m2 diện tích kinh doanh dịch vụ nhà trẻ).

Đối với Tập đoàn Tân Hoàng Minh, Thanh tra Bộ Xây dựng yêu cầu điều chỉnh giảm tổng dự toán dự án Hoàng Cầu số tiền 503 triệu đồng do không thực hiện công tác thẩm định thiết kế thi công, dự toán xây dựng công trình của phần kết cấu và phần cơ điện theo quy định.

Về kinh tế, kết luận nêu rõ dự án Hoàng Cầu phải giảm trừ 105 triệu đồng trước khi quyết toán gói thầu thi công kết cấu móng và tầng hầm do Công ty Bắc Hà thực hiện; Dự án Nguyễn Văn Huyên giảm trừ 910.000 USD trước khi quyết toán đối với Công ty Meinhardt; Dự án Quảng An giảm trừ 11,2 tỷ đồng trước khi quyết toán với Công ty Delta và giảm trừ 2,9 tỷ đồng trước khi quyết toán với Công ty Delta- V.

Thanh tra Bộ Xây dựng cũng đã ban hành các quyết định xử phạt Tân Hoàng Minh theo quy định của pháp luật.

Hài hòa lợi ích để tạo động lực cải tạo chung cư cũ

Để đẩy nhanh quá trình cải tạo chung cư cũ, nhiều ý kiến cho rằng cần tiếp tục hoàn thiện cơ chế, chính sách theo hướng bảo đảm hài hòa lợi ích giữa người dân, doanh nghiệp và cơ quan quản lý. Cùng với đó, việc tháo gỡ các vướng mắc trong quá trình thực hiện sẽ góp phần nâng cao tính khả thi và thúc đẩy tiến độ các dự án…

Khó thực thi thủ tục sử dụng đất đa mục đích

Cơ chế sử dụng đất đa mục đích lần đầu tiên được quy định tại Luật Đất đai 2024 đã mở ra hành lang pháp lý cho nhiều mô hình như: nông nghiệp gắn với du lịch, dịch vụ; sản xuất kết hợp với trải nghiệm giáo dục… Tuy nhiên, qua 2 năm triển khai (từ 1/8/2024) cho thấy rất khó để thực hiện các mô hình này do vướng mắc cả về pháp lý lẫn tâm lý của người thực thi…

Việt Nam cũng đã từng bước hoàn thiện hành lang pháp lý cho hình thành, phát triển thị trường carbon, vận hành sàn giao dịch carbon trong nước, đồng thời chủ động kết nối với thị trường quốc tế. Các chuyên gia là đại diện cơ quan quản lý, các chuyên gia trong nước và quốc tế, doanh nghiệp về tiềm năng, sẽ cùng phân tích các cơ hội cũng như những vấn đề đặt ra và kiến nghị giải pháp để khai thác hiệu quả sân chơi mới này.

VnEconomy Interactive

VnEconomy Interactive

Interactive là một sản phẩm báo chí mới của VnEconomy vừa được ra mắt bạn đọc từ đầu tháng 3/2023 đã gây ấn tượng mạnh với độc giả bởi sự mới lạ, độc đáo. Đây cũng là sản phẩm độc quyền chỉ có trên...

VnEconomy
VnEconomy
