UBND TP. Cần Thơ vừa có báo cáo số 149 về kết quả thực hiện công tác thu hồi đất 6 tháng đầu năm theo Nghị quyết số 49 và số 09 của HĐND thành phố năm 2023, với chỉ tiêu 39 dự án, diện tích cần thu hồi đất là 83,2 ha.
Theo UBND TP. Cần Thơ, tính đến tháng 6/2023, UBND các quận, huyện đã tổ chức triển khai thực hiện thu hồi đất với diện tích hơn 13,6/83,2 ha, thuộc 17/39 dự án cần thu hồi đất, đạt 16,4% tổng diện tích cần thu hồi đất năm 2023.

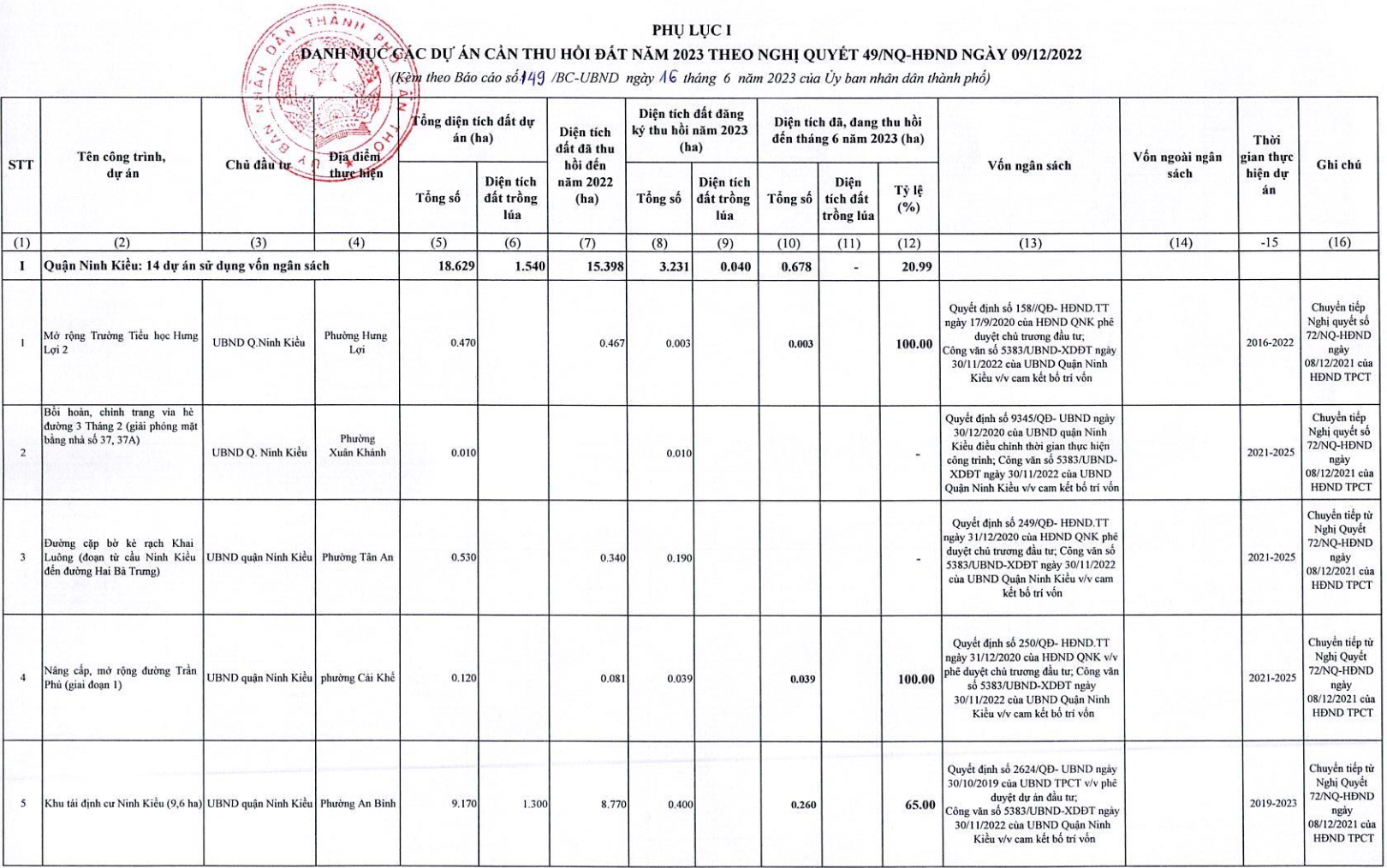

Cụ thể, quận Ninh Kiều đã và đang thực hiện thu hồi 06/14 dự án với diện tích gần 0,68 ha, đạt tỉ lệ gần 21% diện tích cần thu hồi trong năm 2023 hơn 3,3 ha; 8/14 dự án chưa thu hồi với diện tích hơn 2,55 ha.
Quận Bình Thủy có 7 dự án với diện tích đất cần thu hồi hơn 7,4 ha; quận Thốt Nốt có 1 dự án có diện tích 0,25 ha. Các dự án tại 02 quận này đều đang trong giai đoạn lập thủ tục bồi thường, hỗ trợ và tái định cư để thu hồi đất theo quy định.
Quận Ô Môn đã và đang thực hiện thu hồi đất cho 4/6 dự án với diện tích đã thu hồi 0,056 ha, đạt tỉ lệ 9,4% diện tích; 2/6 dự án chưa thu hồi với diện tích hơn 0,51 ha.
Huyện Phong Điền đã và đang thu hồi 2/3 dự án với diện tích 0,52 ha, đạt 10,3% diện tích; còn 01 dự án chưa thu hồi, diện tích 1,22 ha.
Huyện Vĩnh Thạnh đã và đang thực hiện thu hồi đất của 1/4 dự án với diện tích 4,73 ha, đạt tỉ lệ 31,3%; còn 3/4 dự án chưa thu hồi với diện tích 2,55 ha.
Quận Cái Răng, huyện Thới Lai và Cờ Đỏ không có dự án thu hồi đất năm 2023.
Ngoài ra, trên địa bàn TP. Cần Thơ có 04 dự án nằm trên địa bàn nhiều quận, huyện với diện tích gần 51,6 ha. Cả 04 dự án này đang thực hiện thu hồi đất, trong đó, số đã thu hồi là 7,7 ha, đạt tỷ lệ 14,9%. Đây đều là các dự án về giao thông gồm đường Tỉnh 917, 918, 923 và đường Vành đai phía Tây.
Theo UBND TP. Cần Thơ, có một số khó khăn, tồn tại dẫn đến kết quả thu hồi đất chưa cao, như: việc xác định giá đất cụ thể tại một số dự án trọng điểm còn chậm; chính sách bồi thường cho người không trực tiếp sản xuất nông nghiệp nhưng có đất thu hồi còn bất cập.
Dự án công trình ảnh hưởng đất quốc phòng, an ninh, mặc dù có kiến nghị nhưng rất lâu mới được giải quyết.
Hiện nay, chưa đầu tư xây dựng mới các khu tái định cư nên chưa bố trí tái định cư cho dân kịp thời.
Giá bồi thường đất nông nghiệp hiện nay cũng đã xác định theo giá đất cụ thể trên thị trường gấp 5-7 lần giá đất do Nhà nước quy định, tuy nhiên, người dân vẫn cho rằng còn thấp hơn giá đất trên thị trường nên vẫn chưa đồng thuận…
Theo đó, UBND TP. Cần Thơ yêu cầu UBND các quận, huyện tập trung đẩy nhanh công tác bồi thường hỗ trợ và tái định cư đối với công trình, dự án và đảm bảo quỹ nền tái định cư. Giải quyết các khó khăn, vướng mắc, đặc biệt là giải quyết khiếu nại để người dân sớm giao mặt bằng thực hiện các dự án.




TP. Hồ Chí Minh đang nỗ lực vượt qua các thách thức để đẩy nhanh tiến độ phát triển nhà ở xã hội, nhằm đáp ứng nhu cầu nhà ở ngày càng tăng của người dân…
Khánh Hòa đề xuất thành lập Khu kinh tế đặc biệt Vân Phong với diện tích gần 79.700 ha, dân số hơn 239.000 người, hướng tới tháo gỡ các điểm nghẽn về cơ chế, hạ tầng và thu hút 450.000 tỷ đồng vốn đăng ký mới đến năm 2030…
Thực tiễn áp dụng cho thấy việc xác định hệ số điều chỉnh giá đất tại các địa phương còn có thể tạo ra chênh lệch đáng kể, nhất là ở những khu vực giáp ranh. Nếu xác định mức giá quá cao, chi phí tiếp cận đất đai của doanh nghiệp tăng; nếu xác định mức giá quá thấp, người có đất bị thu hồi có thể chịu thiệt thòi...
Theo thông tin từ Bộ Xây dựng, giai đoạn 2027-2030 có thể thiếu khoảng 8,587 triệu m3 đá xây dựng; 434,999 triệu m3 cát xây dựng; 787,147 triệu m3 cát san lấp; và 1.851,999 triệu m3 đất san lấp....
HĐND TP. Hà Nội vừa thông qua 20/22 Nghị quyết trong phiên họp ngày 28/10. Riêng Nghị quyết về cơ chế phát triển đường sắt đô thị và Nghị quyết thực hiện Nghị quyết 171 của Quốc hội, HĐND Thành phố dự kiến tiếp tục xem xét vào thời gian kéo dài kỳ họp, khoảng ngày 2–3/11/2026...
Theo nhận định của các chuyên gia, so với môi trường đầu tư cách đây vài năm thì thời điểm hiện tại nhà đầu tư cần chuyển hướng nhìn vào khả năng thanh khoản, khả năng đáp ứng nhu cầu thực... để dự án trở thành hàng hóa có khả năng thanh khoản. Nếu không sẽ dễ rơi vào tình cảnh tồn kho như số liệu Bộ Xây dựng vừa công bố mới đây.
Máy bay không người lái (drone) được mở rộng ứng dụng trong phun thuốc bảo vệ thực vật, gieo sạ và bón phân, góp phần cơ giới hóa sản xuất, giảm chi phí và nâng cao hiệu quả canh tác, hướng tới phát triển nông nghiệp hiện đại.
