08/02/2024, 11:00

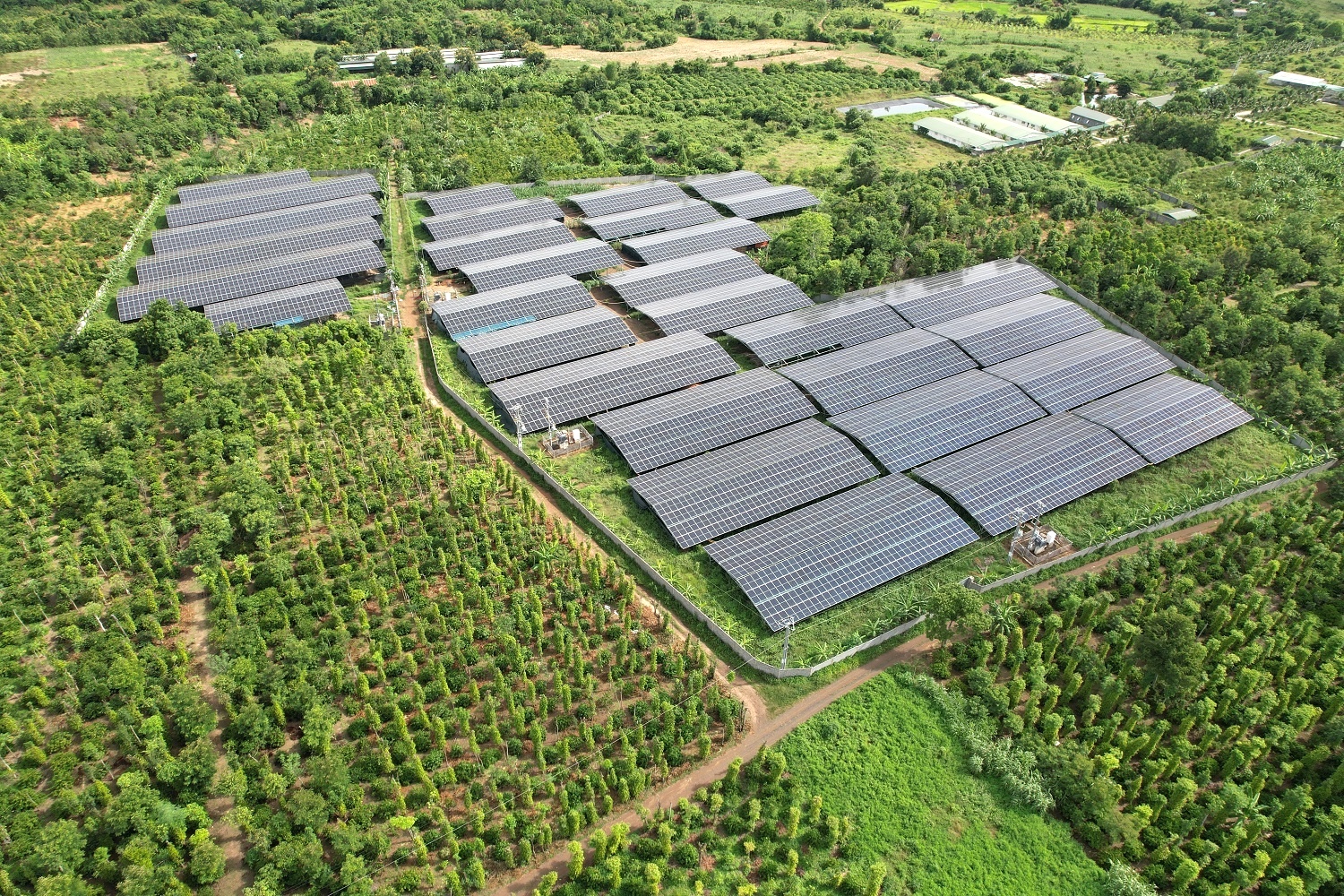

Với việc thu hồi hơn 13 ha đất, UBND tỉnh Đắk Lắk cũng điều chỉnh tổng thể diện tích của dự án của công ty Xuân Thiện từ gần 1.370 ha xuống còn hơn 1.237 ha…
UBND tỉnh Đắk Lắk đã quyết định thu hồi 13,2 ha đất giao vượt cho Công ty TNHH Xuân Thiện Đắk Lắk (Xuân Thiện Đắk Lắk) không đúng quy định, sau khi có thông báo kết luận của Thanh tra Chính phủ.
Theo đó, UBND tỉnh Đắk Lắk đã ban hành quyết định về việc thu hồi 13,2 ha đất của công ty Xuân Thiện tại xã Ia Lốp (huyện Ea Súp, tỉnh Đắk Lắk). Đồng thời, giao toàn bộ diện tích này cho UBND huyện Ea Súp quản lý theo quy hoạch, kế hoạch sử dụng đất và quy định của pháp luật.
UBND tỉnh Đắk Lắk cũng điều chỉnh tổng thể diện tích của dự án của Công ty Xuân Thiện từ gần 1.370 ha xuống còn hơn 1.237 ha.
UBND tỉnh Đắk Lắk còn giao Sở Tài nguyên và Môi trường chủ trì, phối hợp với các cơ quan, đơn vị có liên quan thực hiện thu hồi và bàn giao đất trên thực địa; ký phụ lục hợp đồng thuê đất với Công ty Xuân Thiện do điều chỉnh diện tích thuê đất theo quy định; chỉ đạo văn phòng đăng ký đất đai chỉnh lý biến động đất đai và cập nhập, chỉnh lý cơ sở dữ liệu đất đai, hồ sơ địa chính theo quy định…
Cục Thuế tỉnh Đắk Lắk được giao nhiệm vụ xác định nghĩa vụ tài chính về đất đai cho Công ty Xuân Thiện; thông báo cho công ty này thực hiện nghĩa vụ tài chính về đất đai theo quy định (nếu có)…
Theo UBND tỉnh Đắk Lắk, việc thu hồi diện tích nêu trên là thực hiện theo thông báo kết luận của Thanh tra Chính phủ.
Cụ thể, tại phụ lục số 4 thông báo kết luận thanh tra tại tỉnh Đắk Lắk kèm theo thông báo số 3116 (ngày 25/12/2023), Thanh tra Chính phủ đã nêu ra nhiều vi phạm, tồn tại trong việc triển khai các dự án điện mặt trời của công ty Xuân Thiện Đắk Lắk.
Năm 2019, UBND tỉnh Đắk Lắk phê duyệt kế hoạch sử dụng đất của huyện Ea Súp tại Quyết định số 131 (ngày 21/01/2019) và bổ sung chi tiêu sử dụng đất năm 2019 của huyện Ea Súp tại Quyết định số 3883 (ngày 27/12/2019), trong đó có kế hoạch sử dụng đất thực hiện dự án Nhà máy điện mặt trời Xuân Thiện - Ea Súp 1, 2, 3, 4, 5 khi chưa điều chỉnh quy hoạch sử dụng đất đến năm 2020 của huyện Ea Súp được UBND tỉnh phê duyệt là chưa tuân thủ đúng quy định Luật Đất đai 2013 (được sửa đổi, bổ sung).
Đồng thời, UBND tỉnh Đắk Lắk chấp thuận chủ trương đầu tư Cụm 5 dự án Nhà máy điện mặt trời Xuân Thiện - Ea Súp 1, 2, 3, 4, 5 trong khi vị trí khu đất thực hiện các dự án chưa phù hợp với Điều chỉnh quy hoạch sử dụng đất đến năm 2020, kế hoạch sử dụng đất năm 2019 của huyện Ea Súp; chưa phù hợp với quy hoạch xây dựng nông thôn mới xã Ia Lốp…
Điều đáng nói là việc UBND tỉnh Đắk Lắk cho thuê đất để thực hiện dự án Nhà máy điện mặt trời Xuân Thiện - Ea Súp 4 có công suất đặt là 150 MW (~ 187,5 MWp) đã được UBND tỉnh cho thuê tổng diện tích 238,2 ha đất, vượt mức tối đa 13,2 ha đất (tối đa là 225 ha) là vi phạm quy định tại khoản 3 Điều 4 Thông tư số 18 (ngày 17/7/2020) của Bộ Công Thương.
Bên cạnh đó, chủ đầu tư dự án Nhà máy điện mặt trời Xuân Thiện - Ea Súp 5 khởi công xây dựng ngày 24/6/2020, nhưng đến ngày 26/6/2020 chủ đầu tư mới phê duyệt Thiết kế kỹ thuật - Tổng dự toán công trình là vi phạm quy định tại điểm c khoản 1 Điều 107 Luật Xây dựng năm 2014.
Chưa kể, công ty Xuân Thiện Đắk Lắk khởi công xây dựng Cụm 5 Nhà máy điện mặt trời Xuân Thiện - Ea Súp trước khi được UBND tỉnh Đắk Lắk cho thuê đất là vi phạm quy định tại khoản 1 Điều 6 và khoản 3 Điều 12 Luật Đất đai 2013.
Dự án khởi công xây dựng trên diện tích đất cho thuê đợt 3 trước khi được bàn giao đất trên thực địa là vi phạm quy định tại điểm a khoản 1 Điều 107 Luật Xây dựng năm 2014.
Do đó, Thanh tra Chính phủ kiến nghị UBND tỉnh Đắk Lắk, các cơ quan chuyên môn xem xét, xử lý việc thu hồi diện tích đất cho thuê vượt định mức quy định, tăng sai 13,2 ha đối với dự án Nhà máy điện mặt trời Xuân Thiên - Ea Súp 4.
Nhu cầu về nhà ở cho người lao động, chuyên gia, kỹ sư tại Hải Phòng đang tăng mạnh nhờ những thay đổi khi thành phố này đang là một trong những địa phương thu hút đầu tư sản xuất, logistics và công nghiệp mạnh nhất miền Bắc; dòng vốn FDI liên tục mở rộng tại các khu công nghiệp lớn như VSIP, Tràng Duệ, Đình Vũ - Cát Hải…
Thời gian qua, lợi dụng công tác giải phóng mặt bằng tại một số dự án, các đối tượng xấu đã tung tin sai sự thật, xuyên tạc chủ trương, chính sách, gây hoang mang trong nhân dân, kích động khiếu kiện, tụ tập đông người. Trước thực tế đó, người dân cần nâng cao cảnh giác, tỉnh táo trước những thông tin chưa được kiểm chứng để không bị lôi kéo….
Việc triển khai những cơ chế, chính sách đặc thù theo Nghị quyết của Quốc hội đã giúp xử lý nhiều dự án, đất đai tồn đọng kéo dài. Đến nay có 5.203 dự án được tháo gỡ hoặc xác định hướng tháo gỡ. Trên cơ sở đó, Chính phủ đang tiếp tục khơi thông các “điểm nghẽn”, tạo dư địa cho tăng trưởng kinh tế trong thời gian tới...
Phát biểu tại Phiên họp thứ 5 của Ban Chỉ đạo Trung ương về chính sách nhà ở và thị trường bất động sản (ngày 13/1), Thủ tướng Chính phủ Phạm Minh Chính đã nêu rõ mục tiêu kéo giảm giá nhà ở thương mại, nhất là chung cư xuống mức hợp lý, phù hợp sự phát triển chung của đất nước; Kiểm soát tín dụng vào các động lực tăng trưởng kinh tế và có chính sách quản lý rủi ro với tín dụng vào bất động sản.
Đầu năm 2026, dự án Hacom Tower tại trung tâm thành phố Phan Rang (cũ) chính thức được cơ quan quản lý nhà nước xác nhận đủ điều kiện mở bán. Đồng thời, hợp đồng mua bán đã được phê duyệt và tiến độ xây dựng thực tế đã lên đến tầng 4-5.
Thuế đối ứng của Mỹ có ảnh hướng thế nào đến chứng khoán?
Chính sách thuế quan mới của Mỹ, đặc biệt với mức thuế đối ứng 20% áp dụng từ ngày 7/8/2025 (giảm từ 46% sau đàm phán), có tác động đáng kể đến kinh tế Việt Nam do sự phụ thuộc lớn vào xuất khẩu sang Mỹ (chiếm ~30% kim ngạch xuất khẩu). Dưới đây là phân tích ngắn gọn về các ảnh hưởng chính:
