Ngày 25/11, Thanh tra Chính phủ đã ban hành kết luận thanh tra theo đơn tố cáo một số nội dung của dự án tuyến đường sắt đô thị thí điểm thành phố Hà Nội, đoạn Nhổn – ga Hà Nội.
Những nội dung tố cáo này đã được một nguyên Phó trưởng Ban Quản lý Đường sắt đô thị Hà Nội về dự án đường sắt đô thị Nhổn - Ga Hà Nội gửi đến nhiều cơ quan chức năng trong nhiều năm qua.
HỢP ĐỒNG TƯ VẤN TĂNG THÊM 6,5 TRIỆU EURO
Dự án đường sắt đô thị đoạn Nhổn - ga Hà Nội do Ban Quản lý đường sắt đô thị Hà Nội làm chủ đầu tư, Công ty Systra (Pháp) được chọn làm đơn vị tư vấn. Từ tháng 11/2007, Ban Quản lý Đường sắt đô thị Hà Nội đã ký với Công ty Systra hợp đồng trọn gói dịch vụ tư vấn.
Tuy nhiên, Thanh tra Chính phủ cho rằng, hợp đồng trọn gói về dịch vụ tư vấn ngay khi được triển khai đã nảy sinh các tồn tại, bất cập, bất hợp lý làm phát sinh những vướng mắc giữa các bên. Hợp đồng trọn gói có nhiều nội dung không rõ ràng, dẫn đến các cách hiểu khác nhau.

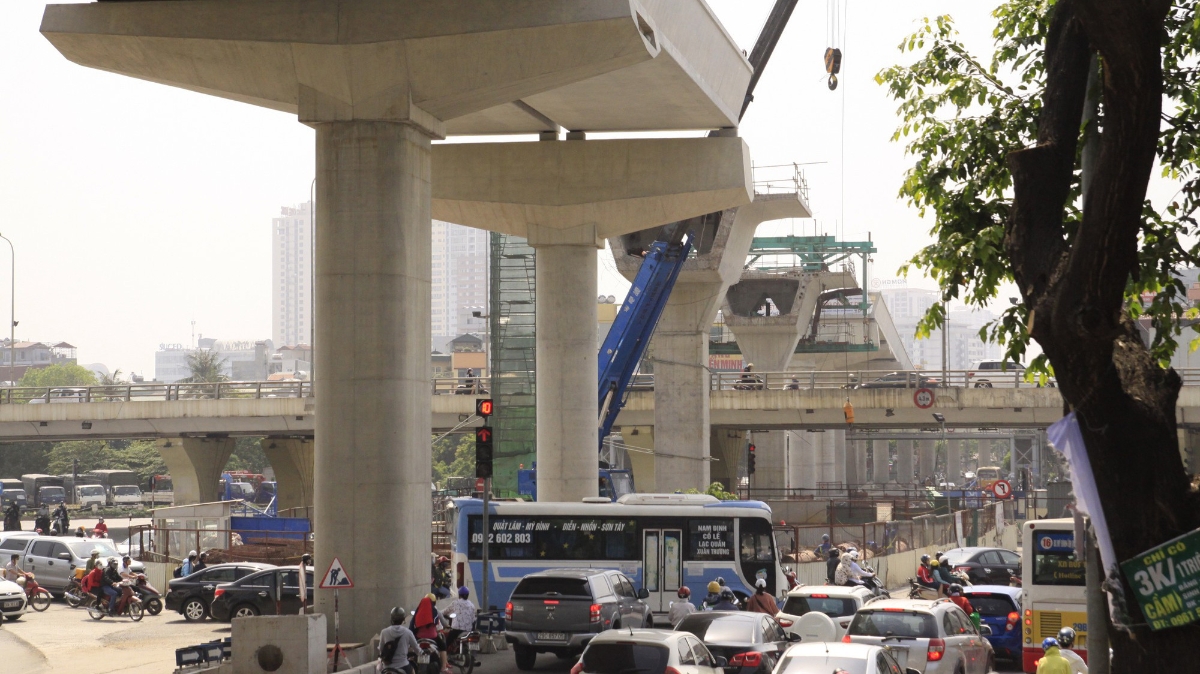

Theo Thanh tra Chính phủ, dự án có quy mô lớn và phức tạp đầu tiên áp dụng công nghệ và tiêu chuẩn mới của nước ngoài vào Việt Nam, nhưng hợp đồng chỉ xác định thời gian 25 tháng với tổng giá trị 10,6 triệu Euro là không khả thi, khó đáp ứng và chưa lường hết được các yêu cầu trong việc thực hiện dự án đặc biệt này.
Trong quá trình thực hiện, chủ đầu tư và tư vấn đã ký 3 phụ lục điều chỉnh thời gian thực hiện và giá hợp đồng. Giá trị hợp đồng sau điều chỉnh trên 17,1 triệu Euro (tăng trên 6,5 triệu Euro so với hợp đồng ban đầu).
Thanh tra Chính phủ cho rằng, một số nội dung điều chỉnh tăng giá trị hợp đồng, nhưng không tăng nhiệm vụ, mà chủ yếu do quá trình thực hiện các nhiệm vụ của Systra bị chậm trễ kéo dài so với tiến độ dẫn đến phát sinh tăng chi phí.
Mặt khác, quá trình thương thảo điều chỉnh hợp đồng tư vấn, chủ đầu tư không làm rõ trách nhiệm của tư vấn Systra trong việc chậm trễ để xác định chi phí và giảm trừ khi lập dự toán bổ sung.
Thanh tra Chính phủ cũng cho rằng, nội dung tố cáo gói thầu về rà phá bom mìn, vật liệu nổ đoạn cầu cạn và nhà ga của nhà thầu Tổng Công ty Xây dựng Lũng Lô có dấu hiệu vi phạm pháp luật là có cơ sở.
Theo kết luận, đến thời điểm thanh tra, công tác nghiệm thu và thanh quyết toán gói thầu trên vẫn chưa hoàn thành. Nguyên nhân chính là do hồ sơ nghiệm thu khối lượng không đảm bảo, có dấu hiệu sai khối lượng thi công. Mặt khác, hồ sơ hoàn công của gói thầu chưa đúng quy định, có hiện tượng không đúng với thực tế và không đúng với phương án kỹ thuật được phê duyệt.
"Trách nhiệm để xảy ra sai phạm này thuộc chủ đầu tư dự án và các đơn vị liên quan: Bộ Tư lệnh Công binh - Cơ quan chủ quản nhà thầu, Tổng Công ty Xây dựng Lũng Lô và đơn vị thi công gói thầu này", kết luận thanh tra nhấn mạnh.
Từ đó, Thanh tra Chính phủ kiến nghị Bộ Quốc phòng chỉ đạo Bộ Tư lệnh Công binh, Tổng Công ty Xây dựng Lũng Lô kiểm điểm trách nhiệm tập thể, cá nhân có liên quan đến các vi phạm trong việc thực hiện hợp đồng về rà phá bom mìn, vật nổ đoạn cầu cạn.
NGUY CƠ GÂY THIỆT HẠI CHO NGÂN SÁCH NHÀ NƯỚC
Đối với nội dung tố cáo việc lựa chọn nhà thầu thực hiện gói thầu số 3, hầm và các ga ngầm có dấu hiệu vi phạm pháp luật, theo Thanh tra Chính phủ, tố cáo này là có cơ sở.
Cụ thể, nhà thầu và Ban Quản lý đường sắt đô thị Hà Nội đã ký hợp đồng thi công gói thầu số 3 khi chưa có mặt bằng sạch bàn giao để thi công.
Hiện tại, mặt bằng các ga 9, 10,11 đang điều chỉnh quy hoạch, chưa thể giải phóng mặt bằng được, dẫn tới chưa có mặt bằng để bàn giao cho nhà thầu trong thời gian này.
Đáng chú ý, Thanh tra Chính phủ cho rằng, việc chậm bàn giao mặt bằng dẫn đến nhà thầu phải điều chỉnh kế hoạch triển khai và yêu cầu bổ sung khoản kinh phí khoảng 40 triệu USD, nguy cơ gây thiệt hại cho ngân sách nhà nước.
Thanh tra Chính phủ kiến nghị UBND thành phố Hà Nội tổ chức kiểm điểm và chỉ đạo Ban Quản lý Đường sắt đô thị Hà Nội cùng các sở, ban, ngành liên quan thực hiện kiểm điểm trách nhiệm tập thể, cá nhân qua các thời kỳ có liên quan đến các vi phạm; căn cứ kết quả kiểm điểm có biện pháp xử lý đối với những tập thể, cá nhân trong việc thực hiện chức năng, nhiệm vụ được giao.




Sau chuyến thăm Đan Mạch, Liên minh châu Âu (EU) và Bỉ của Tổng Bí thư, Chủ tịch nước Tô Lâm, Bộ trưởng Ngoại giao Lê Hoài Trung nhấn mạnh bốn nhiệm vụ trọng tâm nhằm chuyển hóa các nhận thức chung, cam kết và thỏa thuận cấp cao thành những chương trình, dự án và sản phẩm cụ thể.
Trong cuộc gặp đại diện chuyên gia, trí thức người Việt tại Bỉ và Luxembourg, Tổng Bí thư, Chủ tịch nước Tô Lâm nhấn mạnh yêu cầu tháo gỡ các điểm nghẽn về cơ chế, chuyển từ tìm kiếm nguồn lực sang kết nối nguồn lực với nhu cầu thực tiễn, lấy kết quả và hiệu quả làm thước đo.
Bộ trưởng Bộ Văn hóa, Thể thao và Du lịch Lâm Thị Phương Thanh nhấn mạnh việc xây dựng Luật Phát triển công nghiệp văn hóa xuất phát từ yêu cầu thực tiễn nhằm giải phóng sức sáng tạo, khơi thông nguồn lực và tạo đòn bẩy đưa công nghiệp văn hóa trở thành động lực tăng trưởng mới của đất nước.
Việt Nam và Bỉ nhất trí làm sâu sắc hơn quan hệ song phương, hướng tới nâng cấp lên Đối tác chiến lược vào thời điểm thích hợp; thúc đẩy hợp tác thương mại, đầu tư, khoa học – công nghệ, đổi mới sáng tạo và các lĩnh vực kinh tế có tiềm năng, thế mạnh của hai nước.
Chuyến thăm chính thức Liên minh châu Âu và Vương quốc Bỉ từ ngày 21 đến 24/10/2026 góp phần củng cố tin cậy chính trị, thúc đẩy triển khai khuôn khổ Đối tác chiến lược toàn diện Việt Nam – EU và mở rộng các hướng hợp tác với Bỉ. Các cuộc tiếp xúc và thỏa thuận trong chuyến thăm tập trung vào thương mại, đầu tư, công nghệ, chuyển đổi xanh và logistics.
Theo dữ liệu mới nhất từ Hiệp hội Viễn thông tài chính liên ngân hàng toàn cầu (SWIFT), USD và euro chiếm tổng cộng 73,46% giá trị thanh toán qua mạng lưới này trong tháng 8/2026, chỉ còn hơn 1/4 dành cho tất cả các đồng tiền khác...
Luật Đất đai (sửa đổi), Luật Nhà ở (sửa đổi) đang được xem xét tại nghị trường Quốc hội. Đại biểu Quốc hội thẳng thắn đề nghị quy định trong Luật phải bảo đảm về giá đất bồi thường và tái định cư. Không để việc đơn giản hóa phương pháp định giá làm giảm mức bảo vệ người có đất bị thu hồi. Dân di dời đi tạm cư thì phải có thời hạn.
