Thủy điện Hòa Bình mở rộng sẽ bổ sung 490 triệu kWh/năm cho hệ thống điện quốc gia

Việc hạ đặt rotor thành công là cột mốc quan trọng để tiến tới mục tiêu phát điện tổ máy 2 trong tháng 11 và hoàn thành toàn bộ công trình thủy điện Hòa Bình mở rộng trong năm 2025…

Dự án Thủy điện Hòa Bình mở rộng là công trình quan trọng quốc gia.
Dự án Thủy điện Hòa Bình mở rộng là công trình quan trọng quốc gia.

Vào lúc 10 giờ 18 phút ngày 7/10/2025, tại công trường Nhà máy Thủy điện Hòa Bình mở rộng (phường Hòa Bình, tỉnh Phú Thọ), Tập đoàn Điện lực Việt Nam (EVN) và Ban Quản lý dự án Điện 1 đã phối hợp với các nhà thầu tổ chức hạ đặt thành công rotor tổ máy số 2 dự án thủy điện Hòa Bình mở rộng, qua đó hoàn thành công tác lắp đặt rotor của toàn bộ dự án.

Trước đó, tổ máy số 1 cũng đã hoàn thành lắp đặt và phát điện hoà lưới thành công vào đúng ngày 19/8/2025, chào mừng dịp kỷ niệm 80 năm Cách mạng Tháng Tám thành công và Quốc khánh 2/9.

Rotor tổ máy số 1 và số 2 dự án thủy điện Hòa Bình mở rộng có trọng lượng khoảng 585 tấn, là phần quay của máy phát. Để đảm bảo tiến độ đề ra, tất cả công tác tổ hợp stator, rotor của 2 tổ máy cũng như công tác lắp đặt tua bin luôn được chủ đầu tư, đơn vị tư vấn giám sát và đơn vị lắp máy cẩn trọng tính toán từng khâu, kiểm tra từng chi tiết trong toàn bộ quá trình.

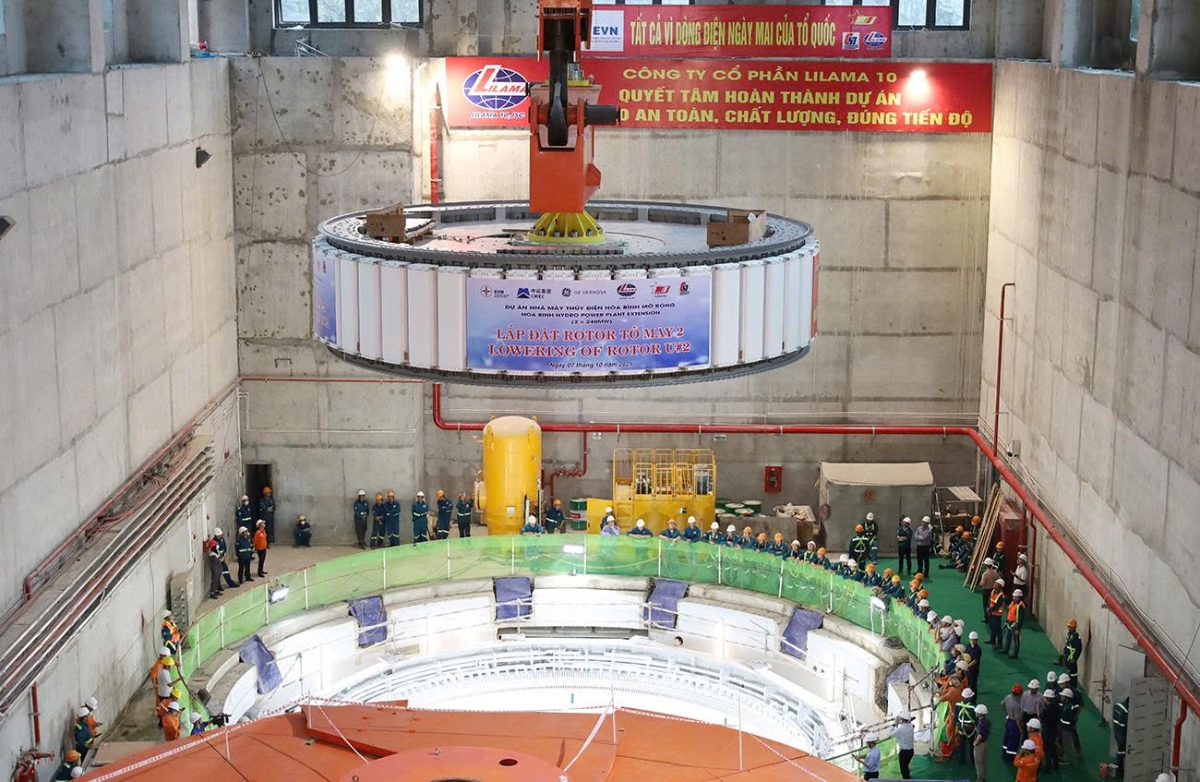

Hạ đặt thành công rotor tổ máy số 2 dự án thủy điện Hòa Bình mở rộng.
Hạ đặt thành công rotor tổ máy số 2 dự án thủy điện Hòa Bình mở rộng.

Việc hoàn thành hạ đặt rotor tổ máy số 2 là cột mốc quan trọng, tạo tiền đề để tiếp tục thực hiện nhiều hạng mục lắp đặt cơ điện, tiến tới thử nghiệm và vận hành tổ máy với mục tiêu phát điện tổ máy số 2 vào tháng 11/2025 và hoàn thành toàn bộ công trình thủy điện Hòa Bình mở rộng trong năm 2025, thiết thực chào mừng Đại hội đại biểu toàn quốc lần thứ XIV của Đảng.

Dự án Thủy điện Hòa Bình mở rộng là công trình quan trọng quốc gia, được Thủ tướng Chính phủ phê duyệt chủ trương đầu tư tại Quyết định số 389/QĐ-TTg ngày 10/4/2018. Chủ đầu tư là Tập đoàn Điện lực Việt Nam, đại diện chủ đầu tư là Ban Quản lý Dự án Điện 1.

Công trình có tổng mức đầu tư trên 9.220 tỷ đồng, gồm 2 tổ máy, tổng công suất 480 MW (2 x 240 MW), sản lượng phát điện trung bình hàng năm khoảng 490 triệu kWh.

Sau khi hoàn thành, Thủy điện Hòa Bình mở rộng sẽ tăng khả năng công suất phủ đỉnh cho hê thống điện Quốc gia, nâng cao khả năng khai thác vận hành kinh tế của Nhà máy thủy điện Hoà Bình trong hệ thống. Đồng thời nâng cao khả năng điều tần, ổn định tần số của hệ thống điện Quốc gia, góp phần giảm chi phí vận hành hệ thống điện Quốc gia; giảm cường độ làm việc của các tổ máy hiện hữu, qua đó kéo dài tuổi thọ của thiết bị, tiết kiệm chi phí bảo dưỡng, sửa chữa.

Thủ tướng chỉ đạo chủ động ứng phó thiên tai do El Nino năm 2026-2027

Trước nguy cơ El Nino tiếp tục duy trì cường độ mạnh trong những tháng cuối năm 2026 và đầu năm 2027, Thủ tướng Chính phủ yêu cầu các bộ, ngành, địa phương chủ động triển khai các giải pháp phòng, chống hạn hán, thiếu nước, xâm nhập mặn, cháy rừng và các loại hình thiên tai bất thường...

Chủ động quản trị rủi ro, khơi thông thể chế giúp doanh nghiệp vượt khó

Sức ép cộng hưởng từ biến động tỷ giá, lãi suất và giá năng lượng đang đặt các doanh nghiệp trước những thách thức lớn. Để vượt qua và tạo đà cho năm 2027, sự chủ động quản trị rủi ro từ nội lực doanh nghiệp, kết hợp cùng các giải pháp khai thông thể chế từ Chính phủ và sự đồng hành của hệ thống tài chính là chìa khóa then chốt giúp nền kinh tế Việt Nam duy trì đà tăng trưởng bền vững...

Xuất khẩu Hà Tĩnh gặp nhiều thách thức trong chặng nước rút

Sau 10 tháng năm 2026, kim ngạch xuất khẩu hàng hóa của Hà Tĩnh đạt hơn 1,59 tỷ USD, giảm 1,58% so với cùng kỳ và mới đạt 72,3% kế hoạch cả năm. Khi thời gian của năm không còn nhiều, việc phụ thuộc lớn vào mặt hàng thép cùng những biến động bất lợi từ thương mại toàn cầu đang tạo sức ép mục tiêu xuất khẩu 2,2 tỷ USD...

Theo nhận định của các chuyên gia, so với môi trường đầu tư cách đây vài năm thì thời điểm hiện tại nhà đầu tư cần chuyển hướng nhìn vào khả năng thanh khoản, khả năng đáp ứng nhu cầu thực... để dự án trở thành hàng hóa có khả năng thanh khoản. Nếu không sẽ dễ rơi vào tình cảnh tồn kho như số liệu Bộ Xây dựng vừa công bố mới đây.

Kỳ họp thứ 2, Quốc hội khoá XVI

Kỳ họp thứ 2, Quốc hội khoá XVI

Kỳ họp thứ 2, Quốc hội khoá XVI dự kiến kéo dài 28 ngày bắt đầu từ 17/10/2026. Kỳ họp với khối lượng công việc lớn, dự kiến xem xét, thông qua 43 luật, nghị quyết quy phạm pháp luật và quyết định...

Việt Nam: Khát vọng quốc gia biển mạnh

Việt Nam: Khát vọng quốc gia biển mạnh

Yêu cầu cốt lõi mà Nghị quyết 20 đặt ra là phải biến nước ta từ một quốc gia có biển thành một quốc gia biển mạnh, với kinh tế biển phát triển hiện đại, có năng lực cạnh tranh cao, đồng thời giữ vững...

VnEconomy Interactive

VnEconomy Interactive

Interactive là một sản phẩm báo chí mới của VnEconomy vừa được ra mắt bạn đọc từ đầu tháng 3/2023 đã gây ấn tượng mạnh với độc giả bởi sự mới lạ, độc đáo. Đây cũng là sản phẩm độc quyền chỉ có trên...

VnEconomy
VnEconomy
