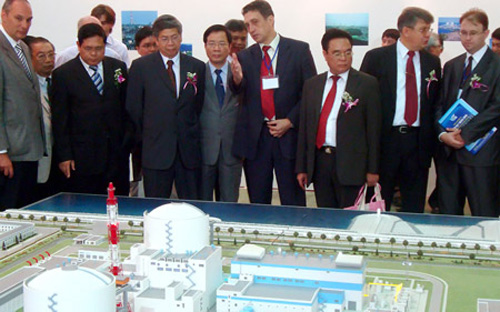

Các báo cáo trung gian về kết quả khảo sát do tư vấn thực hiện cho thấy không có sự dịch chuyển lớn về vị trí điểm đã chọn trong báo cáo đầu tư, với cả hai nhà máy điện hạt nhân Ninh Thuận 1 và 2.
Tại báo cáo vừa gửi Quốc hội về dự án điện hạt nhân Ninh Thuận, Chính phủ đánh giá, một khối lượng lớn công việc của dự án này đã được hoàn thành theo nhiệm vụ và tiến độ được giao.

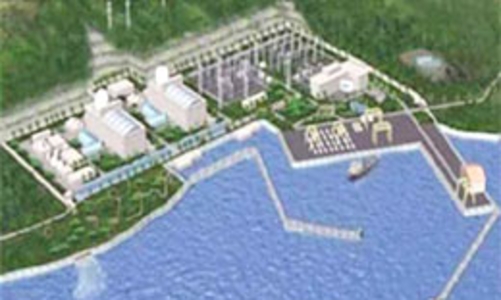

Theo đó, cuối tháng 12/2013, nhà thầu tư vấn liên danh E4 - KIEP - EPT sẽ hoàn thành lập hồ sơ phê duyệt địa điểm và dự án đầu tư (FS) với nhà máy điện hạt nhân Ninh Thuận 1.
Công việc tương tự của nhà máy điện hạt nhân Ninh Thuận 2 cũng được tiến hành trong quý 4 của năm nay bởi nhà thầu Nhật Bản JAPC.
Báo cáo cũng cho biết, dự án đầu tư hạ tầng phục vụ thi công hai nhà máy đã được Tập đoàn Điện lực Việt Nam (EVN) phê duyệt.
Dự án khu quản lý vận hành, khu chuyên gia và trụ sở ban quản lý dự án cũng đã hoàn thành thiết kế cơ sở trong quý 3 để trình duyệt trong quý 4/2013. Đây là công trình được xây dựng trên diện tích quy hoạch 22,9 ha tại phường Mỹ Bình, thành phố Phan Rang - Tháp Chàm.
Về nguồn nhân lực, đã có 139 sinh viên cam kết sẽ về làm việc cho nhà máy 1, chủ yếu được đào tạo tại Nga. Nguồn cho nhà máy 2 là khoảng 180 người đào tạo tại các trường đại học có đào tạo các chuyên ngành liên quan đến điện hạt nhân trong nước. EVN cũng đã đề nghị Bộ Giáo dục và Đào tạo xem xét đào tạo tại Nhật Bản 100 sinh viên cho dự án.
Với kỹ sư chuyên ngành khác (khoảng 160 người mỗi nhà máy), EVN có thể tuyển dụng từ các trường đại học trong nước như với các nhà máy điện khác.
Báo cáo cũng cho biết, Bộ Tài chính đã thành lập đoàn đàm phán thỏa thuận về cung cấp tín dụng cho dự án nhà máy
điện hạt nhân Ninh Thuận
2 và đã liên hệ với phía Nhật Bản đề nghị đàm phán, nhưng hiện tại chưa nhận được câu trả lời. Công việc này sẽ tiếp tục trong năm 2014.
Theo nghị quyết đã được Quốc hội thông qua thì tổng mức đầu tư của dự án khoảng 200.000 tỷ đồng (tại thời điểm lập dự án, quý 4/2008).
Vào cuối năm 2011, hiệp định liên chính phủ Việt - Nga về việc cung cấp tín dụng xuất khẩu của Nga để tài trợ xây dựng dự án nhà máy 1 đã được ký kết.
Nhà máy điện hạt nhân Ninh Thuận 1, theo kế hoạch sẽ khởi công vào 2014, đưa tổ máy đầu tiên vận hành vào năm 2020. Trong khi đó, căn cứ vào tình hình chuẩn bị, Chính phủ sẽ báo cáo Quốc hội quyết định thời điểm khởi công xây dựng nhà máy điện hạt nhân Ninh Thuận 2.




Sau chuyến thăm Đan Mạch, Liên minh châu Âu (EU) và Bỉ của Tổng Bí thư, Chủ tịch nước Tô Lâm, Bộ trưởng Ngoại giao Lê Hoài Trung nhấn mạnh bốn nhiệm vụ trọng tâm nhằm chuyển hóa các nhận thức chung, cam kết và thỏa thuận cấp cao thành những chương trình, dự án và sản phẩm cụ thể.
Trong cuộc gặp đại diện chuyên gia, trí thức người Việt tại Bỉ và Luxembourg, Tổng Bí thư, Chủ tịch nước Tô Lâm nhấn mạnh yêu cầu tháo gỡ các điểm nghẽn về cơ chế, chuyển từ tìm kiếm nguồn lực sang kết nối nguồn lực với nhu cầu thực tiễn, lấy kết quả và hiệu quả làm thước đo.
Bộ trưởng Bộ Văn hóa, Thể thao và Du lịch Lâm Thị Phương Thanh nhấn mạnh việc xây dựng Luật Phát triển công nghiệp văn hóa xuất phát từ yêu cầu thực tiễn nhằm giải phóng sức sáng tạo, khơi thông nguồn lực và tạo đòn bẩy đưa công nghiệp văn hóa trở thành động lực tăng trưởng mới của đất nước.
Việt Nam và Bỉ nhất trí làm sâu sắc hơn quan hệ song phương, hướng tới nâng cấp lên Đối tác chiến lược vào thời điểm thích hợp; thúc đẩy hợp tác thương mại, đầu tư, khoa học – công nghệ, đổi mới sáng tạo và các lĩnh vực kinh tế có tiềm năng, thế mạnh của hai nước.
Chuyến thăm chính thức Liên minh châu Âu và Vương quốc Bỉ từ ngày 21 đến 24/10/2026 góp phần củng cố tin cậy chính trị, thúc đẩy triển khai khuôn khổ Đối tác chiến lược toàn diện Việt Nam – EU và mở rộng các hướng hợp tác với Bỉ. Các cuộc tiếp xúc và thỏa thuận trong chuyến thăm tập trung vào thương mại, đầu tư, công nghệ, chuyển đổi xanh và logistics.
Theo dữ liệu mới nhất từ Hiệp hội Viễn thông tài chính liên ngân hàng toàn cầu (SWIFT), USD và euro chiếm tổng cộng 73,46% giá trị thanh toán qua mạng lưới này trong tháng 8/2026, chỉ còn hơn 1/4 dành cho tất cả các đồng tiền khác...
Luật Đất đai (sửa đổi), Luật Nhà ở (sửa đổi) đang được xem xét tại nghị trường Quốc hội. Đại biểu Quốc hội thẳng thắn đề nghị quy định trong Luật phải bảo đảm về giá đất bồi thường và tái định cư. Không để việc đơn giản hóa phương pháp định giá làm giảm mức bảo vệ người có đất bị thu hồi. Dân di dời đi tạm cư thì phải có thời hạn.
