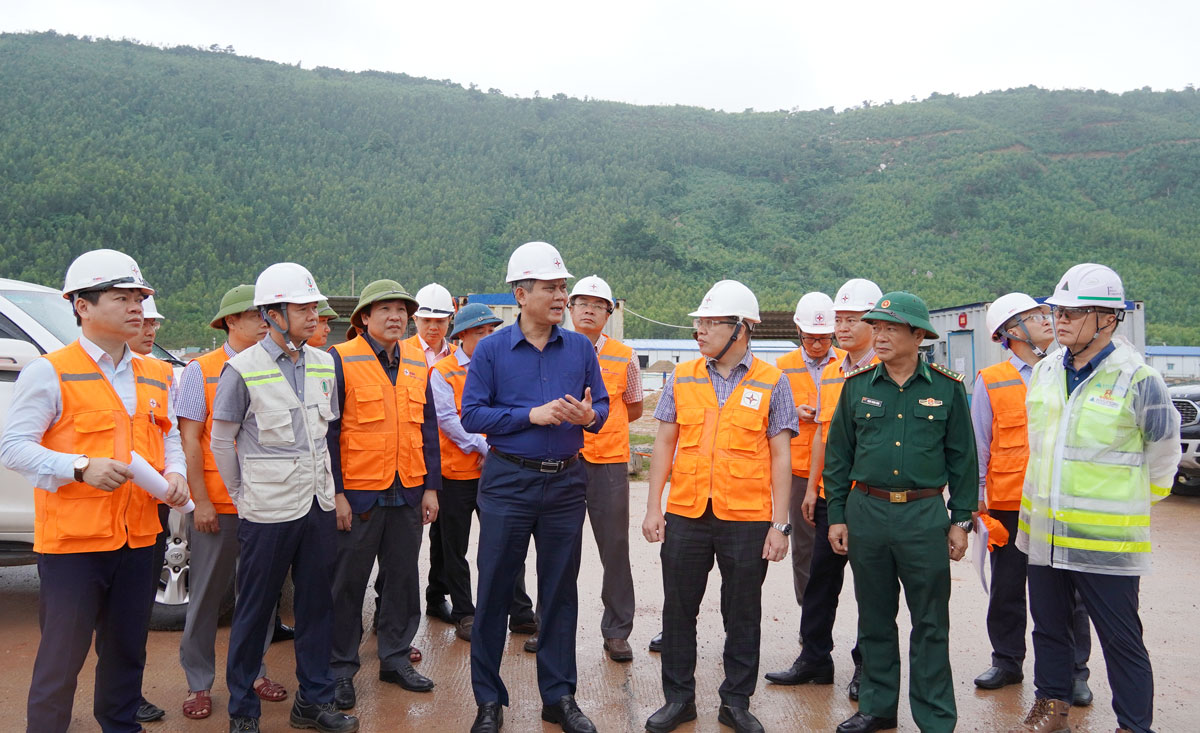

Sau khi kiểm tra tình hình thực tế một số dự án trọng điểm đang triển khai trên địa bàn, lãnh đạo tỉnh Quảng Bình đã chỉ đạo cụ thể các giải pháp, nhằm tháo gỡ khó khăn, vướng mắc cho các dự án trên....
Ngày 31/10 vừa qua, Văn phòng UBND tỉnh Quảng Bình đã có Thông báo kết luận số 4718/TB-VPUBND của Chủ tịch UBND tỉnh Quảng Bình Trần Thắng tại buổi kiểm tra tình hình thực hiện dự án Nhà máy Nhiệt điện Quảng Trạch I và khu tái định cư phục vụ dự án Đường ven biển và cầu Nhật Lệ 3.
Theo đó, sau khi kiểm tra tình hình thực tế, nghe đại diện lãnh đạo Ban Quản lý dự án Điện 2 báo cáo tình hình triển khai, tiến độ, các khó khăn, vướng mắc, kiến nghị, đề xuất liên quan đến bồi thường giải phóng mặt bằng, thi công Dự án Trung tâm Điện lực Quảng Trạch; Chủ tịch UBND huyện Quảng Trạch báo cáo tiến độ thực hiện khu tái định cư phục vụ dự án Đường ven biển và cầu Nhật Lệ 3 xã Quảng Tùng, Chủ tịch UBND tỉnh Quảng Bình đã đưa ra kết luận và chỉ đạo nhằm gỡ "nút thắt" trong thực hiện các dự án trên.
Đầu tiên, đối với dự án Nhà máy Nhiệt điện Quảng Trạch I, đây là dự án trọng điểm, có tính động lực, có ý nghĩa lớn đối với sự phát triển kinh tế - xã hội, an ninh năng lượng đối với tỉnh này. Theo báo cáo của chủ đầu tư dự án, hạng mục cảng nhập than và đê chắn sóng đạt khoảng 60% khối lượng; tiến độ chung của Dự án Nhà máy Nhiệt điện Quảng Trạch đạt hơn 40%. Tuy nhiên, còn một số khó khăn, vướng mắc trong công tác giải phóng mặt bằng, xử lý vật chất nạo vét, bố trí các bãi đổ thải vẫn chưa giải quyết dứt điểm.
Để xử lý dứt điểm các khó khăn, vướng mắc, tạo điều kiện để các dự án tại Trung tâm Điện lực Quảng Trạch, nhất là Dự án Nhà máy Nhiệt điện Quảng Trạch I được triển khai đảm bảo tiến độ, Chủ tịch UBND tỉnh Quảng Bình yêu các sở, ngành, đơn vị, địa phương liên quan, trực tiếp là UBND huyện Quảng Trạch trên cơ sở chức năng, nhiệm vụ được giao tập trung phối hợp chặt chẽ với EVN, Ban Quản lý dự án Điện 2 khẩn trương rà soát, quyết liệt chỉ đạo để tháo gỡ nhanh nhất, sớm nhất những khó khăn, vướng mắc và tạo điều kiện để các dự án tại Trung tâm Điện lực Quảng Trạch triển khai đúng tiến độ.
Cụ thể, về công tác bồi thường giải phóng mặt bằng, UBND tỉnh Quảng Trị giao cho UBND huyện Quảng Trạch tiếp tục tập trung, khẩn trương chỉ đạo các đơn vị, địa phương liên quan rà soát các khó khăn, vướng mắc còn tồn đọng, phối hợp chặt chẽ với Ban Quản lý dự án Điện 2 để xử lý dứt điểm, tạo điều kiện cho các hạng mục dự án được triển khai đúng tiến độ, báo cáo UBND tỉnh Quảng Bình nếu có phát sinh các vấn đề vượt thẩm quyền.
UBND huyện Quảng Trạch chỉ đạo UBND xã vùng dự án, gồm hai xã Quảng Đông, Quảng Kim tập trung tuyên truyền, vận động người dân đồng thuận việc thực hiện dự án và phương án bồi thường để sớm bàn giao mặt bằng thực hiện dự án.
UBND huyện Quảng Trạch chỉ đạo Hội đồng bồi thường giải phóng mặt bằng huyện Quảng Trạch khẩn trương hoàn thành công tác phê duyệt phương án đầu tư xây dựng trạm bơm mới để hoàn trả cho Trạm rađa 535; đẩy nhanh tiến độ các phương án đầu tư xây dựng hoàn trả trạm bơm cấp nước của Công ty cấp nước Hòn La, phương án bồi thường tại hạng mục bãi xỉ, khu vực Nhà máy Nhiệt điện Quảng Trạch 2, và chòm 1, 2, 3 thôn Vĩnh Sơn, xã Quảng Đông. Đồng thời, xử lý, trả lời dứt điểm các vướng mắc của một số hộ dân còn lại chưa di dời nhà ở, lăng mộ, bàn giao mặt bằng.
Còn đối với những tồn tại, vướng mắc trong giải phóng mặt bằng tại tuyến đường ống dẫn nước ngọt, Chủ tịch UBND tỉnh Quảng Bình giao Sở Tài nguyên và Môi trường phối hợp với UBND huyện Quảng Trạch, Ban Quản lý dự án Điện 2 và các đơn vị liên quan rà soát các quy định để xử lý dứt điểm về đơn giá bồi thường tại xã Quảng Kim. UBND huyện Quảng Trạch chỉ đạo Hội đồng giải phóng huyện Quảng Trạch đẩy nhanh các thủ tục kiểm đếm, lập, phê duyệt phương án bồi thường.
Về công tác bố trí tái định cư, UBND huyện Quảng Trạch chỉ đạo các phòng ban trực thuộc đẩy nhanh tiến độ xây dựng các khu tái định cư, sớm bố trí hộ dân phải di dời vào các khu tái định cư; khẩn trương tổng hợp nhu cầu, phối hợp với Ban Quản lý dự án Điện 2 sớm hoàn thành tái định cư giai đoạn 4.
Về đề xuất thay đổi phương án xử lý vật chất nạo vét hạng mục Cảng nhập than, Sở Tài nguyên và Môi trường Quảng Bình tham mưu UBND tỉnh Quảng Bình văn bản không chấp thuận phương án nhận chìm chất nạo vét hạng mục Cảng nhập than theo chỉ đạo của UBND tỉnh Quảng Bình tại Thông báo kết luận số 2453/TB-VPUBND ngày 16/6/2023; số 3632/TB-VPUBND ngày 28/8/2023.
Về bố trí bãi đổ thải Dự án Nhà máy Nhiệt điện Quảng Trạch I, Chủ tịch UBND tỉnh Quảng Bình yêu cầu Ban Quản lý Khu Kinh tế khẩn trương triển khai các công việc liên quan mặt bằng khu đất được xác định vị trí tạm để đất đổ thải của Dự án (làm vật liệu san lấp) thuộc đồ án quy hoạch Khu công nghiệp Hòn La mở rộng. Giao Sở Tài nguyên và Môi trường khẩn trương làm việc cụ thể với Ban Quản lý dự án Điện 2, Ban Quản lý Khu kinh tế, UBND huyện Quảng Trạch để giới thiệu vị trí đổ khoảng 205.000 m3 đất phong hóa còn lại.
Chủ tịch UBND tỉnh Quảng Bình cũng giao cho Sở Công Thương thường xuyên rà soát, theo dõi tình hình triển khai các dự án tại Trung tâm Điện lực Quảng Trạch, định kỳ ngày 30 hàng tháng báo cáo UBND tỉnh những khó khăn, vướng mắc và kiến nghị, đề xuất để kịp thời xử lý, tháo gỡ.
Công an tỉnh, Bộ Chỉ huy Bộ đội biên phòng tỉnh Quảng Bình nắm chắc tình hình, phối hợp chặt chẽ với UBND huyện Quảng Trạch để chủ động triển khai các nhiệm vụ đảm bảo an ninh trật tự trên địa bàn triển khai các dự án, không để phát sinh những điểm nóng, điểm phức tạp về an ninh trật tự.
Chủ tịch UBND tỉnh Quảng Bình cũng đề nghị Ban Quản lý dự án Điện 2 tiếp tục phối hợp với các đơn vị, địa phương liên quan để xử lý dứt điểm công tác bồi thường giải phóng mặt bằng, đảm bảo an ninh trật tự, tạo điều kiện để các dự án triển khai đúng tiến độ. Tập trung nhân lực, vật lực để đẩy nhanh tiến độ thi công các hạng mục dự án khi được bàn giao mặt bằng. Chỉ đạo các nhà thầu và các đơn vị liên quan chú trọng thực hiện tốt công tác đảm bảo an toàn lao động, vệ sinh môi trường, quan tâm công tác an sinh xã hội, tạo điều kiện tuyển dụng, tạo việc làm cho người dân địa phương.

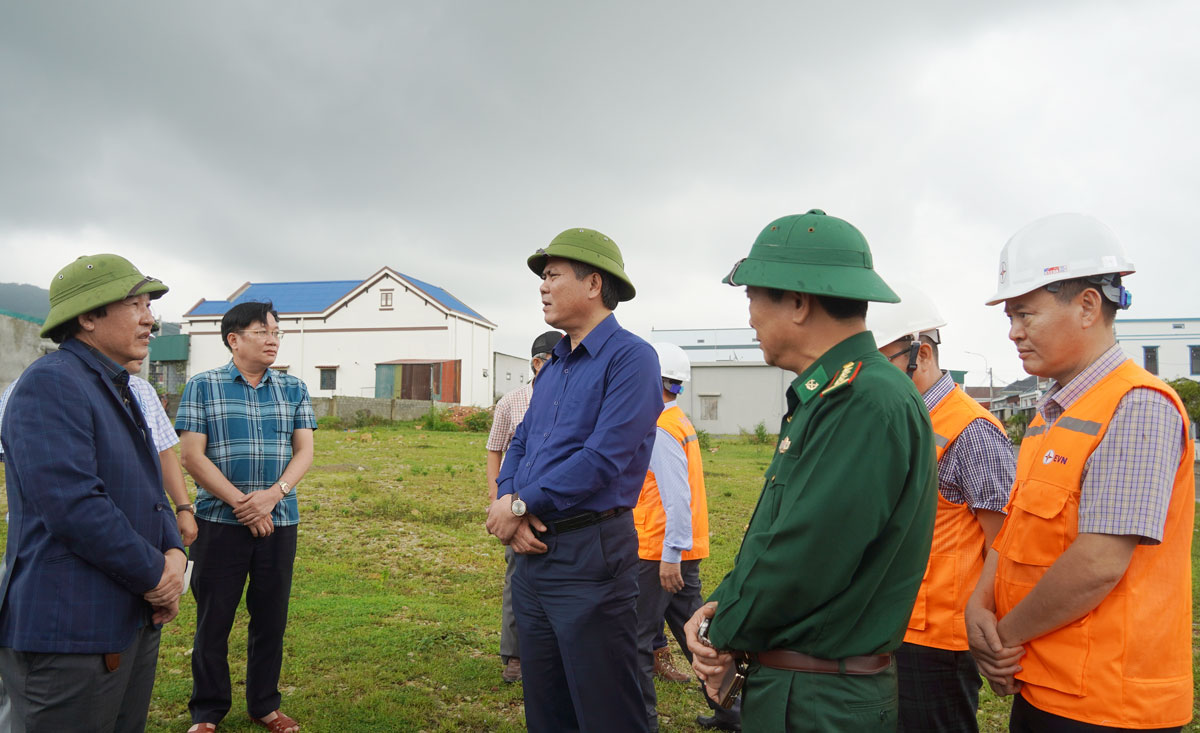

Tiếp đến, đối với khu tái định cư phục vụ dự án Đường ven biển và cầu Nhật Lệ 3 phía Bắc đường tỉnh 22, thuộc địa phận xã Quảng Tùng, huyện Quảng Trạch. Chủ tịch UBND tỉnh Quảng Bình yêu cầu UBND huyện Quảng Trạch khẩn trương phê duyệt báo cáo kinh tế kỹ thuật; triển khai lựa chọn nhà thầu thi công và thi công hoàn thành khu tái định cư để đẩy nhanh tiến độ tái định cư, góp phần sớm hoàn thành Dự án Đường ven biển và cầu Nhật Lệ 3.
Việt Nam nằm trong danh sách các nước đang phát triển có lượng nhập khẩu không đáng kể và sẽ được loại trừ áp dụng biện pháp tự vệ theo quy định của WTO...
Muốn thành công trên thị trường quốc tế, doanh nghiệp Việt cần tự tìm ra sức mạnh nội tại, biết tận dụng lợi thế công nghệ số và sự linh hoạt của mình. Sự chủ động của doanh nghiệp, cùng với sự đồng hành, kiến tạo cơ chế từ Nhà nước chính là điểm tựa vững chắc, giúp “khơi thông dòng chảy Go Global”, đưa các thương hiệu Việt tự tin vươn mình ra biển lớn...
Trong bối cảnh kinh tế toàn cầu đầy biến động và yêu cầu hội nhập ngày càng sâu rộng, hoạt động xúc tiến thương mại của Việt Nam không còn dừng lại ở vai trò hỗ trợ đơn thuần, mà đã vươn mình trở thành một trong những trụ cột chiến lược, là đòn bẩy quan trọng để duy trì đà tăng trưởng, mở rộng thị trường và khẳng định vị thế hàng Việt Nam trên trường quốc tế...
Trong đêm mưa gió, chiếc xe địa hình có ống thở, đội các UAV vắt vẻo trên đầu, vượt qua các vùng nước ngập sâu trên quốc lộ 1A để tiến vào vùng Nam Trung Bộ, cứu trợ người dân tại các điểm ngập sâu…
Trên địa bàn TP.Hà Nội, việc thực hiện nghĩa vụ tài chính của người dân, doanh nghiệp trong các thủ tục hành chính lĩnh vực đất đai còn gặp nhiều khó khăn, vướng mắc. Do đó, tái cấu trúc, liên thông quy trình thực hiện nghĩa vụ tài chính đối với thủ tục hành chính lĩnh vực đất đai để thực hiện trên môi trường điện tử là điều cấp thiết trong bối cảnh hiện nay...
Thuế đối ứng của Mỹ có ảnh hướng thế nào đến chứng khoán?
Chính sách thuế quan mới của Mỹ, đặc biệt với mức thuế đối ứng 20% áp dụng từ ngày 7/8/2025 (giảm từ 46% sau đàm phán), có tác động đáng kể đến kinh tế Việt Nam do sự phụ thuộc lớn vào xuất khẩu sang Mỹ (chiếm ~30% kim ngạch xuất khẩu). Dưới đây là phân tích ngắn gọn về các ảnh hưởng chính:
