Tại buổi họp báo thường kỳ quý III-2025 của UBND TP. Cần Thơ
mới đây, lãnh đạo Sở Tài chính TP. Cần Thơ đã cho biết như trên khi đề cập đến việc
triển khai Nghị quyết 45/2022/QH15 tại địa phương.
Việc triển khai thí điểm một số cơ chế, chính sách đặc thù kỳ
vọng tạo đột phá cho TP. Cần Thơ. Theo Nghị quyết 45/2022/QH15, có 6 nội dung
được quy định thí điểm một số cơ chế, chính sách đặc thù. Đó là: quản lý
tài chính, ngân sách nhà nước; phân cấp quản lý nhà nước trong lĩnh vực đất
đai; quản lý quy hoạch; thu nhập của cán bộ, công chức, viên chức thuộc thành
phố quản lý; chính sách ưu đãi, hỗ trợ đầu tư đối với dự án nạo vét kết hợp thu
hồi sản phẩm luồng hàng hải Định An - sông Hậu và trung tâm liên kết sản xuất,
chế biến và tiêu thụ sản phẩm nông nghiệp vùng đồng bằng sông Cửu Long tại Cần
Thơ.
Tuy nhiên, theo lãnh đạo Sở Tài chính TP. Cần Thơ, đến nay
quá trình triển khai còn nhiều khó khăn, hạn chế, chưa đáp ứng được yêu cầu và
mong đợi, chưa phát huy hiệu quả cao nhất. Đặc biệt, đối với dự án nạo vét kết hợp
thu hồi sản phẩm hàng hải luồng Định An - sông Hậu, Phó giám đốc Sở Tài chính
TP. Cần Thơ Võ Nhật Quang cho rằng không đạt tính khả thi về hiệu quả kinh tế.
Cụ thể, theo ông Quang, kết quả nghiên cứu của Cục Hàng
hải Việt Nam, Bộ Giao thông vận tải (nay là Cục Hàng hải và Đường thủy Việt Nam,
Bộ Xây dựng) cho thấy dự án nạo vét kết hợp thu hồi sản phẩm luồng hàng hải Định An
- sông Hậu không đạt tính khả thi về hiệu quả kinh tế. Bộ Giao thông vận tải đã
thống nhất đưa dự án ra khỏi danh mục dự án nạo vét vùng nước cảng biển, kết hợp
thu hồi sản phẩm bằng hình thức xã hội hóa thuộc phạm vi quản lý của Bộ. Vì
vậy, TP. Cần Thơ sẽ rà soát đề xuất Chính phủ báo cáo Quốc hội xem xét dừng
thực hiện dự án.
Tháng 4/2025, Cục Hàng hải và Đường Thủy Việt Nam lấy ý
kiến các địa phương gồm TP. Cần Thơ, Sóc Trăng, Trà Vinh, Hậu Giang, Vĩnh
Long, Đồng Tháp và An Giang (trước sáp nhập) về kết quả báo cáo nghiên cứu khả
thi dự án nạo vét kết hợp thu hồi sản phẩm luồng hàng hải Định
An - Sông Hậu nhằm đáp ứng cho tàu trọng tải từ 10.000 tấn trở lên.
Trong đó, báo cáo nghiên cứu khả thi do liên danh Công ty cổ
phần tư vấn Thiết kế cảng - Kỹ thuật biển (Portcoast) và Công ty cổ
phần tư vấn Xây dựng công trình hàng hải (CBM) thực hiện, được thẩm tra bởi
Liên danh Công ty TNHH tư vấn Đại học Xây dựng và Công ty cổ phần tư vấn Xây dựng
cảng - Đường thủy, thì dự án không đạt tính khả thi về hiệu quả tài chính. Chi
tiết đáng chú ý trong báo cáo này là tổng mức đầu tư của dự án dự tính trên
2.182 tỷ đồng (bao gồm 10% chi phí dự phòng), trong khi giá trị sản phẩm tận
thu chỉ đạt gần 150 tỷ đồng.

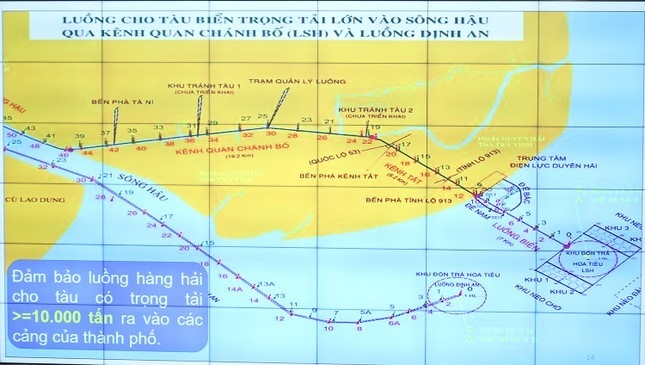

Luồng hàng hải Định An ra cửa Định An, một trong chín cửa của
sông Cửu Long đổ ra Biển Đông, thuộc chi lưu sông Hậu, nằm giữa hai tỉnh Trà
Vinh (nay thuộc Vĩnh Long) và Sóc Trăng (nay thuộc Cần Thơ), từng được nạo vét,
duy tu nhiều lần ngoài cửa Định An, nhưng chỉ sau một thời gian ngắn là bị bồi
lấp trở lại.
Năm 2022, UBND TP. Cần Thơ có kiến nghị gửi Quốc hội đề nghị
xem xét cơ chế đặc thù triển khai luồng hàng hải Định An. Trên cơ sở này, ngày
11/01/2022, Quốc hội đã ban hành Nghị quyết số 45/2022/QH15 về thí điểm một số
cơ chế, chính sách đặc thù phát triển TP. Cần Thơ; trong đó cho phép địa phương
này nạo vét kết hợp thu hồi sản phẩm luồng hàng hải Định An - sông Hậu cho tàu
10.000 tấn trở lên ra vào.
Luồng Định An trên sông Hậu có tổng chiều dài hơn 121 km,
chia thành hai đoạn chính. Đoạn đầu nằm trong sông dài khoảng 91 km, có độ sâu
từ âm (-7 m) đến âm (-10 m), đạt chuẩn cho tàu tải trọng từ 10.000 - 20.000 tấn
có thể lưu thông một cách dễ dàng. Trong khi đó, đoạn ở khu vực cửa Định An dài
khoảng 30 km, có độ sâu khoảng âm (-3 m) đến âm (-4 m), chỉ cho phép tàu có tải
trọng từ 3.000 - 5.000 tấn có thể ra vào.
Hiện nay, tuyến luồng này hiện chỉ hoạt động đạt khoảng 45%
công suất thiết kế, với lượng hàng thông qua năm 2023 đạt khoảng 12,4 triệu tấn,
trong khi công suất thiết kế là 27,5 triệu tấn/năm.
