Hiện tại, Tập đoàn Dầu khí Việt Nam phối hợp cùng các đơn vị vận hành thử nghiệm đang xử lý các tồn tại phát hiện trong quá trình chạy thử để chuẩn bị chạy thử nghiệm nâng công suất cho tổ máy số 1 Nhiệt điện Thái Bình 2 (dự kiến bắt đầu vào ngày 15/7 sẽ khởi động lại lò hơi) và triển khai chạy thử đến công suất 100% tương đương 600MW.

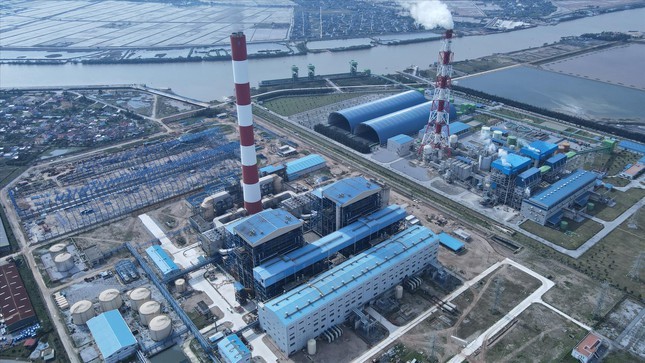

Theo báo cáo của Ban quản lý dự án nhiệt điện Thái Bình 2, dự án đạt 94,56% tiến độ tổng thể, trong đó công tác thiết kế đạt gần 100%; tiến độ mua sắm đạt 98,39%; tiến độ thi công đạt 96,72% và tiến độ chạy thử đạt 49,5%.
Dự án có khoảng 1.200 công nhân thi công trực tiếp tham gia công tác gia công chế tạo, lắp đặt, vận hành, chạy thử thuộc 33 đơn vị tham gia thi công và chạy thử.
Trong đó có 25 nhà thầu thi công trong nước; 4 nhà thầu nước ngoài (Qingdao, SDC, ABB, BWBC); 4 đơn vị bảo dưỡng thiết bị (PVPS, PVCFC, NPS, PV Power HT).
Nhân lực thi công dự án đảm bảo và vượt so với kế hoạch huy động đã đề ra. Dự kiến nhân lực lắp đặt bắt đầu giảm từ cuối tháng 8/2022 sau khi công tác gia công chế tạo hệ thống vận chuyển than, kéo cáp điện, lắp đặt đường ống thải xỉ kết thúc. Nhân sự chạy thử và vận hành sẽ tăng do tiến hành chạy thử đồng thời cả hai tổ máy.
Đến nay, công tác thi công lắp đặt, chạy thử đã hoàn thành 13 hệ thống bao gồm: sân phân phối 220kV; cung cấp nước thô; xử lý nước và nước thải; khí nén; lò hơi phụ; cung cấp dầu HFO; ống khói, HVAC, nước làm mát chính, cung cấp NH3, Nitơ và CO2, máy phát diezen.
Các hệ thống đang tiếp tục hoàn thiện bao gồm: Hệ thống vận chuyển than, kho than; Khử lưu huỳnh trong khói (FGD); thải tro xỉ; hệ thống phòng cháy chữa cháy đang được tổng thầu Tổng Công ty Cổ phần Xây lắp Dầu khí Việt Nam (PETROCONs) cùng các nhà thầu nỗ lực triển khai rút ngắn tiến độ.
PETROCONs cũng đang tập trung hoàn thiện các hệ thống trên đường găng tiến độ như băng tải vận chuyển than, kho than để tiến hành cấp đủ than nâng công suất tổ máy 1 và hoàn thành các hệ thống FGD khử Sox trong khói thải của nhà máy.
Dự án Nhiệt điện Thái Bình 2 do Tập đoàn Dầu khí Việt Nam làm chủ đầu tư. Đây là dự án "đóng băng" nhiều năm, thậm chí có thời điểm rơi vào bế tắc. Thời gian qua, với sự quan tâm chỉ đạo thường xuyên của Chính phủ, quyết tâm của Tập đoàn Dầu khí Việt Nam, dự án đã có nhiều chuyển biến tích cực.
Việc hoàn thành các mốc tiến độ quan trọng như đốt dầu lần đầu Tổ máy số 1 vào ngày 23-2; hòa đồng bộ bằng dầu Tổ máy số 1 vào lưới điện quốc gia với các thông số kỹ thuật an toàn, ổn định, đặc biệt bảo đảm các yêu cầu về môi trường vào ngày 12-5 là minh chứng cho sự “hồi sinh” của dự án.




Với khoảng 4,5 triệu tỷ đồng tổng tài sản, doanh nghiệp nhà nước đang nắm giữ một phần quan trọng nguồn lực của nền kinh tế Việt Nam. Tuy nhiên, để hiện thực hóa các mục tiêu của Nghị quyết 79-NQ/TW, bài toán không chỉ nằm ở quy mô nguồn lực mà còn ở năng lực quản trị, thực thi và phát huy quyền tự chủ…
Việt Nam đang dần khẳng định vị thế của mình trên bản đồ du lịch quốc tế - không chỉ với thị trường châu Âu mà còn với cả làn sóng du khách châu Á đang có xu hướng "đi gần, đi thường xuyên"...
Khám phá Diễn đàn Một sức khỏe tại Vietstock 2026 và tham gia thảo luận về các giải pháp thực tiễn để phát triển ngành chăn nuôi bền vững.
Chiều 11/8, Tạp chí Kinh tế Việt Nam/VnEconomy đã tổ chức Diễn đàn: “Hoàn thiện chính sách tạo lợi thế cạnh tranh thúc đẩy phát triển năng lượng”.
Từ ngày 11/8, Tổng công ty Đường sắt Việt Nam chính thức chuyển đổi thành Tập đoàn Đường sắt Quốc gia Việt Nam, với định hướng trở thành doanh nghiệp nòng cốt trong vận tải, hạ tầng và công nghiệp đường sắt...
Chiều 11/8, Tạp chí Kinh tế Việt Nam/VnEconomy đã tổ chức Diễn đàn: “Hoàn thiện chính sách tạo lợi thế cạnh tranh thúc đẩy phát triển năng lượng”.
Diễn đàn “Hoàn thiện chính sách tạo lợi thế cạnh tranh thúc đẩy phát triển năng lượng” do Tạp chí Kinh tế Việt Nam - VnEconomy - Vietnam Economic Times tổ chức, phát sóng vào lúc 14h00 ngày 13/8/2026 trên các nền tảng Vneconomy.vn, Fanpage VnEconomy, Youtube VnEconomy...
