Kiểm toán Nhà nước vừa công bố kết quả kiểm toán hoạt động xây dựng và quản lý, sử dụng vốn đầu tư dự án cầu Bạch Đằng, đường dẫn và nút giao cuối tuyến theo hình thức BOT.

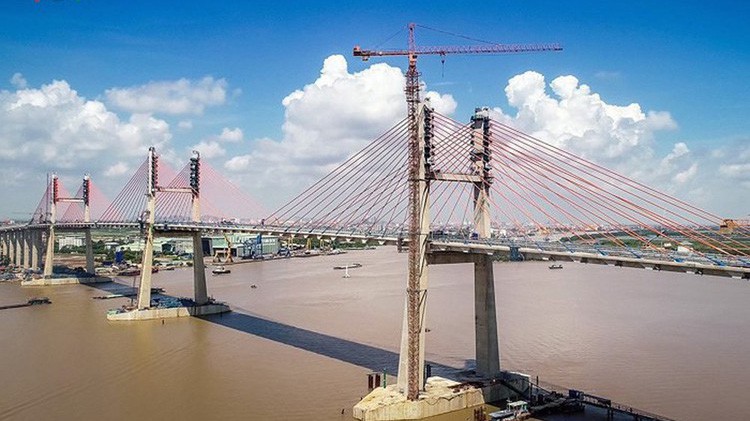

Dự án cầu Bạch Đằng, đường dẫn và nút giao cuối tuyến được đầu tư theo hình thức BOT, khởi công tháng 9/2014, tổng chiều dài 5,3km, tổng vốn đầu tư 7.277 tỷ đồng và chính thức đưa vào hoạt động từ ngày 1/9/2018. Đây là cây cầu kết nối tỉnh Quảng Ninh với thành phố Hải Phòng, thuộc tuyến cao tốc Hạ Long-Hải Phòng và nối trực tiếp vào tuyến cao tốc Hải Phòng - Hà Nội.
Sai định mức, đơn giá làm tăng chi phí
Theo kết quả kiểm toán, chi phí đầu tư thực hiện dự án tính đến 30/9/2018 của Công ty Cổ phần BOT cầu Bạch Đằng trên 4.319 tỷ đồng; giá trị được kiểm toán trên 4.312 tỷ đồng; số kiểm toán trên 4.145 tỷ đồng, chênh lệch giảm trên 167 tỷ đồng do sai khối lượng, sai đơn giá và sai khác.
Kiểm toán giá trị còn lại 433 tỷ đồng, Kiểm toán Nhà nước kiến nghị giảm trên 193 tỷ đồng. Bên cạnh đó, kết quả kiểm toán cũng chỉ ra những tồn tại, hạn chế trong công tác lập, thẩm định, phê duyệt, điều chỉnh dự án đầu tư như: Tổng mức đầu tư lập chưa rõ ràng, chưa có đủ dữ liệu báo giá vật tư nhà sản xuất và công bố giá vật liệu để xây dựng dự toán công trình; tổng mức đầu tư điều chỉnh còn một số chi phí tạm tính; bố trí đường cong tròn mặt cầu, độ dốc dọc đường dẫn cầu chưa phù hợp, khoảng cách từ trạm thu phí đến đầu dốc cầu có thể ảnh hưởng đến quá trình lưu thông...
Mặt khác, công tác thẩm định phê duyệt dự toán còn chậm; dự toán chỉnh giá chưa chuẩn xác; không có bản vẽ thiết kế, dự toán tạm tính, chưa đủ cơ sở xác định mức độ chính xác, phù hợp các quy định...
Trong công tác lựa chọn nhà thầu, thương thảo và ký kết hợp đồng, nhà thầu và nhà tư vấn giám sát chưa có nhiều kinh nghiệm đối với công trình cầu dây văng 3 nhịp, trụ tháp thấp; Dự án điều chỉnh tiến độ tới 3 lần nhưng chưa hoàn thành toàn bộ theo yêu cầu thiết kế; đến thời điểm kiểm toán, hầu hết các gói thầu xây lắp chính đều chậm tiến độ so với hợp đồng ban đầu.
Công tác quản lý chi phí đầu tư, việc nghiệm thu và thanh toán một số khối lượng và đơn giá còn chưa phù hợp; thanh toán trùng khối lượng; chi vượt dự toán được duyệt hoặc không tuân thủ các điều khoản cam kết trong hợp đồng. Bên cạnh đó, chủ đầu tư chưa có phương án thực hiện thanh lý, thu hồi giá trị vật tư, thiết bị còn lại đối với gói thầu điện tạm phục vụ thi công sau khi thi công xong.
Ngoài ra, Sở Giao thông Vận tải tỉnh Quảng Ninh chưa thực hiện đầy đủ các nhiệm vụ, quyền hạn, trách nhiệm trong công tác kiểm tra, giám sát của đại diện cơ quan Nhà nước có thẩm quyền.
Kiến nghị giảm thời gian thu phí, giảm chi phí hoàn vốn
Từ các sai sót phát hiện qua kiểm toán, Kiểm toán Nhà nước kiến nghị Công ty Cổ phần BOT cầu Bạch Đằng: Điều chỉnh sổ kế toán, báo cáo tài chính, báo cáo quyết toán; không tính vào chi phí hoàn vốn của dự án trên 286 tỷ đồng; phối hợp với các đơn vị liên quan và UBND tỉnh Quảng Ninh rà soát, xử lý theo đúng quy định trên 88 tỷ đồng gồm giá trị nghiệm thu và giá trị hợp đồng còn lại; giảm 2,42 năm thu phí so với phương án tài chính của Hợp đồng BOT.
Kiến nghị đối với Sở Giao thông Vận tải và UBND tỉnh Quảng Ninh đôn đốc Công ty Cổ phần BOT cầu Bạch Đằng thực hiện nghiêm túc kết luận, kiến nghị của Kiểm toán Nhà nước; phối hợp với Công ty Cổ phần phần BOT cầu Bạch Đằng làm rõ nguyên nhân khách quan, chủ quan dẫn đến chậm tiến độ dự án để xác định trách nhiệm của các bên liên quan và xử phạt theo Hợp đồng, không tính chi phí lãi vay phát sinh do chậm tiến độ thuộc về doanh nghiệp dự án và nhà thầu.
Phối hợp với Công ty Cổ phần BOT cầu Bạch Đằng thực hiện rà soát, cập nhật những thay đổi của các chỉ tiêu trên phương án tài chính để làm cơ sở tính toán, điều chỉnh phương án tài chính của dự án, bảo đảm sự hài hòa lợi ích giữa Nhà nước, nhà đầu tư và người sử dụng sau khi dự án được phê duyệt Báo cáo quyết toán dự án hoàn thành; làm rõ trách nhiệm các bên liên quan trong việc để xảy ra hiện tượng mặt cầu hoàn thành ghập ghềnh, lượn sóng và đôn đốc các nhà đầu tư, các đơn vị liên quan có biện pháp xử lý mặt cầu.
Ngày 7/10, Hội nghị lần thứ tư Ban Chấp hành Trung ương Đảng khóa XIV tiếp tục ngày làm việc thứ ba, thảo luận về tình hình phát triển kinh tế - xã hội, thực hiện ngân sách nhà nước năm 2026 và dự kiến kế hoạch năm 2027; cùng nhiều nội dung quan trọng về thu hút nhân tài, hoạt động đầu tư, kinh doanh của đảng viên và công tác xây dựng Đảng.
Sau hơn một năm cả nước vận hành mô hình chính quyền địa phương hai cấp, yêu cầu đổi mới phương thức lãnh đạo, cầm quyền theo Nghị quyết 28-NQ/TW trở nên cấp thiết. Điều này nhằm bảo đảm hệ thống chính trị tinh gọn thực sự đi đôi với hiệu lực và hiệu quả.
Hai bên nhất trí khai thác lợi thế địa kinh tế của Việt Nam và Panama, tăng cường kết nối vận tải, logistics, dòng tài chính và chuỗi cung ứng giữa Đông Á với Mỹ Latinh; đồng thời ký kết, trao 9 văn kiện hợp tác trong các lĩnh vực vận tải biển, an ninh, nông nghiệp, du lịch, hải quan, hàng không và đào tạo.
Chiều 6/10, tại Nhà Quốc hội, Tổng Bí thư, Chủ tịch nước Tô Lâm và Phu nhân chủ trì Lễ đón trọng thể Tổng thống Cộng hòa Panama José Raúl Mulino và Phu nhân, đang thăm chính thức Việt Nam từ ngày 5 đến 8/10/2026.
Trong ngày làm việc thứ hai Hội nghị lần thứ tư Ban Chấp hành Trung ương Đảng khóa XIV, Trung ương tập trung thảo luận nhiều nội dung quan trọng về xây dựng, chỉnh đốn Đảng; công tác cán bộ; thu hút, trọng dụng nhân tài; hoạt động đầu tư, kinh doanh của đảng viên và công tác kiểm tra, giám sát, kỷ luật của Đảng.
Việt Nam đã vươn lên thành một trong những “cường quốc xuất khẩu” trên thế giới. Tuy nhiên, đằng sau kim ngạch hàng trăm tỷ USD và những dòng hàng hóa đã đi khắp các thị trường, thương hiệu Việt vẫn đang đối mặt với bài toán định vị và nâng cao giá trị trên bản đồ toàn cầu.
Tăng trưởng nhanh sẽ kéo theo những thay đổi lớn. Nếu người dân không được lắng nghe, doanh nghiệp thiếu niềm tin và các nhóm chịu tác động không được hỗ trợ thích đáng, chi phí xã hội của quá trình cải cách sẽ tăng lên.
