Hội thảo “Kinh nghiệm phát triển dự án điện sinh khối tại Việt Nam” do Tổ chức Hợp tác Phát triển Đức (GIZ) cùng Cục Điện lực và Năng lượng tái tạo (Bộ Công Thương) tổ chức theo hình thức trực tuyến, diễn ra chiều 25/11/2021 đã nhận được nhiều chia sẻ từ các chuyên gia.
Sự kiện nằm trong khuôn khổ dự án “Bảo vệ Khí hậu thông qua phát triển thị trường sinh học bền vững tại Việt Nam” (BEM), do GIZ phối hợp cùng Cục Điện lực và Năng lượng tái tạo thực hiện. Dự án do Bộ Môi trường, Bảo tồn Thiên nhiên và An toàn Hạt nhân CHLB Đức (BMU) thông qua Quỹ Sáng kiến Khí hậu Quốc tế tài trợ.
Ông Nathan Moore – Giám đốc Dự án BEM, cho biết Dự án BEM được triển khai tại Việt Nam từ tháng 4/2019 đến tháng 3/2023, hướng đến cải thiện các điều kiện tiền đề cho việc sử dụng bền vững các nguồn tài nguyên sinh khối để sản xuất điện và nhiệt trong cả nước.
Dự án BEM tập trung vào 3 lĩnh vực hoạt động chính.
Một là, hỗ trợ điều chỉnh khung chính sách về lập quy hoạch và cấp phép thực hiện các dự án năng lượng sinh khối, hỗ trợ xây dựng các chiến lược quy hoạch phát triển nguồn năng lượng sinh khối ở địa phương.
Hai là, nâng cao năng lực cho doanh nghiệp tư nhân để triển khai việc thiết kế và phát triển các dự án đầu tư năng lượng sinh khối. Cùng với đó, nâng cao năng lực các tổ chức tài chính để huy động cấp vốn thực hiện các dự án đầu tư năng lượng sinh khối.
Ba là, hỗ trợ và thúc đẩy hợp tác công nghệ cũng như kết nối các doanh nghiệp Việt Nam với doanh nghiệp quốc tế, viện nghiên cứu và các trường đại học về sử dụng tài nguyên sinh khối.
Ông Phạm Nguyên Hùng, Phó Cục trưởng Cục Điện lực và Năng lượng tái tạo (Bộ Công Thương) nhận định, là một nước nông nghiệp, Việt Nam có tiềm năng sản xuất năng lượng sinh khối nhờ các nguồn tài nguyên sinh khối sẵn có. Tuy nhiên, việc khai thác và sử dụng các nguồn tài nguyên sinh khối này vẫn còn hạn chế.
Mặc dù Chính phủ đã dành nhiểu chính sách để thu hút các nhà đầu tư vào các dự án điện sinh khối, nhưng cho đến nay tổng công suất các nhà máy điện sinh khối vẫn còn chiếm tỷ lệ rất nhỏ trong tổng công suất điện tại Việt Nam.
Ông Nguyễn Anh Tuấn, Giám đốc Trung tâm Năng lượng tái tạo, Viện Năng lượng (Bộ Công Thương), cho biết điện sinh khối ghi nhận trên hệ thống điều độ ngành điện hiện chỉ có 3 nhà máy: Nhà máy đường KCP Phú Yên, Nhà máy đường SK An khê, Nhà máy đường Bourbon.

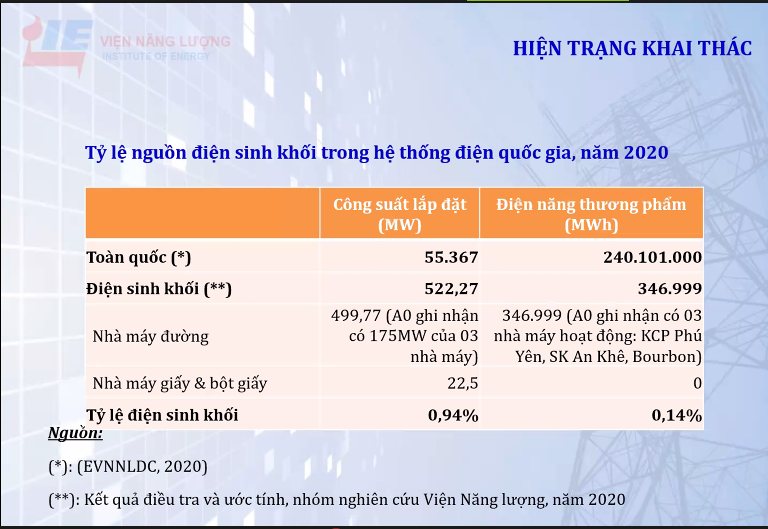

Ba nhà máy này có tổng công suất điện 175 MW, tổng sản lượng điện bán lên lưới trong năm 2020 hơn 346 triệu kWh, chỉ chiếm 0,14% trong tổng lượng điện cả nước. Trong khi đó, khảo sát của Viện Năng lượng, hiện cả nước có 10 nhà máy điện sinh khối, với tổng công suất 522MW, tuy nhiên phần lớn các nhà máy điện này chỉ phục vụ điện nội bộ, chưa bán lên lưới điện quốc gia.
Theo ông Nguyễn Anh Tuấn, trước kia giá FIT (biểu giá điện hỗ trợ) cho điện sinh khối được Nhà nước đưa ra chỉ có 5,8 UScent/kWh, sau đó nâng lên 7,03 UScent/kWh cho điện đồng phát và 8,47 UScent/kWh cho điện sinh khối không đồng phát.
Mặc dù giá FIT đã tăng lên, nhưng phát triển điện sinh khối gặp rất nhiều khó khăn bởi nhiều nguyên nhân. Trước hết, khả năng cung cấp nhiên liệu không ổn định và thiếu tính bền vững, giá nguyên liệu thường xuyên thay đổi theo mùa vụ. Tiếp đến, trở ngại lớn nhất là vốn đầu tư ban đầu lớn.
Trong khi đó, các doanh nghiệp ở Việt Nam vẫn thiếu kinh nghiệm phát triển điện sinh khối, thiếu kỹ sư và công nhân lành nghề để xây dựng và vận hành các dự án điện sinh khối. Nhà nước cũng chưa quy hoạch vùng nguyên nhiên liệu cho phát triển các dự án điện sinh khối.
Ông Matthias Eichelbronner chuyên gia quốc tế của dự án BEM tại Việt Nam chia sẻ nhiều kinh nghiệm quốc tế rất thiết thực cho phát triển năng lượng sinh khối.
Theo đó, điện sinh khối tại khu vực Đông Nam Á chủ yếu là điện bã mía. Sản xuất đường ở Thái Lan chi phí thấp hơn so với Việt Nam, bởi vì họ đã sử dụng bã mía để sản xuất điện, nhờ đó giảm được chi phí năng lượng.
Bình quân sản xuất mỗi tấn đường, sẽ có 31 tấn bã mía, sẽ nâng cao lợi nhuận cho nhà máy mía đường, từ đó hạ được giá bán đường để cạnh tranh. Brazil là nước xuất khẩu đường lớn nhất thế giới cũng thúc đẩy điện sinh khối và có cơ chế phát điện đối với ngành mía đường.
Chia sẻ kinh nghiệm phát triển điện sinh khối tại Đức, ông Matthias cho biết tổng công suất điện sinh khối tại Đức lên tới 50 GW, trong đó điện biogas đạt 10 GW; điện từ sinh khối dạng rắn như gỗ, công xuất đã lên tới gần 1,7 GW.
Đức có cơ chế giá FIT cho điện sinh khối rất cao, hiện nay khung đấu giá được nước này đưa ra vào khoảng 15 UScent/kWh. Thực tế, sau đấu giá, thì giá mua điện sinh khối đạt bình quân 19 US cent/kWh, có những loại điện sinh khối được mua tới 21 cent/kWh như điện phát từ cỏ, rơm rạ.
“Sẽ thật phi lý khi Việt Nam mỗi năm xuất khẩu hơn 1 triệu tấn dăm gỗ, và là nước xuất khẩu viên nén lớn thứ hai thế giới, thế nhưng lại không sử dụng những nhiên liệu này để sản xuất điện", ông Matthias tiếc nuối.
"Điện sinh khối ở Việt Nam phát triển ì ạch, cần xem hiệu quả về mặt kỹ thuật và chi phí. Chúng tôi đã nghiên cứu khảo sát tại 5 nhà máy đường tại Việt Nam, thấy rằng lượng hơi sử dụng cao, nhưng hiệu năng đốt lò vẫn còn thấp. Trong khi các nhà máy sản xuất đường ở Brazil sử dụng lượng hơi và điện ít hơn so với các nhà máy đường ở Việt Nam”, ông Matthias thông tin.
Theo ông Matthias, giá FIT đối với điện bã mía tại Việt Nam với 2 mức 7,03 UScent/kWh và 8,47 UScent/kWh là quá thấp. Chính vì giá thấp khiến nhiều nhà máy đầu tư công nghệ Trung Quốc. “Phải hiểu công nghệ Trung Quốc tuy rẻ, nhưng giá thành sản xuất điện lại rất cao, độ bền không lâu. Thành ra, sử dụng công nghệ thấp giá rẻ, thì lại thành đắt”, ông Matthias nhấn mạnh.
Ông Matthias khuyến nghị cần có cơ chế chính sách thúc đẩy thị trường tài chính cho điện sinh khối. Cũng vì giá FIT quá thấp, đầu tư nhiều rủi ro, khiến các ngân hàng không dám cho doanh nghiệp vay vốn để đầu tư xây dựng các nhà máy điện sinh khối.
Cũng tại hội thảo, dự án BEM giới thiệu phiên bản cập nhật của cuốn “Sổ tay hướng dẫn phát triển dự án năng lượng sinh khối tại Việt Nam”. Cuốn tài liệu, được Chương trình Hỗ trợ Năng lượng GIZ tại Việt Nam cùng Cục Điện lực và Năng lượng tái tạo/Bộ Công Thương cập nhật và hoàn thiện, gồm các thông tin cụ thể về quy trình thực hiện các thủ tục đầu tư trong phát triển dự án sản xuất điện nối lưới từ sinh khối tại Việt Nam.
Dù là lực lượng đông đảo nhất với trên 5 triệu hộ kinh doanh, đóng góp lớn vào ngân sách và mắt xích phân phối quan trọng của nền kinh tế, nhưng khu vực hộ kinh doanh đang phải đối mặt với nhiều sức ép từ thị trường cùng rào cản thể chế...
Mời quý độc giả đón đọc Tạp chí Kinh tế Việt Nam số 34-2026 phát hành ngày 24/08/2025 với nhiều chuyên mục hấp dẫn...
Đại hội đại biểu toàn quốc Liên minh Hợp tác xã Việt Nam lần thứ VII, nhiệm kỳ 2026-2031 là sự kiện quan trọng trong việc định hướng phát triển khu vực kinh tế tập thể, đặt mục tiêu đến năm 2031 cả nước có 45.000 hợp tác xã, 8 triệu thành viên và đẩy mạnh chuyển đổi số, chuyển đổi xanh...
Diễn biến kinh tế vĩ mô trong tháng 7/2026 và nửa đầu tháng 8/2026 cho thấy dự báo tăng trưởng GDP Việt Nam của hàng loạt tổ chức tài chính trong nước và quốc tế đã có sự “đảo chiều” đáng chú ý. Không chỉ các dự báo được điều chỉnh tăng, mà đáng lưu ý hơn là biên độ và tốc độ điều chỉnh. Diễn biến này cho thấy nền kinh tế đang đứng trước những cơ hội mới, song đồng thời vẫn phải đối mặt với không ít thách thức đan xen...
Đất nông nghiệp từ lâu được nhìn nhận chủ yếu như tư liệu sản xuất, nhưng những biểu hiện thoái hóa, xói mòn, suy giảm độ phì đang đặt ra yêu cầu thay đổi cách ứng xử. Các chuyên gia cho rằng cần chuyển từ tư duy “quyền đối với đất” sang “quyền của đất”, qua đó đề cao trách nhiệm của con người trong bảo vệ, phục hồi và duy trì sức khỏe đất.
Trong khuôn khổ Diễn đàn “Hoàn thiện chính sách tạo lợi thế cạnh tranh thúc đẩy phát triển năng lượng” do Tạp chí Kinh tế Việt Nam/VnEconomy tổ chức, các chuyên gia pháp lý và kinh tế đã đưa ra những góc nhìn sâu sắc về yêu cầu cải cách thể chế, trọng tâm là dự thảo Luật Dầu khí (sửa đổi).
Những ngày này, tại các công trường xây dựng trường nội trú liên cấp ở khu vực vùng biên Thanh Hóa, hàng trăm kỹ sư, công nhân đang khẩn trương thi công ngày đêm, chạy đua với thời gian để hoàn thành công trình trước ngày 30/8, kịp đưa vào sử dụng trong năm học mới.
