Đà Nẵng “thở phào” với quyết định của Thủ tướng

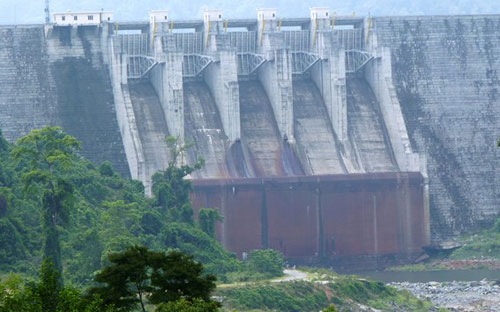

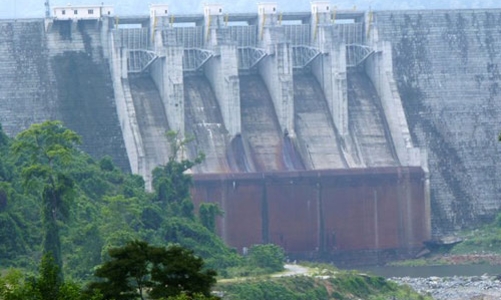

Đã Nẵng đã từng tính kiện Bộ Tài Nguyên và Môi trường vì bản dự thảo vận hành hồ chứa nước Vu Gia - Thu Bồn
Thủ tướng Nguyễn Tấn Dũng vừa ký ban hành quy trình vận hành liên hồ chứa trên lưu vực sông Vu Gia - Thu Bồn.
Đây được xem là quyết định cuối cùng và chính thức khép lại cuộc tranh luận giữa UBND thành phố Đà Nẵng với Bộ Tài nguyên và Môi trường hơn một năm về trước, khi Đà Nẵng cho rằng, dự thảo quy trình vận hành hồ chứa nước nói trên do Bộ xây dựng đã đặt lợi ích các dự án thuỷ điện lên trên lợi ích và tính mạng của gần 2 triệu người dân.
Thậm chí, tại thời điểm đó, đại diện lãnh đạo thành phố Đà Nẵng đã từng tuyên bố sẽ kiện Bộ Tài nguyên và Môi trường, nếu bản dự thảo trình Chính phủ không được sửa đổi.
Tuy nhiên, quyết định của Thủ tướng đã thiên về mong muốn của Đà Nẵng với việc đặt lợi ích của người dân lên trên hết.
Theo đó, hàng năm, các hồ: A Vương, Đắk Mi 4, Sông Tranh 2, Sông Bung 4, Sông Bung 4A và Sông Bung 5 trên lưu vực sông Vu Gia - Thu Bồn phải vận hành theo nguyên tắc thứ tự ưu tiên: trong mùa lũ, đảm bảo an toàn công trình; góp phần giảm lũ cho hạ du; đảm bảo hiệu quả phát điện.
Về đảm bảo an toàn công trình, đảm bảo an toàn tuyệt đối, các công trình thủy điện A Vương, Đắk Mi 4, Sông Tranh 2, Sông Bung 5, không để mực nước hồ chứa vượt cao trình mực nước lũ kiểm tra với mọi trận lũ có chu kỳ lặp lại nhỏ hơn hoặc bằng 1.000 năm.
Bên cạnh đó, đảm bảo an toàn tuyệt đối cho công trình thủy điện Sông Bung 4, không để mực nước hồ chứa vượt cao trình mực nước lũ kiểm tra với mọi trận lũ có chu kỳ lặp lại nhỏ hơn hoặc bằng 5.000 năm.
Đồng thời, đảm bảo an toàn tuyệt đối cho công trình thủy điện Sông Bung 4A, không để mực nước hồ chứa vượt cao trình mực nước lũ kiểm tra với mọi trận lũ có chu kỳ lặp lại nhỏ hơn hoặc bằng 500 năm.
Trong mùa cạn, phải vận hành theo nguyên tắc thứ tự ưu tiên: đảm bảo an toàn công trình, đảm bảo dòng chảy tối thiểu trên sông và nhu cầu sử dụng nước tối thiểu ở hạ du; đảm bảo hiệu quả phát điện.
Quy trình nêu rõ, mùa lũ từ ngày 1/9 đến ngày 15/12; mùa cạn từ ngày 16/12 đến ngày 31/8 năm sau.
Về nguyên tắc vận hành các hồ giảm lũ cho hạ du, quyết định nêu rõ, không cho phép sử dụng phần dung tích hồ từ cao trình mực nước dâng bình thường đến cao trình mực nước lũ kiểm tra để điều tiết lũ khi các cửa van của công trình xả chưa ở trạng thái mở hoàn toàn, trừ trường hợp đặc biệt theo quyết định của Thủ tướng Chính phủ hoặc Trưởng ban Chỉ đạo Trung ương về phòng, chống thiên tai.
Khi vận hành giảm lũ cho hạ du, phải tuân thủ theo quy định về trình tự, phương thức đóng, mở cửa van các công trình xả đã được cấp có thẩm quyền ban hành, bảo đảm không gây lũ nhân tạo đột ngột, bất thường đe dọa trực tiếp đến tính mạng và tài sản của nhân dân khu vực ven sông ở dưới hạ du hồ chứa.
Trong thời kỳ mùa lũ, khi chưa tham gia vận hành giảm lũ cho hạ du, mực nước các hồ chứa không được vượt quá mực nước cao nhất trước lũ đối với hồ A Vương 376 m, hồ Đắk Mi 4: 255 m, hồ Sông Tranh 2: 172m, hồ Sông Bung 4: 217,5 m, trừ trường hợp quy định.
Trong quá trình vận hành phải thường xuyên theo dõi, cập nhật thông tin về tình hình thời tiết, mưa, lũ; mực nước tại các trạm thủy văn, mực nước, lưu lượng đến hồ và các bản tin dự báo tiếp theo để vận hành, điều tiết cho phù hợp với tình hình thực tế.
Khi kết thúc quá trình giảm lũ cho hạ du phải đưa dần mực nước hồ về cao trình mực nước trước lũ nêu trên, trừ trường hợp quy định.
Đây được xem là quyết định cuối cùng và chính thức khép lại cuộc tranh luận giữa UBND thành phố Đà Nẵng với Bộ Tài nguyên và Môi trường hơn một năm về trước, khi Đà Nẵng cho rằng, dự thảo quy trình vận hành hồ chứa nước nói trên do Bộ xây dựng đã đặt lợi ích các dự án thuỷ điện lên trên lợi ích và tính mạng của gần 2 triệu người dân.
Thậm chí, tại thời điểm đó, đại diện lãnh đạo thành phố Đà Nẵng đã từng tuyên bố sẽ kiện Bộ Tài nguyên và Môi trường, nếu bản dự thảo trình Chính phủ không được sửa đổi.
Tuy nhiên, quyết định của Thủ tướng đã thiên về mong muốn của Đà Nẵng với việc đặt lợi ích của người dân lên trên hết.
Theo đó, hàng năm, các hồ: A Vương, Đắk Mi 4, Sông Tranh 2, Sông Bung 4, Sông Bung 4A và Sông Bung 5 trên lưu vực sông Vu Gia - Thu Bồn phải vận hành theo nguyên tắc thứ tự ưu tiên: trong mùa lũ, đảm bảo an toàn công trình; góp phần giảm lũ cho hạ du; đảm bảo hiệu quả phát điện.
Về đảm bảo an toàn công trình, đảm bảo an toàn tuyệt đối, các công trình thủy điện A Vương, Đắk Mi 4, Sông Tranh 2, Sông Bung 5, không để mực nước hồ chứa vượt cao trình mực nước lũ kiểm tra với mọi trận lũ có chu kỳ lặp lại nhỏ hơn hoặc bằng 1.000 năm.
Bên cạnh đó, đảm bảo an toàn tuyệt đối cho công trình thủy điện Sông Bung 4, không để mực nước hồ chứa vượt cao trình mực nước lũ kiểm tra với mọi trận lũ có chu kỳ lặp lại nhỏ hơn hoặc bằng 5.000 năm.
Đồng thời, đảm bảo an toàn tuyệt đối cho công trình thủy điện Sông Bung 4A, không để mực nước hồ chứa vượt cao trình mực nước lũ kiểm tra với mọi trận lũ có chu kỳ lặp lại nhỏ hơn hoặc bằng 500 năm.
Trong mùa cạn, phải vận hành theo nguyên tắc thứ tự ưu tiên: đảm bảo an toàn công trình, đảm bảo dòng chảy tối thiểu trên sông và nhu cầu sử dụng nước tối thiểu ở hạ du; đảm bảo hiệu quả phát điện.
Quy trình nêu rõ, mùa lũ từ ngày 1/9 đến ngày 15/12; mùa cạn từ ngày 16/12 đến ngày 31/8 năm sau.
Về nguyên tắc vận hành các hồ giảm lũ cho hạ du, quyết định nêu rõ, không cho phép sử dụng phần dung tích hồ từ cao trình mực nước dâng bình thường đến cao trình mực nước lũ kiểm tra để điều tiết lũ khi các cửa van của công trình xả chưa ở trạng thái mở hoàn toàn, trừ trường hợp đặc biệt theo quyết định của Thủ tướng Chính phủ hoặc Trưởng ban Chỉ đạo Trung ương về phòng, chống thiên tai.
Khi vận hành giảm lũ cho hạ du, phải tuân thủ theo quy định về trình tự, phương thức đóng, mở cửa van các công trình xả đã được cấp có thẩm quyền ban hành, bảo đảm không gây lũ nhân tạo đột ngột, bất thường đe dọa trực tiếp đến tính mạng và tài sản của nhân dân khu vực ven sông ở dưới hạ du hồ chứa.
Trong thời kỳ mùa lũ, khi chưa tham gia vận hành giảm lũ cho hạ du, mực nước các hồ chứa không được vượt quá mực nước cao nhất trước lũ đối với hồ A Vương 376 m, hồ Đắk Mi 4: 255 m, hồ Sông Tranh 2: 172m, hồ Sông Bung 4: 217,5 m, trừ trường hợp quy định.
Trong quá trình vận hành phải thường xuyên theo dõi, cập nhật thông tin về tình hình thời tiết, mưa, lũ; mực nước tại các trạm thủy văn, mực nước, lưu lượng đến hồ và các bản tin dự báo tiếp theo để vận hành, điều tiết cho phù hợp với tình hình thực tế.
Khi kết thúc quá trình giảm lũ cho hạ du phải đưa dần mực nước hồ về cao trình mực nước trước lũ nêu trên, trừ trường hợp quy định.
